记者5月26日从国网成都供电公司获悉,位于成都市新津区的邓双储能电站当日19时40分建成投运,标志着成都首座装机容量为10万千瓦/20万千瓦时的电网侧储能电站正式上线。
邓双储能电站能够在负荷高峰时段提供10万千瓦保供顶峰能力,预计每年可向电网提供约6000万千瓦时调峰电量,单次充电可供约10万台1.5P空调使用两小时。这一电站的建成投运,标志着成都新型电力系统“源网荷储”体系在储能环节取得关键性进展。
成都新津邓双储能电站完成验收,做好投运准备。据成都市经信局市新经济委相关负责人介绍,电网侧配备的储能电站具有响应快、密度高、精度强等优势,不仅能在负荷高峰时段保障供电,还可在突发故障时提供应急支撑,是构建新型电力系统的重要支撑。
据了解,成都市正在同步推进包括彭州、龙泉驿、崇州、新津、双流5个同规模储能项目建设,彭州永定桥储能电站也已进入验收阶段。
当前,国网成都供电公司已推动95个电网侧和用户侧储能项目并网运行,另有70个项目在建,储能在提升电网韧性、推动绿色转型中的作用正加速显现。
成都供电局电话
5月9日,国网四川省电力公司(以下简称:国网四川电力)向社会公开发布《“蜀”与你的每一度——国网四川省电力公司2024年社会责任报告》(以下简称《报告》)。《报告》详细披露了2024年国网四川电力立足服务四川省经济社会可持续发展大局,积极发挥“大国重器”和顶梁柱作用,扎实履行社会责任方面的各项行动和成绩。
视频加载中...
《报告》显示,在责任专题部分,三个首次彰显履责力度。首获中宣部“时代楷模”称号。2024年8月,中央宣传部授予国网四川电力成都高新连心桥党员服务队“时代楷模”称号。党员服务队展现的善小理念、工匠精神、宗旨意识不断内生外扩、辐射全国。国网四川电力发布“学习时代楷模 践行为民宗旨”党员示范带动十项行动,深化为民服务十项措施,持续为安全稳定护航、为经济发展赋能、为美好生活充电,生动践行“人民电业为人民”企业宗旨。首个高海拔特高压交流工程投产。2024年12月27日,川渝1000千伏特高压交流工程正式投运。国网四川电力攻克了技术“创新区”、施工“无人区”、地域“空白区”的建设难题,获得了26项世界首次、17套设备世界首创成果。该工程有效提高了川渝电网跨省跨区互联互济能力,开启了川渝电力协同发展的崭新时代。首创“十同跨”安全施工典范经验。2024年10月28日,国网四川电力完成川渝、金上特高压工程跨越6回500千伏线路及4回220千伏线路施工,保障了“十同跨”期间甘孜电网安全稳定运行,用实际行动展现了“不管山有多高,都能立塔成峰,不管路有多险,都能使命必达”的川电铁军风貌。
2024年4月15日,“时代楷模”国网四川电力成都高新连心桥党员服务队在2024年成都世园会主会场,开展电力设施安全检查。
“时代楷模”国网四川电力成都高新连心桥党员服务队牢记嘱托,集体重温入党誓词。
《报告》显示,在履责行为部分,国网四川电力在坚持党的领导、服务国家能源战略和四川经济社会发展、加快新型电力系统建设、统筹发展和安全、服务上下游利益相关方、服务保障民生等方面拓展履责广度。
在坚持党的领导,扛起央企责任担当方面,国网四川电力深入学习贯彻党的二十届三中全会精神,推动党纪学习教育走深走实,将党建深度融入业务,在项目攻坚、市场开拓中发挥党组织战斗堡垒与党员先锋模范作用,全方位推进党的建设工作落地见效。
川渝1000千伏特高压交流工程二郎山区段输电线路 。(安伟 摄)

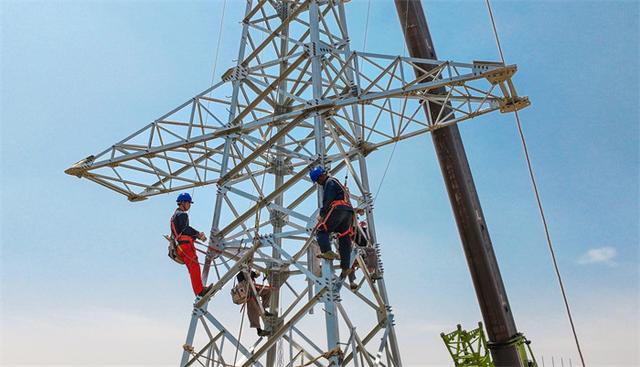

2024年10月19日,川渝1000千伏特高压交流工程进入冲刺阶段,施工人员在康定市小天都水电站附近的跨越处开展间隔棒安装作业。(田海 摄)
2024年12月,在四川省凉山州,国网四川电力利用除冰机器人开展特高压架空地线除冰。
在服务国家能源战略和四川经济社会发展方面,国网四川电力主动融入成渝地区双城经济圈建设国家战略,加快推进电网提档升级,目前已建成全国规模最大、电压等级最多、运行最复杂的超大型枢纽电网,外送能力达5745万千瓦,2024年电网基建投资437亿元。扛牢电力保供首要责任,有力应对全省用电负荷突破6900万千瓦的挑战,打赢迎峰度夏“攻坚战”。
在加快新型电力系统建设,助力“双碳”目标实现方面,国网四川电力坚定当好四川新型电力系统建设的主力军,小金川流域梯级水光蓄互补联网发电系统工程获评国家电网新型电力系统示范标杆。积极服务新能源开发利用,2024年新能源总装机达1971.9万千瓦。积极投身能源消费革命,全社会充电量达56亿千瓦时,完成绿电交易60.12亿千瓦时。将绿色发展理念融入电网建设与运营全过程,5个项目荣获中国电力企业建设协会绿色建造星级工程。
2024年6月14日,国网绵阳供电公司在10千伏回九线开展带电接引流线施工作业,确保高温天气下周边居民用电不受影响。(田海 摄)
2024年6月20日,国网雅安电力(集团)公司员工走进赢信汇通(雅安)智能制造有限公司开展“e起节电”宣传。(曹颀 摄)
在统筹发展和安全,增强高质量发展能力方面,国网四川电力以安全促发展,电网安全稳定运行43年。推动各项改革向纵深挺进,全方位提升发展效能,省内市场累计交易电量10750亿千瓦时。聚焦关键核心技术攻关,首次牵头发布IEC国际标准,2024年授权发明专利438项、获得省部级科技奖励58项。构建开放透明的对话机制,增进利益相关方共识。
在服务上下游利益相关方面,国网四川电力全力构建内外部共生共赢的良性价值链,携手各方同心同向。积极解企业之难、办民生所需,不断提升“获得电力”水平。不断深化与发电企业的友好交互,2024年水能利用率达97.8%,水电发电量达4248亿千瓦时。
2024年10月29日,国网四川电力(绵阳)连心桥共产党员服务队在绵阳巨星永磁材料有限公司,开展能效分析服务,助力企业节省用电成本。(田海 摄)

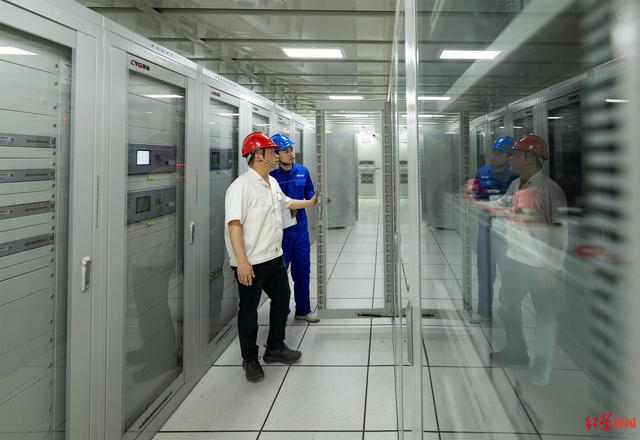

2024年5月11日,国网成都供电公司员工使用分钟级电力感知平台,精准监测分析配网运行工况,实现配网抢修效率大幅提升。(谢勇 摄)
在服务保障民生,履行社会责任方面,国网四川电力把服务乡村振兴摆在突出位置,积极服务农村地区经济社会发展和民生改善,2024年建成农网巩固提升工程2412项,农网综合电压合格率达99.854%,消费帮扶超过1500万元。扎实推进三州援藏援彝各项工作,圆满完成144项援藏援彝重点任务,为涉藏州县、彝区电网发展建设、清洁能源消纳、供电保障能力提升、服务民生改善起到积极作用。全年开展志愿服务1500余次,惠及群众7.2万余人。
2024年3月13日,国网四川电力(广元)连心桥共产党员服务队在广元市朝天区沙河镇,帮助当地农家乐排查、消除用电隐患故障,同时宣传安全用电注意事项,助力当地农户增收致富。(张超 摄)
2024年3月13日,国网南充供电公司工作人员在南部县双峰乡曹家窝村,帮助农户灌溉农田,助力春季农业生产。(安伟 摄)
2025年是“十四五”规划收官之年,也是进一步全面深化改革的重要一年。国网四川电力将着力在健全完善战略落地机制、电网管理机制、企业治理机制上下功夫,扎实推进“六大类工程”“六大类行动”,以更加昂扬的斗志和干劲,奋力谱写高质量建设现代双一流的实干篇章,为服务国家电网高质量发展和四川现代化建设作出更大贡献。(来源:四川视点)
成都供电局停电通知
如今移动充电宝随处可见,能够给手机充上四五次电就已经算是大容量充电宝,可你见过一次能充20万度电的巨型“充电宝”吗?
5月20日,成都市新津邓双储能电站迎来投运前的最后一道检测,并将于本月底前正式投运。储能电站具有响应速度快、能量密度大、控制精度高等优势,可以平衡电能生产和用电供需,在用电高峰期向电网放电,能够起到“削峰填谷”作用。
据了解,作为一个能装20万度电的巨型“充电宝”,新津邓双储能电站储存的电量理论上可供5000户日均用电40度的家庭一天使用。除此之外,成都还有彭州永定桥、龙泉驿、崇州、双流四个同规格的充电宝正在建设中,预计到2030年,成都将建成新型电力系统基本形态,具备5%以上的尖峰负荷响应能力。
成都市经信局新经济委相关负责人介绍,新型储能有助于缓解用电高峰时期电网负荷压力,同时带动上下游产业链发展,增强电力保障能力,助力成都构建绿色低碳的新型能源体系。
一次可存20万度电
成都首个巨型“充电宝”即将上线

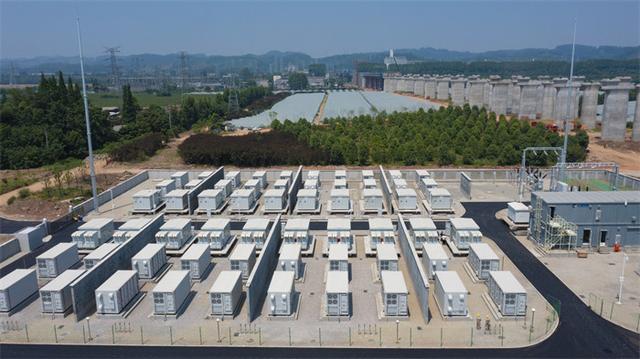

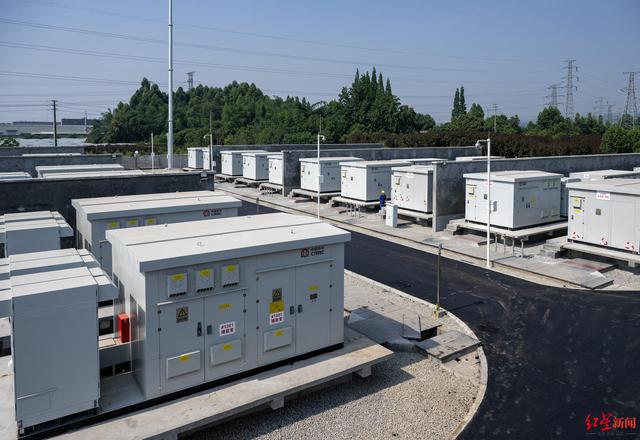

一次能装20万度电的“充电宝”到底长什么样?5月20日,红星新闻记者来到成都新津邓双储能电站,刚到门口,40个“集装箱”映入眼帘,外表与常见的集装箱基本一致,只是这里的每一只“集装箱”都配备了散热系统。

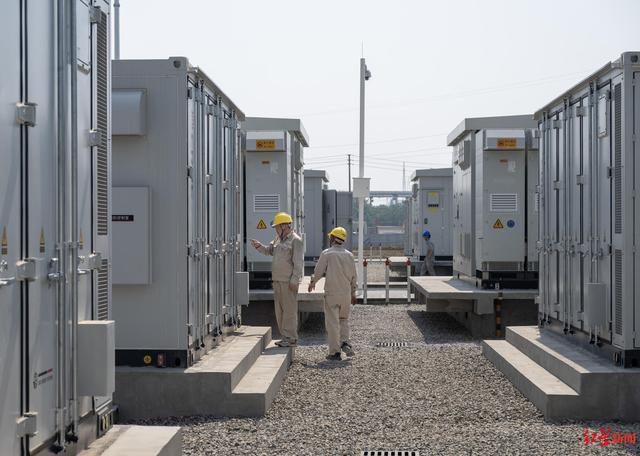

在其中一个“集装箱”旁,几名电网工人正在对里面的设备做投运前的最后一道检测,这是成都第一个投运的电网侧储能电站。记者看到,每一只“集装箱”内,都整齐地排列了多组磷酸铁锂储能电池,据现场工作人员介绍,每一只“集装箱”都是一个高度集成化的储能单元,共计40个“集装箱”组成了目前的邓双储能电站,在用电低谷时段,电网给电站充满电,到用电高峰期时,电站再向电网放电。
据了解,储能电站具有响应速度快、能量密度大、控制精度高等优势,可以平衡电能生产和用电供需,还可以在电网发生故障时迅速响应提供支撑,是新型电力系统重要的保供顶峰和应急支撑资源,发挥着电网“充电宝”作用。

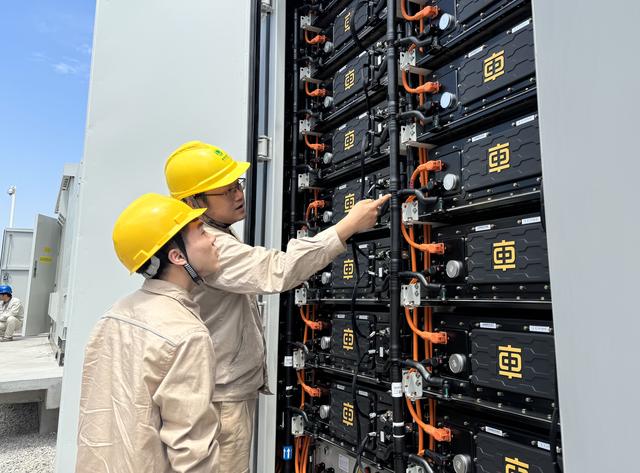

国网成都市新津供电公司营销部副主任晏冠第告诉记者,新津邓双储能电站今年2月份开始建设,如今已进入最后的验收阶段,目前一次性可储存20万度电,“高温天气下,以一户家庭日均用电40度来算,电站储存的电量理论上可供5000户家庭使用一天。”
能装20万度电的“充电宝”需要多长时间才能充满?晏冠第表示:“我们一般会在夜间用电低谷时期,以10万千瓦的功率给它充电,仅需两个小时就能充满。用电时,则会根据调度中心的指令,以不同功率向电网放电。”
还有4个“充电宝”在建
到2030年具备5%以上的尖峰负荷响应能力
据了解,新型储能是我国建设新型电力系统和新型能源体系的关键支撑技术,也是推动经济绿色转型的战略性新兴产业。2024年,“发展新型储能”首次被纳入政府工作报告。当前,受上游原材料成本下跌及产业规模扩大等因素影响,锂电池价格不断下行,综合考虑系统效率和运维成本等因素,锂电池储能的全生命周期度电成本已进入规模化推广应用区间。
早在2024年3月,四川省发展和改革委员会、四川省能源局将19个项目列为首批新型储能试点示范项目。其中成都有彭州永定桥、龙泉驿、崇州、新津邓双、双流五个均能储存20万度电的储能电站纳入试点,如今新津邓双储能电站即将投运,另外四个目前正在建设之中,其中彭州永定桥储能电站将在近期投运。
记者从国网成都供电公司了解到,新型储能在成都新型电力系统建设中有着广泛的应用前景,今年内,成都将力争建成新型储能装机达到100万千瓦,到2027年装机规模突破200万千瓦,到2030年,成都将建成新型电力系统基本形态,具备5%以上的尖峰负荷响应能力。
成都市经信局新经济委相关负责人介绍道,一方面,新型储能有助于缓解用电高峰时期电网负荷压力;另一方面有利于带动上下游产业链发展,形成完整产业生态;增强电力保障能力,助力成都构建绿色低碳的新型能源体系。
红星新闻记者 闫晓峰 摄影记者 陶轲
编辑 成序
(下载红星新闻,报料有奖!)
成都供电局官网首页
人民网成都5月27日电 (记者朱虹)近年来,四川省成都市试点建设了彭州、龙泉驿、崇州、新津、双流5个装机容量为10万千瓦/20万千瓦时的电网侧储能电站。

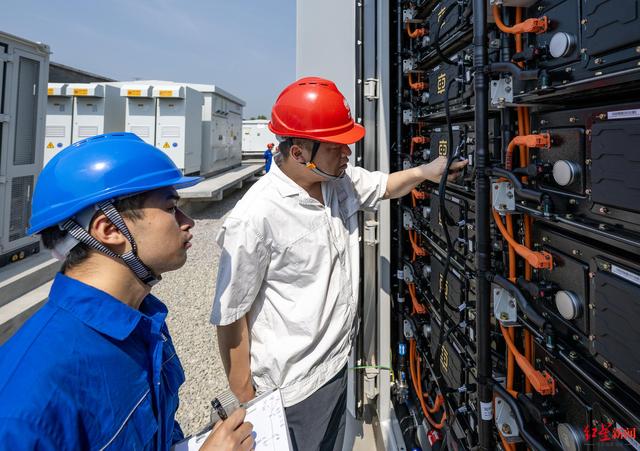

国网成都市新津供电公司员工验收成都新津邓双储能电站。国网成都供电公司供图
5月26日19时40分,投资2.25亿元、装机规模10万千瓦/20万千瓦时的新津邓双储能电站正式投运。该电站是成都电网首个电网侧储能电站,能够在负荷高峰时段提供10万千瓦保供顶峰能力,预计每年可向电网提供约6000万千瓦时调峰电量,单次充电可供约10万台1.5P空调使用2小时。该电站的建成投运,是成都新型电力系统“源网荷储”在储能方面的标志性事件。
据了解,储能电站具有响应速度快、能量密度大、控制精度高等优势,可以平衡电能生产和用电供需,还可以在电网发生故障时迅速响应提供支撑,是新型电力系统重要的保供顶峰和应急支撑资源,发挥电网“充电宝”作用。为加快储能电站并网,国网成都供电公司组建专家团队,针对电网侧储能电站提供立项、建设、验收、投运全流程服务;同时,针对用户侧储能电站推出上门测算、方案优化的“电力精算师”服务,全方位助力储能电站落地。

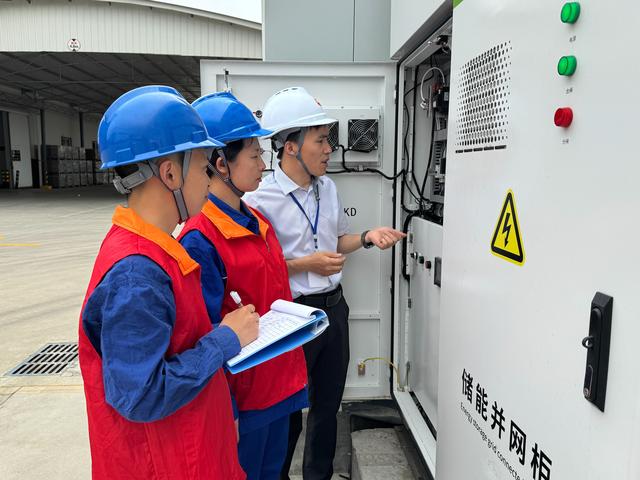

成都新津邓双储能电站完成验收,做好投运准备。国网成都供电公司供图
政策支持 利好新型储能发展
新型储能是我国建设新型电力系统和新型能源体系的关键支撑技术,也是推动经济绿色转型的战略性新兴产业。2024年,“发展新型储能”首次纳入政府工作报告。随后,各方陆续发力,共同推动新型储能落地。
市场层面,新型储能成本大幅下降。近年来,受上游原材料成本下跌及产业规模扩大等因素影响,锂电池价格不断下行,综合考虑系统效率和运维成本等因素,锂电池储能的全生命周期度电成本已进入规模化推广应用区间。
政策层面,2024年3月,四川省发展和改革委员会、四川省能源局将19个项目列为首批新型储能试点示范项目。其中,成都有彭州、龙泉驿、崇州、新津、双流5个10万千瓦/20万千瓦时的电化学储能电站纳入试点示范,正按计划推进,将陆续建成投运。

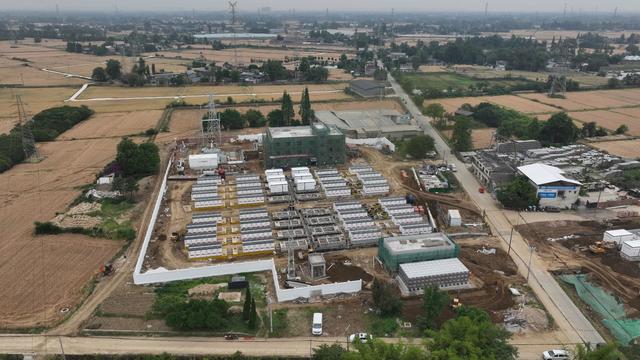

建设中的成都彭州永定桥储能电站。国网成都供电公司供图
2025年1月,成都市举办新型电力系统现场推进活动,与国网四川省电力公司签署《政企合力打造超大城市现代一流电网推动成都市经济社会高质量发展深化合作协议》;4月,成都市人民政府办公厅印发《关于进一步增强成都市电力保障能力的若干政策措施的通知》,保障新型储能项目用地需求,鼓励用户侧储能发展。
成都市还支持用户侧、电网侧、电源侧等配套建设储能设施,对2023年以来新建投运的储能项目(抽水蓄能项目除外),实际年利用小时数不低于600小时的,按照储能设施每年实际放电量,给予0.3元/千瓦时运营补贴,装机规模5万千瓦以下的、5万千瓦(含)至10万千瓦以下的、10万千瓦(含)以上的项目年度最高补贴分别为500万元、800万元、1000万元,连续补贴3年。
规划层面,新型储能在成都新型电力系统建设中有着广泛的应用前景。到2027年,成都市新型储能装机规模将突破200万千瓦;到2030年,成都将建成新型电力系统基本形态,具备5%以上的尖峰负荷响应能力。
据成都市经信局市新经济委相关负责人介绍,新型储能,一方面有助于缓解成都电网负荷“尖峰化”;另一方面有利于带动上下游产业链发展,形成完整产业生态,推动成都地区储能产业高质量发展。例如,新津储能项目总投资2.25亿元,其中0.8亿元核心设备储能电芯就是“成都造”,由新津宁德时代供应,预计项目可拉动地区产值1.2亿元。
当前,成都市正推动新型电力系统“源、网、荷、储、技术、市场、政策”全要素形成合力,增强电力保障能力,助力成都构建绿色低碳的新型能源体系。
市场驱动 储能项目“全面开花”
利好政策叠加成本下降,加上市场需求驱动,新型储能在成都“全面开花”。

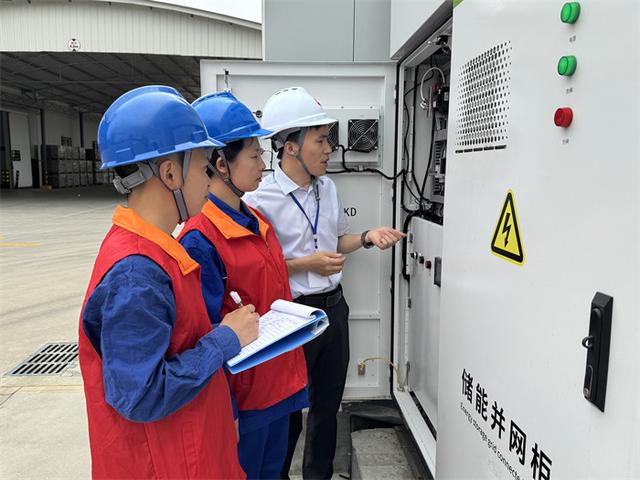

位于成都市新津经开区的四川能投集团邓双储能电站建设10万千瓦/20万千瓦时的磷酸铁锂电池储能系统,项目接入220千伏邓双变电站,预计每年可向电网提供约6000万千瓦时调峰电量。为保障项目提前投运,国网成都市新津供电公司在项目启动初期就主动服务,协助四川能投加速完成用电手续、线路红线办理,为项目接入间隔、电缆走向、设备选型等提供技术支撑。
成都彭州永定桥储能电站接入工程,工作人员正在架设输电线路。国网成都供电公司供图
彭州永定桥储能电站位于彭州市濛阳镇,四川蜀道集团针对近两年220千伏永定桥变电站全年最大负荷差较大的可开发空间,投资新建该储能项目,以实现平滑负荷曲线的目标。该工程规模为10万千瓦/20万千瓦时,共建设39个储能单元,通过1回110千伏线路接入220千伏永定桥变电站实现并网。国网彭州市供电公司组建项目投运服务团队,保障项目按时投运。
与电网侧储能相似,用户侧储能由电力用户建设,依据分时电价峰谷、峰平价差制定充放电策略,获得收益的同时可在负荷高峰放电“顶峰出力”,助力电网运行平稳。
位于成都高新区的中自科技股份有限公司在2024年10月投运容量2200千瓦的用户侧储能,在新能源发电充足时储存多余电能,在新能源发电不足或需求高峰期释放电能,通过“两充两放”及相关运营补贴政策,预计3年左右就能收回建设成本。该项目在迎峰度夏负荷高峰期间还可以顶峰出力约2000千瓦,支撑电网供需平稳。
国网成都市新都供电公司工作人员上门服务成都福斯汽车电线有限公司,保障储能设备运行。国网成都供电公司供图
成都福斯汽车电线有限公司是一家加工制造线缆企业,年产值10亿元以上,年用电量约2300万度。2024年初,该企业实施降本增效,决定建设装机规模2000千瓦的储能项目。国网成都市新都供电公司服务团队根据用户负荷曲线测算储能削峰填谷、不同时段电价差以及储能系统参与市场化交易带来的经济效益,量身定制建设方案。2024年8月,该储能项目投运,每年可为企业节约用电成本21万元。
截至目前,国网成都供电公司已服务95座电网侧、用户侧储能电站并网,有70个储能项目正在建设中。
