监理资料员具体工作内容

干货!监理资料员培训讲义,超级全面监理必备,只分享一天手慢无

监理资料是监理工作的原始记录,是评定监理工作、界定监理责任的证据。衡量一个工程的好坏,除了通过工程实体反映外,资料也是一个极其重要的环节。通过资料能够反映出工程所使用材料的优劣、工序之间的交接是否符合要求,工程是否按图施工等等。所以,监理资料员在监理工作中有着不容忽视的作用。

今天我带来的这份资料是监理资料员的全套讲义指导书,全面详细,是监理资料员不可必备的专业资料!

【文末领取全部资料!!!】

资料展示:建设工程资料的特征

建设工程资料的特征

工程资料管理的作用

工程资料管理的作用

工程资料管理的作用

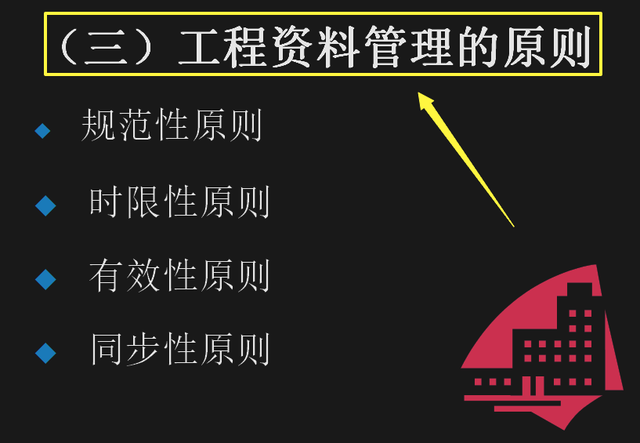

工程资料管理的原则

工程资料管理的原则

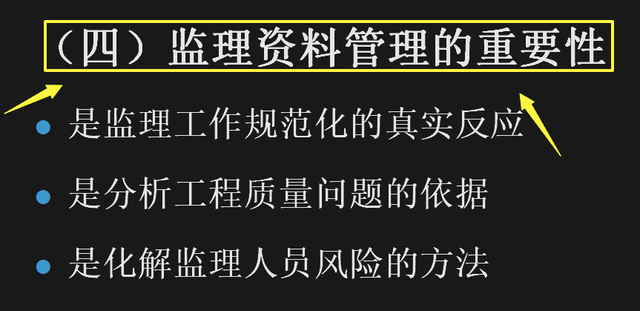

建立资料管理的重要性

建立资料管理的重要性

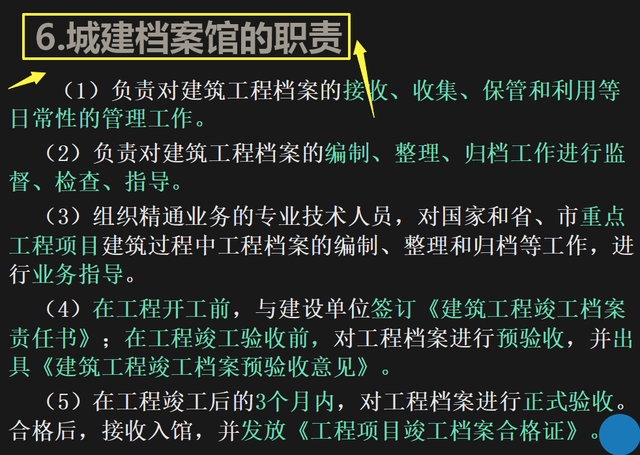

城建档案馆的职责

城建档案馆的职责

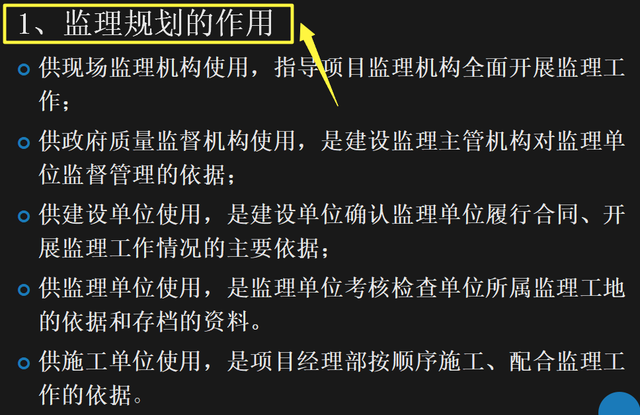

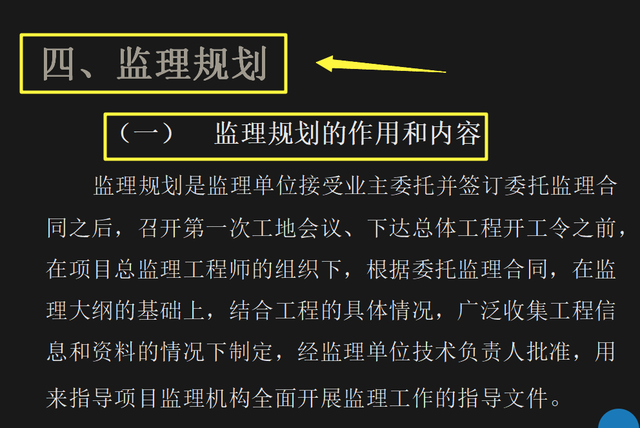

监理规划

监理规划

监理规划的作用

监理规划的作用

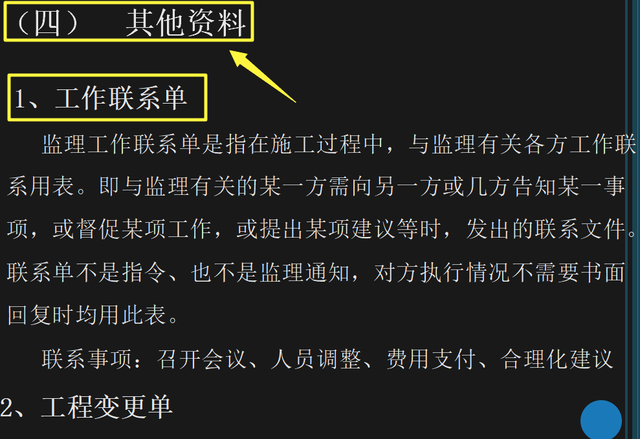

旁站监理方案的内容

旁站监理方案的内容

监理工作记录

监理工作记录

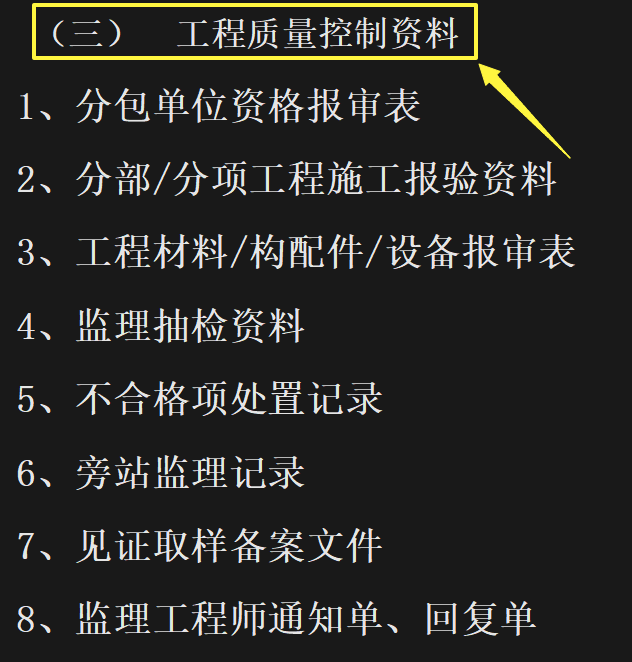

工程质量控制资料

工程质量控制资料

工程暂停令

工程暂停令

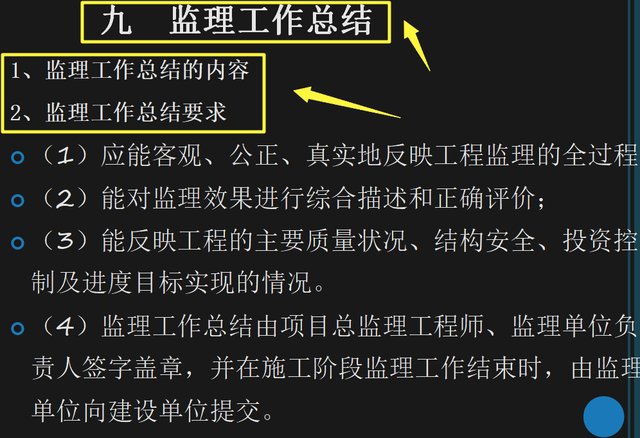

建立工作总结

建立工作总结

由于内容有限资料不能一一展示出来,我已经把全部资料为大家整理完毕,这份监理资料员全套,是监理必备的重要资料。免费获取这份资料的请看下图↓↓↓↓↓↓↓↓

监理资料员工资一般多少钱

新手资料每次都是没用的一大堆,有用的没做成,那资料员如何入门?其实这个很简单的,我之前整理的就有一份资料员必备的好东西,里面包含基础资料,监理资料,档案资料等等海阔了资料员可以用到的文件。内容丰富可直接编辑使用的。

资料员全套合集,54个监理程序,建工全套表格等,工作全部流程有这一套就够了。

完整版资料文末拿

内容展示有限,有需要完整版电子资料看这里

监理资料员需要证吗

一、监理资料的管理细则

1、监理资料是监理单位在对建设工程实施监理的全过程中形成并收集汇编的文件和资料的统称。它是监理工作中各项控制与管理的依据与凭证。

2、总监理工程师为项目监理部资料的总负责人,并指定专职或兼职资料员具体管理。

3、项目监理部资料管理的基本要求:

(1)监理资料应满足“整理及时、真实齐全、分类有序”的要求。

(2)各专业监理工程师应随着工程项目的进展负责收集、整理本专业的监理资料,不得接以涂改的报审资料,认真检查签署意见后交资料员存放保管。

(3)资料员应按时验收各专业的监理资料,并按分类、分专业建立档案盒, 按规定编目、 整理,做到存放有序、 整齐。

二、新开工项目监理进场后的主要工作:

1、监理应准备:监理规划、旁站、平行检验、安全监理细则(住宅工程还需编制分户验收、质量通病防治监理细则。其它细则根据现场实际情况及时补充) 。进场后总监需对监理部成员进行安全、监理合同交底。

2、建设单位应向监理单位提供: 规划许可证、、施工许可证、立项批文、规划红线图、地下管网图、土地使用证、经过图审的施工图、 地勘报告。 施工单位应向监理申报: 施工合同、开工报告(建设单位提供的资料齐全的情况下可以签署) 、总进度计划、经施工单位企业技术负责人审批过的施工组织设计、临时用电方案、应急救援预案、安全防护措施费用计划、安保体系报审表、企业资质、安全技术交底资料、安全

生产三级教育资料、检验批划分计划、危险源识别清单、管理人员及特殊工种上岗证、控制点测量数据、钢筋、模板、砼施工方案、材料进场报验等。

3、监理部收到施工单位申报的资料以后,审核施工单位控制点的测量数据、企业资质、管理人员、特殊工种证书是否符合要求,并在有效期内。特殊工种人数、工种是否满足现场要求。安全体系报审表中的各项制度是否齐全,安全生产许可证是否合格有效。审核安全防护措施费是否与投标文件中的费用相符。检查施工组织设计、临时用电方案、应急预案是否经过施工单位企业技术负责人审批,审批人签名应与施工单位资质证书中企业技术负责人是否一致。相应的施工方案有没有违背施工组织设计的内容。相应的材料进场是否报验,报验单后附材料清单、材料质保书、出厂合格证、需复试的附复试报告。以上资料审核完毕后,在建设单位提供的资料齐全的前提下,与建设单位沟通好开工日期后签署开工报告,正式开始计算工期。 (注:施工单位提供的所有复印件,必须注明原件存放何处,并加盖资料章。如未注明原件去向的复印件,监理部可以不接收。监理人员应对施工单位提供的复印件资料进行原件审核,并在复印件上注明原件己核,加盖监理部章)

4、熟悉设计图纸,参加由建设单位组织的图纸会审。在图纸会审中,各方提出的设计中的问题,施工单位将所提出的问题整理成图纸会审记录,经设计签字认可后方可执行。

5、建设单位主持召开第一次工地例会,第一次工地例会纪要内容必须符合监理规范要求,即:建设单位、承包单位和监理单位分别介绍各自驻现场的组织机构、人员及其分工;建设单位根据委托监理合同宣布对监理公司和总监理工程师的授权;建设单位介绍工程开工准备情况;承包单位介绍施工准备情况;建设单位和总监理工程师对施工准备情况提出意见和要求;总监理工程师介绍监理规划的主要内容;研究确定各方在施工过程中参加工地例会的主要人员,召开工地例会周期、地点及主要议题。

三、施工过程中监理资料:

1、旁站记录

根据《房屋建筑工程施工旁站监理管理办法》所规定的房屋建筑工程的关键部位、关键工序,在基础工程方面包括:土方回填,混凝土灌注桩浇筑,地下连续墙、土钉墙、后浇带及其他结构混凝土、防水混凝土浇筑,卷材防水层细部构造处理, 钢结构安装; 在主体结构工程方面包括:梁柱节点钢筋隐蔽过程,混凝土浇筑,预应力张拉,装配结构安装,钢结构安装,网架结构安装,索膜安装。以上关键部位、关键工序都需做旁站记录。

2、施工过程中的施工方案 施工过程中,施工单应向监理单位申报以下施工方案:施工组织总设计、临时用水电方案、土方施工方案 ---有桩基时要增加桩基方案、塔吊基础施工方案、塔吊安拆施工方案、测量施工方案、基础施工方案(大型混凝土测温方案) 、钢筋施工方案、模板施工方案、砼施工方案、防水施工方案、外脚手架施工方案、屋面工程施工方案、工程节能方案、特殊季节施工方案、文明施工方案、门窗施工方案、 工程卸料平台施工方案、 二次结构施工方案、装修施工方案。

3、大型起重机械 大型机械、设备进场(塔吊)需分为两次报验,进场报验应包含: 塔吊产权登记证、 产品出厂合格证、 、塔吊技术参数 (使用说明书) 起重机械特种设备制造许可证、备案证明、 塔吊安装单位的安装合同、 安全协议、 营业执照、资质证书、安全生产许可证、装拆方案、装拆人员上岗证。使用报验应包含: 检测报告、 准用证、 维修保养制度、 司机、司索、指挥工上岗证。

4、见证施工单位材料送检,建立见证取样台帐

(1)见证人员应由该工程的监理单位或建设单位具备建筑施工试验知识,并持有见证员证的专业技术人员担任,并由该工程监理单位或建设单位填写备案书,通知施工单位、检测、试验单位和负责该工程的质量监督机构。

(2)以下材料必须见证取样送检:水泥;钢筋混凝土用钢材(原材、焊接、机械连接 );砂、石;混凝土、砂浆试块;土工;沥青、沥青混合料;预应力钢绞线、锚夹具;钢结构工程用钢材、连接件;建筑水电用管材、管件以及电线;墙体、屋面材料;饰面材料;防水(火)材料;门窗物理性能;混凝土路面砖。取回复试报告后及时分类汇总登记在试验记录登记表中,以便查找。

5、监理致函

在施工阶段,应对施工现场安全生产情况进行巡视检查,对发现的各类安全事故隐患,应书面通知施工单位,并督促其立即整改;情况严重的,应及时下达工程暂停令,要求施工单位停工整改, 并同时报告建设单位。 安全事故隐患消除后,应检查整改结果,签署复查或复工意见。施工单位拒不整改或不停工整改的,及时向工程所在地建设主管部门或工程项目的行业主管部门报告,以电话形式报告的,必须有通话记录,并及时补充书面报告。检查、整改、复查、报告等情况应记载在监理日志、监理月报中。

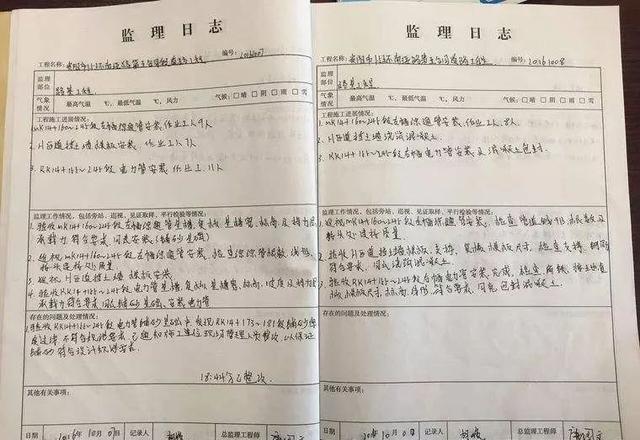

6、监理日记

监理资料的编写、整理是监理工作的重要环节,是监理服务工作量和价值的体现。而监理日记的记录是监理资料中较重要的组成部分,是工程实施过程中最真实的工作证据,是记录人素质、能力和技术水平的体现。 所以监理日记的内容必须保证真实、 全面,充分体现参建各方合同的履行程度。公正地记录好每天发生的工程情况是监理人员的重要职责。

(1)准确记录时间、气象

监理人员在书写监理日记时,往往只重视时间记录,而忽视了气象记录,其实气象记录的准确性和工程质量有直接的关系。

①混凝土强度、砂浆强度在不同气温条件下的变化值有着明显的区别,监理人员可以根据混凝土浇捣时的温度及今后几天的气温变化,准确计算出强度的理论计算值,从而判断是否具备拆模条件, 是否具备承载能力, 承载能力有多少。

②在地基与基础工程、主体工程、装饰工程、屋面工程等分部工程施工过程中,气象的变化直接影响工程的施工质量。有些工程在单位工程结束后出现一系列的质量问题,调查人员即可根据问题部位的监理日记作出分析,有的质量问题可能就与气象有直接的关系。比如雨季施工时,基槽遭雨水浸泡,引起土壤变化进而影响基础工程的质量。

(2)做好现场巡查,真实、准确、全面地记录工程相关问题

①监理人员在书写监理日记之前,必须做好现场巡查,增加巡查次数,提高巡查质量,巡查结束后按不同专业、不同施工部位进行分类整理,最后工整地书写监理日记,并做记录人的签名工作。

②监理人员在做监理日记记录时,往往只记录工程进度,而对施工中存在的问题没有做好记录,或者认为问题较小,没有必要写在日记当中;或者认为问题已经解决,没有必要再找麻烦。其实这就忽视了自身价值的体现。现在许多业主方并不理解监理工作在工程项目中的作用,如果我们在日常的资料中没有记录监理发现的问题,没有记录监理的监督工作,怎么能让业主方更多地了解监理的工作内容和服务宗旨。所以在记录监理日记时,要真实、准确、全面地反映与工程相关的一切问题 (包括三控制、三管理、一协调) 。

③监理人员在做监理日记记录时,往往只记录工程进度、存在问题。没有记录问题是怎样解决的。应该说.发现问题是监理人员经验和观察力的表现,解决问题是监理人员能力和水平的体现。在监理工作中.并不只是发现问题,更重要的是怎样科学合理地解决问题。所以监理日记要记录好发现的问题、解决的方法以及整改的过程和程度。

(3)关心安全文明施工管理,做好安全检查记录

一般的监理合同中大多不包括安全内容,虽然安全检查属于合同外的服务,但直接影响操作工人的情绪。进而影响工程质量, 所以监理人员也要多关心、 多提醒。 做好检查记录,从而保证监理工作的正常开展。

(4)书写工整、规范用语、内容严谨

工程监理日天充分展现了记录人对各项活动、问题及其相关影响的表达。 文字如处理不当, 比如错别字多, 涂改明显,语句不通,不符逻辑,或用词不当、用语不规范、采用日常俗语等等都会产生不良后果。语言表达能力不足的监理人员在日常工作中要多熟悉图纸、规范,提高技术素质,积累经验,掌握写作要领.严肃认真地记录好监理日记。

(5)书写好监理日记后。要及时交总监审查,以便及时沟通和了解,从而促进监理工作正常有序地开展。

7、设计变更 监理部收到设计变更后,先交总监理工程师审核同意后,将变更内容标注在原图相应部位,以便现场监理工程师及时了解相关信息。

监理资料员证书怎么考

文章整理自网络

如有侵权请联系删除

监理人员在施工现场,除了依照国家有关建设工程的法律法规、标准规范及施工图纸等要求,检查发现和处理解决质量、进度、费用、安全等问题外,还要让这些工作的情况在监理资料上真实地反映出来。

01

监理资料的分类

按施工阶段监理资料来源大致可以分为三大类:

第一类,即建设工程的基本文件。

第二类,即施工单位报审的各类报表及附件。

第三类,即项目监理机构在施工监理过程中完成的各种资料。

第一类资料主要来源于建设单位。主要包括:各类合同;勘察设计文件及图纸等。这些资料主要是原件,项目监理机构要及时收集并妥善保存.

第二类主要来自施工单位报审的各类报表及附件。主要包括:质量、安全验收以及进度、费用审核表格。这些资料由施工单位提供,资料员要根据施工进度督促监理人员及时签审归档。

第三类主要是现场项目监理机构在施工监理过程中完成的各种资料。主要包括:监理规划;监理实施细则;旁站方案;安全监理方案;监理通知单、监理工作联系单;旁站记录;实测实量;会议纪要;监理月报;工程质量评估报告;专题报告;监理日记;监理工作总结等。此外,还有上级主管部门以及公司制度规定要求提供的一些台帐等。这部分资料由项目部编写、纪录、传递、整理归档。

02

监理资料员基本要求

应掌握以下的知识:

(1)了解建设工程的基本建设程序,加深对工程建设的理解,从而知道自己处理的是什么资料,有什么用处,资料之间有什么关系,以便清楚掌握资料管理工作。

(2)了解监理档案、施工技术档案、基建档案;掌握档案分类的基本方法;熟悉《建设工程文件归档规范》关于工程文件的立卷、归档、验收与移交的规定及建设工程文件归档范围,以便能指导施工承包单位的施工技术资料技术整理工作。

(3)掌握《建筑工程施工质量统一验收标准》的基本内容,理解工程验收的几个验收层次的概念及其关系;掌握各个层次质量验收地的合格条件;掌握分项、分部工程的划分标准和质量验收的程序。

(4)了解与《统一标准》配套的专业工程施工质量验收规范的有关内容,材料、构配件验收试验、工程检测等的有关规定。

(5)掌握一定的文秘知识,具备一定的文字能力;熟悉电脑操作和有关软件;对信息化管理有一定的理解;有一定的组织能力和协调技能。

03

监理资料的管理要求

(一)项目监理机构应建立完善监理文件资料管理制度,宜设专人管理文件资料,做到“明确责任,专人负责”。

(二)项目监理机构应及时、准确、完整地收集、整理、编制、传递监理文件资料。监理人员应及时分类整理自己负责文件资料,并移交由总监理工程师指定的专人进行管理,监理文件资料应准确、完整。

(三)项目监理机构收集归档的监理文件资料应为原件,若为复印件,应加盖报送单位印章,并由经手人签字,注明日期和原件存放处。

(四).监理文件资料涉及的有关表格应采用统一表式,签字盖章手续完备。

(五).项目监理机构宜采用信息技术进行监理文件资料管理。

04

监理资料的分册管理依据

1、《河北省建设工程施工阶段监理工作的实用表式填报说明及要点》把监理资料按六册分类整理。

2、建设工程监理规范GB/T50319--2013

发布:2013年5月13日 实施:2014年3月1日

3、建设工程监理工作标准DB13(J)/T161--2014

发布:2014-06-25 实施:2014-08-01

第一册(共7项内容)

1、委托监理合同(实行监理招标的应附监理中标通知书);工程监理单位营业执照及资质证书复印件盖监理单位公章。

2、施工合同(含各类合同,如分包合同等)

3、建设工程监理备案表

4、施工许可证

5、项目监理机构组织形式、总监理工程师任命书(A.0.1) 及监理机构监理人员资格证书。证书复印件加盖监理单位公章。

6、合同争议处理意见

7、合同变更资料

第二册(共8项内容)

l、勘察设计文件

2、设计交底与图纸会审会议纪要

3、工程变更单(C.0.2)

4、工程开工报审表(B.0.2)工程开工令(A.0.2)工程暂停令(A.0.6)工程复工报审表(B.0.3)

5、施工组织设计/(专项)施工方案报审表(B.0.1)

6、分包单位资格报审表(B.0.4)

7、施工机械和设施/计量设备报审表(B.0.8)

8、试验室报审表(B.0.6)

第三册(共14项内容)

1、监理规划

2、监理实施细则

3、监理月报

4、单位工程竣工验收报审单(B.0.12)

5、工程质量评估报告

6、监理工作总结

7、第一次工地会议及第一次工地会议印模签名字样留存表(C.0.4)、监理例会

8、工程质量事故报告单

9、工程质量事故处理方案报审

10、监理工作联系单(C.0.1)

11、监理通知单(A.0.3) 监理通知/工程质量整改通知回复单 (B.0.11)

12、工程质量整改通知单(A.0.4) 监理通知/工程质量整改通知回复单 (B.0.11)

13、施工单位申请表

14、监理日志

第四册(共5项内容)

l、施工控制测量成果报验单(B.0.5)

2、工程材料、构配件、设备报审 (B.0.7)

(有见证取样送检资料的附在相应的报审表后)

3、报审、报验单(B.0.9)

4、分部工程报验单(B.0.10)

5、旁站记录(A.0.7)

第五册(共6项内容)

l、工程款支付报审表(B.0.13)

2、工程款支付证书(A.0.9)

3、索赔意向通知书(C.0.4)

4、费用索赔报审表(B.0.15)

5、施工进度计划报审表(B.0.14)

6、工程临时/最终延期报审表(B.0.16)

第六册(共5项内容)

l、监理台帐

2、收、发文登记表

3、工程资料的照片及声像资料

4、其它监理资料(含工程质量保修期的监理资料)

5、D类表(项目监理机构考核评价用表)(建设工程监理工作标准DB13(J)/T161-2014)

05

监理资料的移交

依据:《河北省建设工程施工阶段监理工作的实用表式填报说明及要点》

需向档案部门提交归档的监理资料

1、工程开工报审表(B.0.2)

2、工程复工报审表(B.0.3)

3、施工控制测量成果报验单(B.0.5)

4、工程临时/最终延期报审表(B.0.16)

5、工程材料、构配件、设备报审 (B.0.7)

6、工程质量事故报告单;

7、工程质量事故处理方案报审表;

8、工程暂停令(A.0.6)

9、工程质量整改通知单(A.0.4)

10、监理规划

11、监理实施细则

12、合同争议处理意见

13、合同变更资料

14、工程质量评估报告

15、监理工程总结

16、工程变更单(C.0.2)

17、法律、法规所规定的归档资料

本文到此结束,希望本文监理资料员职责及工作范围,监理资料员的工作内容和职责对您有所帮助,欢迎收藏本网站。
