防洪防汛应急演练方案内容

大家都知道我国的水利施工现场大部分分布在大江大河周边、或者毗邻水库、湖泊等位置。进入主汛期,地质灾害随时可能发生,为应对防汛突发事件,确保汛期水利施工现场人身和财产安全,减少事故灾害损失,提高防汛抢险的应急处置能力,各水利施工单位在进入汛期前开展好防洪度汛应急演练工作显得尤为重要。

那么如何开展防汛应急演练呢?今天临沂水利带领大家一起看看水利施工单位是怎样开展防汛应急演练的。

一、演练场景设计

演练情景设计是演练方案的基础,演练情景是指对假想事件按其发生过程进行叙述性的说明,情景设计就是针对假想事件的发展过程,设计出一系列的情景,包括突发事件和次生、衍生事件,让参演人员在演练过程犹如置身真实的事件环境一般,对情景事件的更替变化作出真实的应急反应。

二、编写应急演练方案

水利施工单位安排专人编写防汛应急预案,结合本单位施工实际情况,比如因为强降雨,水势猛涨,施工现场高边坡垮塌危险性较大,可以演练边坡垮塌人员掩埋应急施救。在模拟事故现场的基础上,编写剧情,让事故场景剧情化、戏剧化,让人物与实务通过剧情关联起来。综合剧情发展,形成应急演练方案。

三、方案审批

施工单位编制的防汛应急演练方案经本单位内部审批合格后报监理单位、业主单位审批。

四、防汛应急物资准备

现场准备防汛应急演练所需的物资以及设备。(物资:对讲机、大喇叭、指挥袖标、沙袋、铁锨、照明灯、药箱、担架等;设备:救援车、铲车、挖掘机、抽水机泵等)

五、桌面推演

正式开始应急演练前,施工单位应急领导小组组长组织各应急领导小组成员进行桌面推演,明确小组成员在应急演练过程中的职责。通过桌面推演,发现应急预案不足之处并及时改进,使应急演练更贴近实际。

六、演练方案告知参演人员

演练方案经桌面推演修订完善后,将演练方案告知演练参演人员,确保正式演练能顺畅推进。

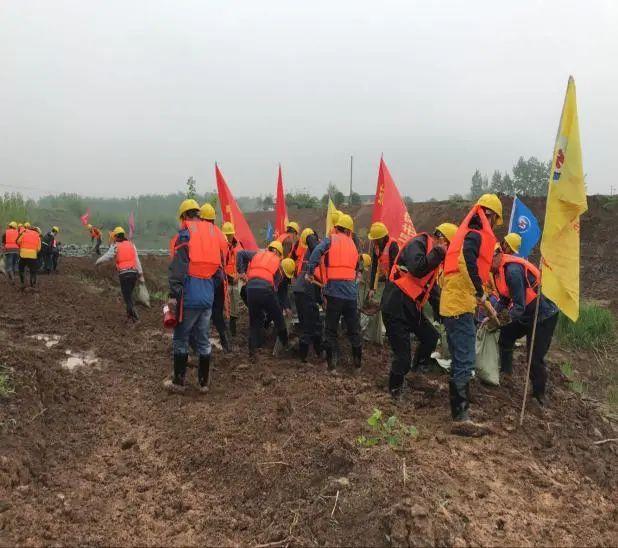

七、按照演练计划执行实战演练

① 演练开始前场地布置

② 现场成立应急工作小组

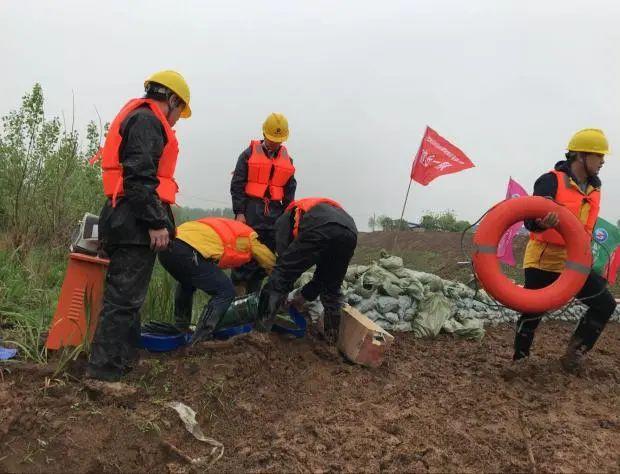

③ 收到险情,总指挥第一时间布置抢险任务

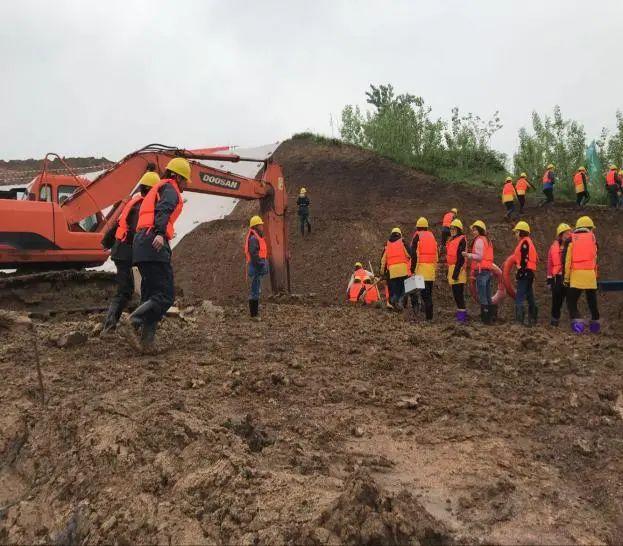

④ 抢险小组人员、设备开展应急抢险

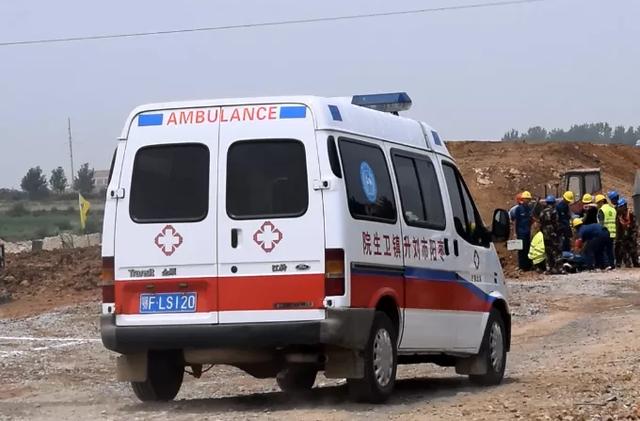

⑤ 医疗救援小组开展应急抢险

⑥ 社会救援力量进场参与救援

八、点评

演练结束,应急总指挥听取各应急小组汇报,并对防汛演练过程中存在的不足之处加以评价、完善。

九、演练总结

演练结束后及时完成演练效果评估,留下文字、影像资料。

防汛无小事,责任大于天。积极部署并做好防洪演练意义重大,水利施工单位更要防患未然,时刻绷紧“防大汛、抗大洪”这根弦,立足防大汛、抗大旱、抢大险、救大灾,积极防汛备汛,确保安全度汛。

小区防洪防汛应急演练方案

防洪防汛应急预案

1总则

1.1编制目的

为确保公司在外项目部(以下简称项目部)安全目标的实现,有效预防、减少暴雨和洪水灾害以及由此引发的山体崩塌、滑坡、泥石流等地质灾害,提高灾害发生后的应急处置能力,减轻灾害对本线施工的影响、损害和对本线临近既有线行车及既有设备造成的损害,在大雨、爆雨预报发布后能够高效、有序地做好洪水预防、预警工作,在洪灾发生后能够高效、有序地开展防洪救灾活动,制定本预案。

1.2 适用范围

本预案适用于项目部防洪应急处置工作。

1.3风险类别及危害程度分析

⑴风险类别

暴雨、洪水,雨季发生几率高。

⑵危害程度

造成人身伤害和财产损失。如隧道边仰坡失稳而发生坍塌、地质灾害段滑坡体发生滑坍、承重基础因雨浸泡而发生沉陷、河水暴涨淹没机构设备、人员落水,临时工棚屋顶变形或倒塌等。

1.4工作原则

1.4.1统一领导,各负其责。

在安全监察部的领导下,项目部防洪应急工作实行项目部防洪防汛应急领导小组的统一领导、各架子队各负其责制。根据灾害应急等级,组织协调防洪应急工作。

1.4.2 预防为主,安全第一。

防洪工作贯彻"建重于防、防重于抢"的指导思想。防洪应急响应以保证人身安全为最高原则。

1.4.3全力抢险,先人后物。

抢险必须全力以赴,以最快的速度抢救人员,兼顾物资。

1.4.4 团结协作,服从大局。

在安全监察部的领导下,项目部及其架子队积极配合地方各级人民政府防汛指挥部,协调相关的防洪工作,实行同沿线有关单位和地方政府防汛部门联防,争取地方群众积极支持。

1.4.5科学防洪,提高效率。

防洪应急工作要依靠现代科学技术,积极运用先进的科技手段和装备,不断提高防灾、减灾、救灾水平。

2 组织指挥体系与职责

2.1应急管理机构

2.1.1项目部防洪防汛应急领导小组

组 长:项目经理

副组长:项目部安全员

组 员:项目部其他成员

项目部防洪防汛应急领导小组下设办公室(以下简称"应急办")。办公室设在安质环保部,主任由张国旗担任,负责日常工作和应急领导小组交办的事项。

2.1.2应急领导小组下设抢险救援组、灾害防治组、物资供应组、后勤保障组、财务保障组、信息收集与报送组、事故调查组等。

2.1.3 项目部防洪防汛应急领导组织机构职责

⑴审核项目部防洪防汛应急预案;

⑵部署和全面指挥项目部防洪防汛工作;

⑶负责做好本预案的组织、协调工作,落实本预案演练计划;

⑷负责指导并参与各参建架子队防洪防汛应急预案演练工作;

⑸指导、检查项目部防洪防汛各工作小组及各参建架子队防洪防汛应急准备工作,组织确定汛期防洪重点处所,及时按规定程序上报事故有关情况,启动应急预案;

⑹组织确定Ⅳ以下级别的应急救援方案和指挥现场抢险救援工作;

⑺响应Ⅰ、Ⅱ、Ⅲ、Ⅳ级别的应急抢险救援工作;

⑻在局指挥部领导下,配合局指挥部协调与相关人民政府、路局防汛抗旱指挥部的相关工作,研究善后处理,总结防洪工作。

2.1.4 项目部防洪防汛应急办公室职责

(1)负责与局指挥部应急救援指挥部协调、联系。

(2)落实防洪应急领导小组的决策,掌握管内防洪风险工点情况,安排相关人员具体的防洪值班表。

(3)负责防洪信息日常管理,整理归档各类防洪资料和数据。

(4)督促有关单位做好防洪料具、备用车辆的调配及抢险队伍的组织。

(5)按照上级通知要求,及时进行预报预警工作。

(6)参加防洪值班,掌握灾情,随时向领导汇报;传达上级领导对防洪工作的指示。

(7)参加水害抢险,及时总结经验教训,探索防洪规律,为增强设备抗洪能力,减少灾害损失,提供依据。

(8)提出完善本级防洪应急预案的建议和意见;指导参建架子队制定、完善防洪应急处置方案。

2.1.5 项目部防洪防汛应急领导小组各工作组职责

(1)抢险救援组职责

①召集项目相关人员在第一时间到达现场,配合地方公安消防组织指挥抢险工作。

②组织疏散人员,抢救伤员,立即对现场进行隔离,划分警戒区域,实施定向、定时封锁,防止危害区外的人员进入;

③为抢险车辆、物质、设备人员指引道路;

④与地方政府及相关部门联系,通报情况,请求当地公安、消防、医疗卫生等部门开展救援工作。

⑤完成防洪应急领导小组安排的其它应急任务。

(2)灾害防治组

①负责督促、检查各参建架子队防洪工作情况;

②一旦发生水害,参与组织实施防洪救灾方案,必要时聘请专家指导;

③负责协调组织对现场人员、设备的抢险,对可能发生的次生灾害的抢排险工作(如:明火、漏气、漏电、爆炸、易坍塌山体、滑坡等);

④负责防范洪水发生、提出应急治理措施、负责水源等环境污染灾害、次生灾害的紧急处理;

⑤完成防洪应急领导小组安排的其它应急任务。

(3)物资设备供应保障组

负责根据防洪应急领导小组及抢险工作小组提出的物资、设备需求计划,做好物资设备采购、调拨的管理工作。

(4)后勤保障组(交通运输、通讯及医疗卫生保障)

负责水害发生时的公路交通车辆调配、通讯保障工作,组织医疗抢救队到现场开展抢救伤病员工作;及时组织检查饮用水源、食品、卫生等;

(5)财务保障组

负责筹集抗洪救灾经费,统一管理救灾经费,调动资金的使用;负责对灾害造成的固定资产损坏、抢险和工程复旧费等进行统计。

(6)信息收集与报送组

①负责搜集防洪预警信息及水害发生的时间、地点、状况,并在第一时间上报项目部防洪应急领导小组及防洪办公室。

②将经项目部防洪应急领导小组审阅的资料及时上报。

(7)事故调查组

负责组织对水害事故进行原因分析、损失统计、责任处理等相关工作。

2.1.6各架子队职责

⑴负责项目部的防洪安全,编制针对性强、操作性强的防洪应急处置方案及专项工程应急处置方案并需按程序报批;

⑵负责组织救援队伍及物资设备,按项目部防洪防汛应急领导小组的指令及救援方案实施救援;

⑶负责灾害现场基本情况调查,监测环境;

⑷参与研究确定救援方案。

3.预防与预警

3.1.1预防措施

⑴各种防护用料要经常检查,防止雨水浸泡变质;

⑵必须加强机械、车辆的检查工作,随时准备进行抢修保证机车在抢险中正常使用;

⑶物资、安质、机电部门会同调度人员,搞好现场调查,把防洪物品及时落实到位,以防万一;

⑷各责任区专职安全员严格执行雨前、雨中、雨后的"三检"制度;

⑸汛期突然停电情况下的防排水需要,要及时启用发电机进行供电,并切实作好避雷装置和防漏电措施;

⑹汛情发生时及时对材料、构件进行转移,施工中所用材料水平存放,有防雨防晒措施,存放场地要保持干燥,底层要搁置在调平的垫木上,垫木沿边框和中格部位合理布置。砂子、豆石等松散材料,堆放周围要加以围护,防止被雨水冲散;

⑺加高、加强各竖井围堰,将车站暗挖和竖井四周排水沟及时进行疏通,并定期检查排水管网及抽水设备的可靠性,同时还要随时做好使用排水井排水的相关工作,提高快速反应能力;

⑻加强对竖井周围的雨中检查,如发现有漏水等异常现象,立即组织抢险队用沙袋等在周围设置足够强度的隔离带,及时将隔离区中的水抽尽,并继续做好检查、看护;

⑼加强对沿线路面的巡查,发现地表沉降要及时设置警示牌、隔离区,并进行有效处理;

⑽混凝土施工要充分作好运输、机械、劳力准备,缩短浇筑、振捣等各道工序的时间,保证砼浇筑的连续性。若施工中下雨,则盖上蓬布继续施工,必须完成一个阶段的混凝土施工后再停止浇筑,避免发生施工冷缝;

⑾对基坑作业,脚手架、缆风索等要进场进行检查,及时发现问题,及时处理;

⑿遇大暴雨等恶劣天气,必须及时停止作业,对作业面进行安全处理后撤离作业人员。再次开工前必须进行全面的的安全检查。

⒀汛期期间所有人员必须保持24小时通讯畅通,随时待命。

⒁汛情发生时,由电工配合机电、安质部门对工地现场进行全面检查,对老化、破皮的主干线路进行更换、维修。

⒂汛情发生期间,经常对配电箱、电路、设备,如有洪水浸入可能及时拉闸停电,转移设备。

3.1.2防洪检查

3.1.1对管段内施工工点进行全面检查,尤其对跨(临)江河段施工、滑坡段整治、隧道口等防洪风险工点更需强化检查,加强检查频率,每一场雨后均需及时进行全面排查和整治,对可能发生水害的地点进行分析,对存在水害隐患的处所安排预抢工程进行整治。

项目部将定期与不定期对防洪防汛工作进行检查,对检查发现的问题督促相关人员及时处理,未按要求进行处理的,将对责任单位和责任人严肃处理。

3.1.2对查出的问题应立即处理,处理前制定加固与度汛措施,合理优化施工组织设计,细化安全措施,严格审查和报批施工方案。

3.1.3积极配合地方有关部门,共同对施工现场尤其是河道、塘坝及农田水利设施进行检查,发现隐患及时处理。

3.2 防洪预抢

项目部防洪防汛应急领导小组对防洪防汛检查发现的问题,要组织进行重点复查和认真处理。对山坡、堑坡、隧道仰坡、危石、危土,溜坍、严重下沉,桥涵淤塞、锥体下沉损坏、基础严重冲刷及排水设施破损等汛期可能危及施工安全的必须立即整治的处所,由工程部牵头审定预抢方案并组织实施。应把整治和完善排水系统作为防洪预抢工作的主要内容。

3.3 防洪预警

3.3.1项目部汛期内须建立防洪日夜值班,遇灾害性天气,项目部及架子队有关领导必须要亲自值班。

3.3.2要加强与当地防汛、气象及水利、国土资源等有关部门的联系,动态关注雨情变化,及时准确地掌握雨情、水情、库情和风暴潮预报警报。

3.3.3要根据历史上本管段所在地区发生的水害类型和成灾雨量,合理确定雨量警戒方式,研究制定恶劣天气情况下出巡警戒、限速警戒、封锁警戒等冒雨检查和施工限制条件。

3.3.4 防洪值班人员一旦接到水害报告,立即向上一级领导汇报,以便启动防洪应急响应程序。

4.应急响应

4.1应急响应标准

根据灾害伤亡人数等将铁路防洪应急响应分为I、Ⅱ、Ⅲ、Ⅳ四级。本预案有关数量的表述中"以上"含本教,"以下"不含本数。

4.1.1 I级应急响应

出现以下情况之一者,为I级应急响应:

(1)死亡30人以上,或者100人以上重伤;

(2)国务院决定需要启动I级应急响应的其他铁路水害。

4.1.2 Ⅱ级应急响应

出现以下情况之一者,为Ⅱ级应急响应:

(1)死亡10人以上、30人以下,或者50人以上、100人以下重伤;

(2)铁道部决定需要启动Ⅱ级应急响应的其他铁路水害。

4.1.3 Ⅲ级应急响应

出现以下情况之一者,为Ⅲ级应急响应:

(1)死亡3人以上、10人以下,或者10人以上、50人以下重伤:

(2)西成公司决定需要启动Ⅲ级应患响应的其他铁路水害。

4.1.4 Ⅳ级应急响应

出现以下情况之一者,为Ⅳ级应急响应:

(1)死亡3人以下,或者10人以下重伤;

(2)西成公司决定需要启动Ⅳ级应急响应的其他铁路水害。

4.2 应急响应行动

4.2.1 I级应急响应

铁道部及以下各级单位启动相应级别的应急响应。项目部及其架子队进入应急状态配合上级和地方政府防洪防汛应急指挥机构做好相关工作。

4.2.2 Ⅱ级应急响应

铁道部及以下各级单位启动相应级别的应急响应。项目部及其架子队进入应急状态配合上级和地方政府防洪防汛应急指挥机构做好相关工作。

4.2.3 Ⅲ、Ⅳ级应急响应

由西成公司防洪领导小组组长发布启动指令。局指挥部、项目部及其架子队进入应急状态并配合做好相关工作。应急响应指令的内容应包括水害基本情况、响应级别、响应单位及职责等内容。

(1)项目部应急领导小组在组长主持下,立即开展有关协调指挥工作。应急办公室立即通知各应急工作小组迅速到位,其工作状态由日常管理变为应急状态管理,并按各自应急职责立即开展工作,应急抢险等工作小组须立即赶赴现场指导现场应急救援。

(2)应急抢险救援工作组配合上级防洪防汛应急指挥机构与事故发生地人民政府及有关部门联系,通报情况,请求当地公安、消防、医疗卫生等部门开展救援工作。并立即派出有关人员赶赴现场参加、指导现场应急救援

(3)灾害防治工作组尽快确定事故救援及协调方案,经应急领导小组审定后立即组织实施;

(4)应急领导小组办公室及其他应急工作小组按照各自职责,在应急领导小组领导和指导下,密切配合现场应急抢险救援工作小组工作。

4.3信息发布

坚持实事求是、把握适度、及时全面的原则,Ⅲ、Ⅳ级应急响应信息由西成公司防洪应急领导小组办公室进行信息发布。

4.4应急结束

水害应急响应结束遵循"谁启动,谁结束"的原则, Ⅲ、Ⅳ级应急响应的结束由公司防洪领导小组组长宣布,应急结束的通知应发送至收到启动指令的相关单位,并抄送铁道部及地方政府有关部门。

5.信息报送

5.1 报送内容

信息报送内容包括:水害发生的时间、地点、雨情、水情、灾情、处置情况、预计抢通时间、水害现场图片(像)。

灾情包括受灾范围、损害程度、水害直接损失、人员受灾情况等。

5.2 报送程序及报送时间

(1)现场防洪值班人员应及时将水害信息及时向项目部防洪防汛应急领导小组办公室报告,项目部防洪防汛应急领导小组办公室收到报告后立即报告至项目部防洪防汛领导小组组长和调度室,项目部防洪防汛应急领导小组组长负责报告至局指挥部防洪防汛领导小组办公室和调度室。

局指挥部调度值班电话:

局指挥部防洪防汛应急领导小组办公室电话:

(2)水害现场抢险情况由项目部防洪防汛领导小组向局指挥部防洪防汛领导小组每4个小时汇报一次。

(3)项目部将现场图片(像)及时向上一级防洪防汛应急领导小组办公室(防洪办公室)发送。

(4)上报信息内容力求准确。如有误,经核实准确后立即补报。

(5)项目部防洪防汛应急领导小组办公室应及时通过办公网络或手机短信、微信等报告水害信息。

II经理6.后期处置

6.1 水害抢险完毕,水害发生单位对抢险剩余材料应及时清理,点收入账,冲减支出,做到工完料净。

6.2财务部门应对灾害造成的固定资产损坏、抢险和工程复旧费等进行统计,经核实后报公司应急管理领导小组。

6.3 应急响应行动结束后10日内,项目部防洪防汛应急领导小组有关人员对水害事件处置过程进行总结,并将事件评估报告上报局指挥部防洪防汛应急领导小组(防洪指挥部)。主要包括以下内容:

(1)水害基本概况。

(2)水害发生原因。对预防预警、设备状态、降雨情况等因素进行分析,找出水害发生的主要原因。

(3)主要抢险过程。包括抢险组织、抢险工作量,参加部门、单位,采用的方案,所使用人力、机具、材料,抢险时间、费用,调动社会资源、舆论控制、处置效果等,按照水害抢险写实记录编写。

(4)抢险过程中存在的问题,应汲取的经验教训,改进意见。

(5)其它要说明的情况。

7.保障措施

7.1 物资保障

每年汛前,根据历年经验及预计可能发生水害的处所,项目部应准备紧急加固和抢修的料具。

7.1.1水害易发地段要储备足够的抢险料具,防洪料具均应在雨季前备齐,本着分散与集中相结合的原则,分别存放在便于装卸的地点,以便发生水害时迅速进行抢运,未经有关防洪组织批准,不得挪用。

7.1.2项目部要对备用的推土机、装载机、挖掘机、工字粱、钢塔架等抢险设备进行状态检查,确保抢险使用,水害多发区段要配备挖掘机、装载机、推土机等大型机械。

7.1.3防洪物资应随使用随补充,直至汛期结束后。

7.2 队伍保障

7.2.1项目部应急领导小组每年汛前应对干部、职工进行防洪教育和培训,内容包括:防洪法规,铁路防洪规章制度,有关防洪抢险应急处置技能知识及典型水害抢险案例等。

7.2.2项目部要成立防洪抢险队。抢险队伍成立后,每年汛前要组织进行防洪演练。

7.3 制度保障

汛期,对施工现场如临(跨)河道施工、隧道施工等防洪风险较大的工点需严格执行防洪定期与不定期检查制度,并坚持冒雨检查制度,发现隐患及时消除。

7.4 技术和通信信息保障

7.4.1积极推广使用灾害性天气预报预警、降雨量自动采集监测报警等防灾、减灾系境和设备。

7.4.2项目部应快速、准确传递防洪及灾害信息;配备较先进的计算机、打印机、摄影(像)等办公设备,满足日常工作需要,提高办公质量和效率;应配备专门的交通工具用于防洪抢险工作。

7.4.3 加强水害发生规律研究,努力提高排查险情和灾情监测手段。

7.4.4 必要时请专家提供咨询意见和建议。

8.奖励与处罚

8.1奖励

对参加防洪抢险的人员和架子队,有下列事迹之一者,项目部将按照国家和铁道部有关规定给予表彰奖励:

(1)坚持巡守检查,遇有险情及时报告,减少灾害损失成绩显著者;

(2)在执行抗洪抢险任务时,组织严密,指挥得当,防护得力,奋力抢险,完成任务出色者;

(3)及时测报水情、雨情,迅速传递情报,克服困难抢测洪水,及时供应防洪抢险物资等,减轻灾害损失成效显著者;

(4) 有其他特殊贡献,成绩显著者。

8.2 处罚

有下列行为之一者,视情节和危害后果,项目部将给予相应处罚,并追究相关人员责任,构成犯罪的,依法追究刑事责任:

(1)拒不执行经批准的防洪预案.或者拒不执行防洪调度方案、防洪抢险指令者;

(2)玩忽职守,或者在防洪抢险中临阵退缩者;

(3)非法堵塞桥涵等排水孔道或扒决路基者;

(4)挪用、盗窃、贪污防洪物资或钱款者;

(5)阻碍防洪指挥部工作人员依法执行公务者;

(6)盗窃、毁损或者破坏防洪工程设施及水文监测、气象测报、通信照明设施者;

(7)其他危害防洪抢险者。

9 附则

9.1各架子队依照本预案,结合实际情况,制定防洪防汛应急预案。

9.2本预案由项目部防洪办公室根据情况变化进行修订,经防洪防汛应急领导小组组长审批后报至局指挥部防洪防汛指挥部办公室审核备案。

9.3本预案由项目部安全质量部负责解释。

9.4本预案自发布之日起实施。

10.附录

10.1项目部应急组织机构图

10.2项目部应急流程图

10.3项目主要应急人员电话号码

10.4有关应急部门、机构或人员的联系方式

10.5应急物资装备清单

10.6应急物资保管(操作)人员姓名、联系电话

10.7铁路突发事件信息发布格式

10.8铁路突发事件预案启动格式

10.9铁路突发事件应急结束通知格式

防洪防汛应急演练方案总结

来源:长兴新闻网

防洪度汛综合演练 提升应急处置能力

汛期临近,作为国家172项重大水利工程以及太湖流域重点防洪工程之一的环湖大堤(浙江段)后续工程长兴县段开展2022年度防洪度汛综合演练,进一步锻炼防汛、救援等应急队伍,提高应对防洪抢险、火灾、人员受伤等突发性事件的处置能力和响应速度。

本次演练模拟因连续暴雨天气,引发河流水位上涨,冲破了环湖大堤(浙江段)后续工程长兴县段一处堤岸,大量河水涌入,给现场施工人员和设备都造成了严重威胁,环湖办立即组织人员前往现场进行抢险。现场,大家挖排水沟、做拦水坝,同时迅速将抗洪沙袋填满,封堵住不断涌入的河水。

环湖大堤(浙江段)后续工程长兴县段指挥部办公室副主任徐锦介绍:“ 我们针对这种情况有预案,根据预案组织相关人员进行抢险,演练的缺口比较小,我们花了十五到二十分钟堵住,跟预案时间基本吻合。 ”

据了解,环湖大堤后续工程属国家172项重大水利工程,是太湖流域重点防洪工程之一,项目于2020年年底动工建设,计划在2023年年底全面完工,作为统筹太湖蓄泄的关键大堤,项目投入使用后将有效解决长兴东部平原地区因防洪标准不高带来的影响,大大提升太湖西南岸整体防洪排涝能力。此次演练旨在提高项目部应对防汛突发事件时的应急响应、指挥协调、现场处理、物资保障等应急能力。

编辑:张彪

本文来自【长兴新闻网】,仅代表作者观点。全国党媒信息公共平台提供信息发布传播服务。

ID:jrtt

防洪防汛应急演练方案幼儿园

公司防洪防汛应急预案

公司防洪防汛应急预案一

根据《中华人民共和国防洪法》和某某集团控股有限公司、区、街等上级有关部门对防汛工作的具体要求,结合我公司实际情况,为确保各项措施落实到位,使汛期各项工作顺利进行,编制公司防汛抢险应急预案“.具体如下:

一、指导思想

为了搞好防汛抢险工作,确保本公司安全度汛,预案编制工作,坚持”安全第一,常备不懈,以防为主,防抢结合“的方针,本着”团结协作和局部利益服从全局利益“的原则,以科学的态度认真分析实际情况,立足防大汛应对突发性灾害天气,切实做好防汛排涝的各项准备工作,采取有效措施避免雨季漏雨、倒灌、淹泡等现象,避免和减少经济损失,保障汛期生产经营的正常进行,编制操作性较强的防汛预案,确保公司及职工生命财产安全。

二、 防汛工作指挥系统

防汛工作严格执行行政首长领导下的分级负责制,层层夯实责任,防汛期间各车间部门一把手亲自挂帅,同时为使防汛的各项指挥工作的有序进行,公司成立防汛工作指挥部。成员如下:

总 指 挥:集团公司党委书记、总经理 副总指挥:集团公司党委副书记、工会主席成 员: 公司各分管领导、本部各部门负责人。

联 络 员:xxx

值班电话:

公司办公室:

综 合 部:

夜间值班:

值 班 室:

三、组建抢险应急分队

在汛期,为预防灾害事故对生产经营造成影响,我们按照某某集团(控股)有限公司、区、街防汛指挥部的要求,组建保安队和消防队为主的应急抢险分队,应急抢险分队服从公司防汛工作指挥部领导,在汛情紧急情况下随时进入防汛抢险战斗负责处置紧急情况。

四、 建抗洪抢险队伍

1、为了做好防大汛、排大涝的各项准备工作,我们根据上级防汛指挥部的要求,组建以民兵和青壮年职工为主体的二百人抢险队伍,出现特大汛情将服从区防汛指挥部统一调动,做好上堤抗洪抢险的准备。

2、在防汛期间,为搞好公司内部抢险排涝工作,由公司职工组成100人的抢险队伍,一切抢险工作由公司防汛指挥部统一调动。

五、 做好防大汛及防雨漏和防倒灌的准备

为安全渡汛,保证企业财产不受损失,在预报大雨及暴雨来临时,各车间、部门应加强防汛力量,保证在岗人员不得少于2人。同时,为确保公司所属企业各生产车间的厂房、库房及重点要害部位的汛期安全,尤其是杜绝各种细菌通过地下排水对食品的感染,车间、部门相应做好汛前防漏雨和对厂区内地下排水管道检查,各库房部位做好防倒灌检查工作,发现问题及时找主管部门解决,对地势低洼部位应采取防倒灌的措施,并切实保证安全渡汛,做到中、小雨不漏,大雨不倒灌,确保生产经营正常进行。

六、 做好防汛物资的准备

为搞好今年的防汛抢险、排涝等项工作,做到有备无患,各有关部门做好防汛设施、防汛工具、排水管道、防汛用土、防汛闸板、防水胶堵、通讯线路、值班车辆等各类物资的管理、维修、保养等项工作,使之处于良好战备状态。目前,我公司备有防汛工具:铁锨50把、扁担50条、排水泵3台、箩筐18个。

七、 严格防汛值班制度

为确保安全渡汛,在汛期安排公司领导及管理人员防汛值班。对重点要害部位设专人值班制度,车间及有关部门领导值班制度,特别是遇有中、大雨时各重点部位必须有车间部门领导在岗,以便发现问题及时解决。

八、 防汛工作中各部门职责

在防汛工作中,贯彻”谁领导、谁负责“,”谁在岗、谁负责“的原则,树立全局观念,做好防大汛的各项准备工作。为此,制定各有关岗位职责:

在汛期积极组织安排好生产并做好防漏雨和防污水倒灌的各项工作,及时掌握汛期的天气变化,结合生产实际协助组织排水、抢险。遇有雨情预报或夜间突发雨情,各车间、部门主要领导及防汛重点部门领导必须立即上岗巡视检查本车间、部门漏雨积水情况,并服从公司安排。

公司防洪防汛应急预案二

为了保证企业的正常生产、工作秩序和生命财产的安全,使公司各种设施在夏季安全度汛。

一、防汛领导小组:

组长:Xx

副组长:Xx

成员:Xx

抢险救援队伍:公司所有人员有责任有义务参加抗洪抢险,保护公司财产安全。

二、防汛组织程序

在险情发生时,由公司办公室负责现场指挥,机关各部门及中、西药车间负责人积极调配本部人员,配合进行抢险救援。险情发生在夜间或休息日时,值班人员临时负责指挥,并及时通知防汛小组其他成员赶赴现场。

三、汛期工程部防汛措施

1、防汛器材放在门岗,放防汛器材,主要有编织袋、砂子、铁锹等;2、公司重点部位:公司所有厂房门口。

3、险情:

(1)公司门口向内流水不及。

(2)排水管道堵塞,厂区内水位上升。

4、汛期到来之前,办公室人员应仔细巡查全厂重点部位(1)楼顶平台排水沟是否畅通无阻,同时将楼顶垃圾清运干净;(2)检查污水井、排水管是否有堆积物,并加以清除,保证排水畅通;(3)检查配电室等重要机房是否有漏雨情况,若有发生应及时处理。

四、险情处理程序

1、若厂内出现险情时,要迅速用沙袋堵住重点部位门口,保护公司财产。

2、险情发生后,要进行全面检查,统计本次汛情造成的损失和物资消耗情况,并及时补充防汛物资,做好下次防汛准备;3、事件处理过程要进行详细记录,由办公室向公司领导及上级部门作出汇报。

公司防洪防汛应急预案三

为了有效防御灾害性洪水,规范防洪防汛程序,切实保障人民生命财产安全,最大程度的减轻灾害损失,根据《中华人民共和国防洪法》和《中华人民共和国防汛条例》规定,结合本工程项目防洪防汛工作的实际情况,制定本预案。

一、防洪防汛应急救援组织机构

1、事故现场总指挥由项目经理部经理***担任;

2、伤员营救组由副经理***担任组长,施工队各班组分别抽调作业人员组成;3、物资抢救组由施工队长***担任组长,施工队各班组分别抽调施工人员组成;4、保卫疏导组由后勤人员和施工队各班组分别抽调施工人员组成;5、抢险物资供应组由物资负责人曾德和担任组长、施工队各班组分别抽调施工人员组成;6、后勤供给组由项目部办公室人员组成;

7、现场临时医疗组由现场医护人员和施工队各班组分别抽调人员组成;8、防洪防汛应急救援领导小组的日常办事机构为项目部办公室。

二、项目经理部应急组织机构的职能和职责

1、事故现场总指挥的职能和职责:

a、所有事故现场操作的指挥和协调;

b、现场事故评估;

c、保证现场人员和公众应急行动的执行;

d、控制紧急情况;

e、现场应急行动的指挥;

f、作好应急救援处理现场指挥权转化后的移交和应急救援处理协助工作;g、做好消防、医疗、交通管制、抢险救灾等各公共救援部门联系工作。

2、伤员营救组的职能和职责:

a、引导现场作业人员从安全通道疏散;

b、对受伤人员进行营救至安全地带。

3、物资抢救组的职能和职责:

a、抢运可以转移的场区内物资;

b、转移可能引起新危险源的物品到安全地带。

4、保卫疏导组的职能和职责:

a、对场区内外进行有效的隔离工作和维护现场应急救援通道畅通的工作;b、疏散场区外的居民撤出危险地带。

5、抢险物资供应组的职能和职责:

a、迅速调配抢险物资器材至事故发生点;

b、提供和检查抢险人员的装备和安全配备;

c、及时提供后续的抢险物资。

6、后勤供给组的职能和职责:

a、迅速组织后勤必须供给的物品;

b、及时输送后勤供给物品到抢险人员手中。

7、现场临时医疗组的职能和职责:

a、对受伤人员作简易的抢救和包扎工作;

b、及时转移重伤人员到医疗机构就医。

三、调度值班

项目部成立相应的水灾事故应急救援领导小组办公室,在汛期安排人员24小时值班,值班电话在险情发生第一时间及时上报应急救援总指挥,同时上报公司总部领导。

四、应急准备

1、项目部办公室在防汛应急救援领导小组的领导下,负责组织各施工班组制定相应的应急预案,做好准备工作。

2、办公室负责做好天气预报信息的收集、跟踪和传递工作,督促各部门落实汛期的值班人员,并做好记录。

3、接到项目部施工队各班组按照所在地发布的有关紧急警报通知后,项目部防汛应急救援领导小组的全体人员应立即召开会议,并组织作好抗灾准备工作,督促做好各项应急措施,工地现场应加强巡逻检查,配备好抢险器材和物资。

4、办公室组织施工队各班组制定水灾事故处理的应急预案措施。

5、施工队各班组按防汛区域做好应急措施,使施工现场的排水系统畅通,加固临时用电线路,保证通讯畅通。

6、危险品存放应有明显的标志,防止洪水将其搅乱、混杂、流失,造成事故,需要时制定相应的应急措施。

7、项目部防汛应急救援领导小组组织应急预案的实施和检查,办公室督促各部门做好检查并记录。

五、应急响应

1、项目部办公室负责联络防汛应急响应有关事宜,并组织施工队各班组实施应急响应的预案。

2、施工队各班组应积极配合办公室工作,并按制定的应急响应预案实施。

3、当发生严重意外防汛情况时,防汛应急救援领导小组应立即报告政府有关部门,以求得援助和指导,并及时向公司领导报告,同时应组织全体抢险人员根据灾害事故情况的特点,实施有效的应急措施,争取短时间内,努力将损失、不利因素降至最小程度或消除。

4、 当发生一般意外事件时,各部门按应急措施进行事件的处置,及时撤离人员和重要物资,控制和防止事件扩大,努力将损失或不利因素降至最小程度。

当确认发生防洪防汛事故时,由现场负责人下令,报告值班室,组织所有现场施工人员将施工机械加以安置保护,现场施工人员由班组长带队全部撤离。被困施工人员来不及撤离的,应选择地势较高地方躲避洪水,进行自我保护,等待组织救援。

六、组织抢险

1、项目部组织施工队各班组及时清点人员,确认有无被困人员,并集结待命,不得私自外出;2、项目部组织抢险突击队,由施工队各班组抽调精壮工人组成,负责安装堆砌砂袋,规范水流方向;3、配备充分照明、救生设备,由项目部组织身体素质好、水性高的工人执行搜索救援活动;4、在发生水灾时,如设备不能撤离到安全位置,应使设备处于动力关闭、加固和适当防护状态,防止设备造成不必要的损坏。

5、卫生员做好准备,并视汛情提前与定点医院联系。

七、供电和照明

1、在洪水可能危及到现场变配电设施时,应果断断电,防止个别线路漏电发生意外;险情排除后,经检查确认安全后可恢复供电;2、启动专用照明线路,保障现场必要的照明需要。

八、保安措施

1、在发生水灾时,保卫人员应加强巡视,隔离安全地带,禁止闲杂人员围观,禁止一切人员进入危险区域,禁止地方老百姓进入施工现场;2、加强现场看护,未经现场负责人同意不得放入任何人员。

九、预防措施

1、在现场显着位置配备适当的救生器具,如救生圈、安全绳、长竹竿等;2、对讲机等联系工具保持畅通;

3、自备发电机和照明专线保持良好工作状态;

4、现场预备砂袋等物,利于堵水和引导水流方向。

十、受影响区域的疏散机制

在对施工场区周边情况的摸查基础上,应确立事故现场外影响区域的疏散路线和方向,形成行之有效的疏散通道网络。应急状态时,由应急总指挥决定下达应急疏散令。保卫疏导组引领受影响区域的居民从疏散网络通道疏散、撤退。

十一、交通管制机制

交通管制机制由事故现场警戒和交通管制两部分构成。

1、警戒

事故发生后,对场区周边必须警戒隔离。其任务和作用是:保护事故现场、维护现场秩序、防止外来干扰、尽力保护事故现场人员的安全等。

2、交通管制

事故发生后,及时通知交警部门,对事故发生地的周边道路实施有效的管制,其主要目的是为救援工作提供畅通的道路。

十二、应急救援预案的培训与演练

本应急救援预案的培训和演练按《****局集团有限公司应急救援预案》培训和演练的有关要求执行。

十三、事故报告及预案的评审

事故发生后,由办公室负责督促事故发生地写出《灾害情况分析报告》,并组织相关人员评审本应急救援预案的适应性,如发现该预案部分条款不适应时则对本预案予以修订。
