工程承包方式有哪些

随着现代科技水平的不断提高,我国的建筑工程施工技术也有了明显的进步。特别是近几年来,由于建筑行业的快速发展,工程建设模式在建筑施工行业当中起着重要的作用。

作为施工企业哪能不懂EPC、PMC、DB、DBB、CM、BOT、PPP等模式,下面就给大家分析下各个模式的优缺点。

1、工程总承包(EPC)模式

EPC工程总承包即Engineering Procurement Construction模式,又称设计、采购、施工一体化模式。

是指在项目决策阶段以后,从设计开始,经招标,委托一家工程公司对设计-采购-建造进行总承包。

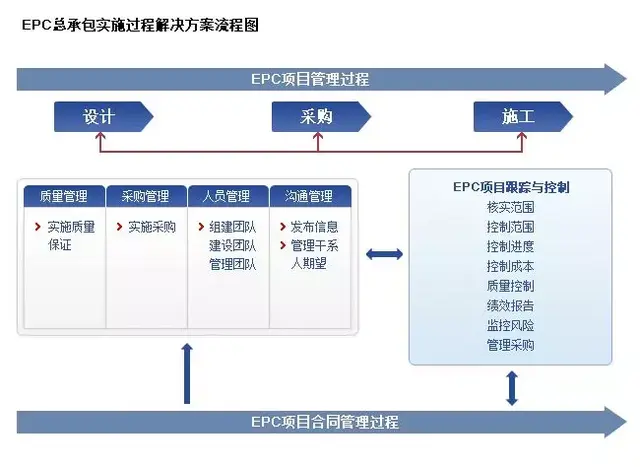

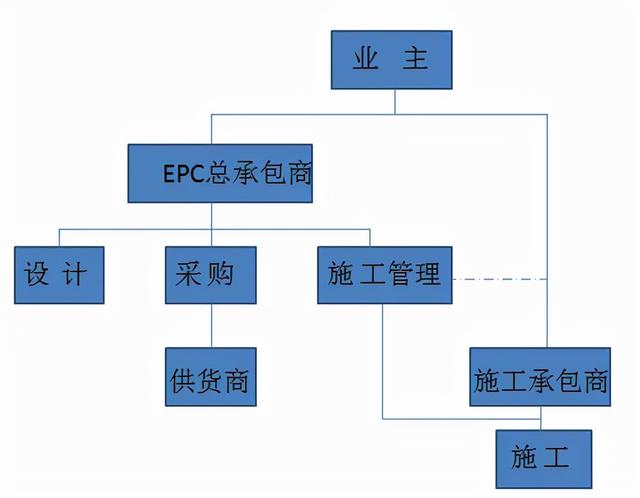

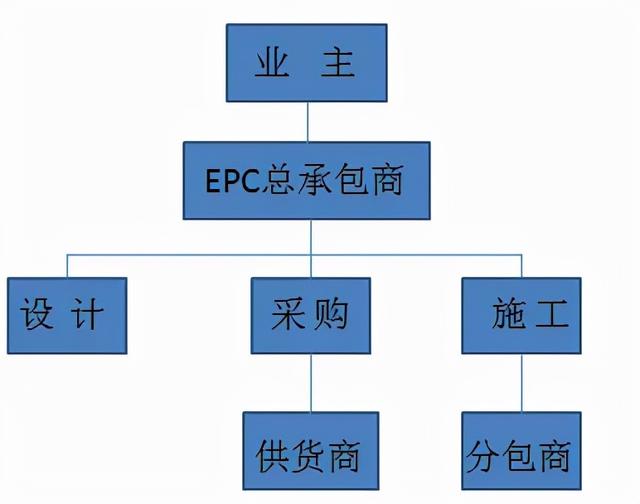

EPC工程总承包

在这种模式下,按照承包合同规定的总价或可调总价方,由工程公司负责对工程项目的进度、费用、质量、安全进行管理和控制,并按合同约定完成工程。

EPC有很多种衍生和组合,例如EP+C、E+P+C、EPCm、EPCs、EPCa等。

优点

(1)业主把工程的设计、采购、施工和开工服务工作全部托付给工程总承包商负责组织实施,业主只负责整体的、原则的、目标的管理和控制,总承包商更能发挥主观能动性,能运用其先进的管理经验为业主和承包商自身创造更多的效益;提高了工作效率,减少了协调工作量。

(2)设计变更少,工期较短。

(3)由于采用的是总价合同,基本上不用再支付索赔及追加项目费用;项目的最终价格和要求的工期具有更大程度的确定性。

缺点

(1)业主不能对工程进行全程控制。

(2)总承包商对整个项目的成本工期和质量负责,加大了总承包商的风险,总承包商为了降低风险获得更多的利润,可能通过调 整设计方案来降低成本,可能会影响长远意义上的质量。

(3)由于采用的是总价合同,承包商获得业主变更令及追加费用的弹性很小。

2、项目管理承包(PMC)模式

PMC即Project Management Consultant,即项目管理承包。

指项目管理承包商代表业主对工程项目进行全过程、全方位的项目管理,包括进行工程的整体规划、项目定义、工程招标、选择EPC承包商,并对设计、采购、施工、试运行进行全面管理,一般不直接参与项目的设计、采购、施工和试运行等阶段的具体工作。

项目管理承包

PMC模式体现了初步设计与施工图设计的分离,施工图设计进入技术竞争领域,只不过初步设计是由PMC完成的。

优点

(1)可以充分发挥管理承包商在项目管理方面的专业技能,统一协调和管理项目的设计与施工,减少矛盾。

(2)有利于建设项目投资的节省。

(3)该模式可以对项目的设计进行优化,可以实现在给项目生存期内达到成本最低。

(4)在保证质量优良的同时,有利于承包商获得对项目未来的契股或收益分配权,可以缩短施工工期,在高风险领域,通常采用契股这种方式来稳定队伍。

缺点

(1)业主参与工程的程度低,变更权利有限,协调难度大。

(2)业主方很大的风险在于能否选择一个高水平的项目管理公司。

(3)该模式通常适用于:项目投资在1亿美元以上的大型项目;缺乏管理经验的国家和地区的项目,引入PMC可确保项目的成功建成。

同时帮助这些国家和地区提高项目管理水平;利用银行或国外金融机构、财团贷款或出口信贷而建设的项目;工艺装置多而复杂,业主对这些工艺不熟悉的庞大项目。

3、设计-建造(DB)模式

DB即设计-建造模式(Design And Build),在国际上也称交钥匙模式(Turn-Key-Operate),在中国称设计-施工总承包模式(Design-Construction)。

是在项目原则确定之后,业主选定一家公司负责项目的设计和施工。

这种方式在投标和订立合同时是以总价合同为基础的。

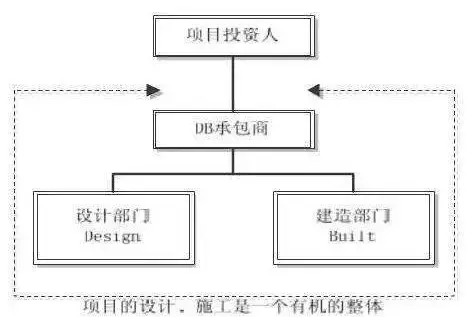

设计-施工总承包模式

设计-建造总承包商对整个项目成本负责,他首先选择一家咨询设计公司进行设计,然后采用竞争性招标方式选择分包商,当然也可以利用本公司的设计和施工力量完成一部分工程。

DB避免了设计和施工的矛盾,可显著降低项目的成本和缩短工期。

然而,业主关心的重点是工程按合同竣工交付使用,而不在乎承包商如何去实施。

同时,在选定承包商时,把设计方案的优劣作为主要的评标因素,可保证业主得到高质量的工程项目。

优点

(1)和承包商密切合作,完成项目规划直至验收,减少了协调的时间和费用。

(2)承包商可在参与初期将其材料、施工方法、结构、价格和市场等知识和经验融入设计中。

(3)有利于控制成本,降低造价。国外经验证明:实行DB模式,平均可降低造价10%左右。

(4)有利于进度控制,缩短工期。

(5)责任单一。从总体来说,建设项目的合同关系是业主和承包商之间的关系,业主的责任是按合同规定的方式付款,总承包商的责任是按时提供业主所需的产品,总承包商对于项目建设的全过程负有全部的责任。

缺点

(1)对最终设计和细节控制能力较低。

(2)商的设计对工程经济性有很大影响,在DB模式下承包商承担了更大的风险。

(3)质量控制主要取决于业主招标时功能描述书的质量,而且总承包商的水平对设计质量有较大影响。

(4)时间较短,缺乏特定的法律、法规约束,没有专门的险种。

(5)方式操作复杂,竞争性较小。

4、平行发包(DBB)模式

DBB即设计-招标-建造模式(Design-Bid-Build),它是一种在国际上比较通用且应用最早的工程项目发包模式之一。

指由业主委托建筑师或咨询工程师进行前期的各项工作(如进行机会研究、可行性研究等),待项目评估立项后再进行设计。

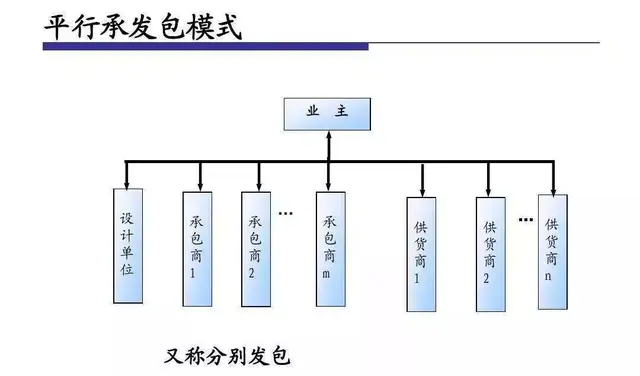

设计-招标-建造模式

在设计阶段编制施工招标文件,随后通过招标选择承包商;而有关单项工程的分包和设备、材料的采购一般都由承包商与分包商和供应商单独订立合同并组织实施。

在工程项目实施阶段,工程师则为业主提供施工管理服务。

这种模式最突出的特点是强调工程项目的实施必须按照D-B-B的顺序进行,只有一个阶段全部结束另一个阶段才能开始。

优点

优点表现在管理方法较成熟,各方对有关程序都很熟悉,业主可自由选择咨询设计人员,对设计要求可控制,可自由选择工程师,可采用各方均熟悉的标准合同文本,有利于合同管理、风险管理和减少投资。

缺点

(1)项目周期较长,业主与设计、施工方分别签约,自行管理项目,管理费较高。

(2)设计的可施工性差,工程师控制项目目标能力不强。

(3)不利于工程事故的责任划分,由于图纸问题产生争端多索赔多等。

该管理模式在国际上最为通用,以世行、亚行贷款项目和国际咨询工程师联合会(FIDIC)的合同条件为依据的项目均采用这种模式。

中国目前普遍采用的“项目法人责任制”、“招标投标制”、“建设监理制”、“合同管理制”基本上参照世行、亚行和FIDIC的这种传统模式。

5、施工管理承包(CM)模式

Construction Management Approach模式又称“边设计、边施工”方式。

分阶段发包方式或快速轨道方式,CM模式是由业主委托CM单位,以一个承包商的身份,采取有条件的“边设计、边施工”,着眼于缩短项目周期,也称快速路径法。

即Fast Track的生产组织方式来进行施工管理,直接指挥施工活动,在一定程度上影响设计活动,而它与业主的合同通常采用“成本+利润”方式的这样一种承发包模式。

此方式通过施工管理商来协调设计和施工的矛盾,使决策公开化。

其特点是由业主和业主委托的工程项目经理与工程师组成一个联合小组共同负责组织和管理工程的规划、设计和施工。

完成一部分分项(单项)工程设计后,即对该部分进行招标,发包给一家承包商,无总承包商,由业主直接按每个单项工程与承包商分别签订承包合同。

这是近年在国外广泛流行的一种合同管理模式,这种模式与过去那种设计图纸全都完成之后才进行招标的连续建设生产模式不同。

CM模式的两种实现形式:CM单位的服务,分代理型和非代理型。

1、代理型CM (“Agency” CM):以业主代理身份工作,收取服务酬金。

2、风险型CM(“At-Risk” CM):以总承包身份,可直接进行分发包,直接与分包商签合同,并向业主承担保证最大工程费用GMP,如果实际工程费超过了GMP,超过部分由CM单位承担。

优点

(1)在项目进度控制方面,由于CM模式采用分散发包,集中管理,使设计与施工充分搭接,有利于缩短建设周期。

(2)CM单位加强与设计方的协调,可以减少因修改设计而造成的工期延误。

(3)在投资控制方面,通过协调设计,CM单位还可以帮助业主采用价值工程等方法向设计提出合理化建议,以挖掘节约投资的潜力, 还可以大大减少施工阶段的设计变更。

如果采用了具有GMP的CM模式,,CM单位将对工程费用的控制承担更直接的经济责任,因而可以大大降低业主在工程费用控制方面的风险。

(4)在质量控制方面,设计与施工的结合和相互协调,在项目上采用新工艺、新方法时,有利于工程施工质量的提高。

(5)分包商的选择由业主和承包人共同决定,因而更为明智。

缺点

(1)对CM经理以及其所在单位的资质和信誉的要求都比较高。

(2)分项招标导致承包费可能较高。

(3)CM模式一般采用“成本加酬金”合同,对合同范本要求比较高。

6、建造-运营-移交(BOT)模式

BOT即建造-运营-移交(Build-Operate-Transfer)模式。

是指一国财团或投资人为项目的发起人,从一个国家的政府获得某项目基础设施的建设特许权,然后由其独立式地联合其他方组建项目公司,负责项目的融资、设计、建造和经营。在整个特许期内,项目公司通过项目的经营获得利润,并用此利润偿还债务。

在特许期满之时,整个项目由项目公司无偿或以极少的名义价格移交给东道国政府。

BOT模式的最大特点是由于获得政府许可和支持,有时可得到优惠政策,拓宽了融资渠道。

BOOT、BOO、DBOT、BTO、TOT、BRT、BLT、BT、ROO、MOT、BOOST、BOD、DBOM和FBOOT等均是标准BOT操作的不同演变方式,但其基本特点是一致的,即项目公司必须得到政府有关部门授予的特许权。

该模式主要用于机场、隧道、发电厂、港口、收费公路、电信、供水和污水处理等一些投资较大、建设周期长和可以运营获利的基础设施项目。

优点

(1)可以减少政府主权借债和还本付息的责任。

(2)可以将公营机构的风险转移到私营承包商,避免公营机构承担项目的全部风险。

(3)可以吸引国外投资,以支持国内基础设施的建设,解决了发展中国家缺乏建设资金的问题。

(4)BOT项目通常都由外国的公司来承包,这会给项目所在国带来先进的技术和管理经验,既给本国的承包商带来较多的发展机会,也促进了国际经济的融合。

缺点

(1)在特许权期限内,政府将失去对项目所有权和经营权的控制。

(2)参与方多,结构复杂,项目前期过长且融资成本高。

(3)可能导致大量的税收流失。

(4)可能造成设施的掠夺性经营。

(5)在项目完成后,会有大量的外汇流出。

(6)风险分摊不对称等。政府虽然转移了建设、融资等风险,却承担了更多的其他责任与风险, 如利率、汇率风险等。

7、公共部门与私人企业合作模式(PPP)

PPP民间参与公共基础设施建设和公共事务管理的模式统称为公私(民)伙伴关系(PublicPrivate Partnership—简称PPP)。

具体是指政府、私人企业基于某个项目而形成的相互间合作关系的一种特许经营项目融资模式。

由该项目公司负责筹资、建设与经营,政府通常与提供贷款的金融机构达成一个直接协议,该协议不是对项目进行担保,而是政府向借贷机构做出的承诺,将按照政府与项目公司签订的合同支付有关费用。

这个协议使项目公司能比较顺利地获得金融机构的贷款。

而项目的预期收益、资产以及政府的扶持力度将直接影响贷款的数量和形式。

采取这种融资形式的实质是,政府通过给予民营企业长期的特许经营权和收益权来换取基础设施加快建设及有效运营。

PublicPrivate Partnership

PPP模式适用于投资额大、建设周期长、资金回报慢的项目,包括铁路、公路、桥梁、隧道等交通部门,电力煤气等能源部门以及电信网络等通讯事业等。

PPP无论是在发达国家或发展中国家,PPP模式的应用越来越广泛。

项目成功的关键是项目的参与者和股东都已经清晰了解了项目的所有风险、要求和机会,才有可能充分享受PPP模式带来的收益。

优点

(1)公共部门和私人企业在初始阶段就共同参与论证,有利于尽早确定项目融资可行性,缩短前期工作周期,节省政府投资。

(2)可以在项目初期实现风险分配,同时由于政府分担一部分风险,使风险分配更合理,减少了承建商与投资商风险,从而降低了融资难度。

(3)参与项目融资的私人企业在项目前期就参与进来,有利于私人企业一开始就引入先进技术和管理经验。

(4)公共部门和私人企业共同参与建设和运营,双方可以形成互利的长期目标,更好地为社会和公众提供服务。

(5)使项目参与各方整合组成战略联盟,对协调各方不同的利益目标起关键作用。

(6)政府拥有一定的控制权。

缺点

(1)对于政府来说,如何确定合作公司给政府增加了难度,而且在合作中要负有一定的责任,增加了政府的风险负担。

(2)组织形式比较复杂,增加了管理上协调的难度。

(3)如何设定项目的回报率可能成为一个颇有争议的问题。

工程承包方式有哪些种类的

《中华人民共和国民法典》在十三届全国人民代表大会三次会议表决通过,将自2021年1月1日起施行。民法典包罗万象,被誉为“社会生活的百科全书”。

住建君特推出【今日看“典”】专栏,带您了解民法典中与住房和城乡建设领域相关的知识点。

【今日“一典”】

发包 承包 分包

建设工程合同发包承包根据订约双方的不同,可以分为直接承包和分包两大类。直接承包是指发包人直接将工程承包给承包人,包括工程总承包和单项工程承包两种方式。分包是指总承包人、勘察、设计、施工承包人经发包人同意,可以将自己承包的部分工作交由第三人完成。今天我们就来看一下民法典中的这一点。

【法律条文】

中华人民共和国民法典第七百九十一条规定:

发包人可以与总承包人订立建设工程合同,也可以分别与勘察人、设计人、施工人订立勘察、设计、施工承包合同。发包人不得将应当由一个承包人完成的建设工程支解成若干部分发包给数个承包人。

总承包人或者勘察、设计、施工承包人经发包人同意,可以将自己承包的部分工作交由第三人完成。第三人就其完成的工作成果与总承包人或者勘察、设计、施工承包人向发包人承担连带责任。承包人不得将其承包的全部建设工程转包给第三人或者将其承包的全部建设工程支解以后以分包的名义分别转包给第三人。

禁止承包人将工程分包给不具备相应资质条件的单位。禁止分包单位将其承包的工程再分包。建设工程主体结构的施工必须由承包人自行完成。

【条文释义】

本条是关于建设工程合同发包、承包和分包的规定。

建设工程的发包承包是采取总承包方式还是单项工程承包方式,可以由发包人根据实际情况自行确定。但是不论发包人采取何种方式与承包人签订合同,都应当遵守本条的规定,不得将建设工程支解发包,即不得将应当由一个承包人完成的建设工程支解成若干部分发包给数个承包人。至于如何确定是否应当由一个承包人完成的建设工程,需要由国务院有关主管部门根据实际情况作出具体规定。

如对一幢房屋的供水管线的安装,发包人就不应将其分成若干部分发包给几个承包单位。如对一幢房屋中的供水管线和空调设备的安装,尽管都属于同一建筑的设备安装,但因各有较强的专业性,发包人可以将其分别发包给不同的承包人。

工程承包方式包工包料

工程总承包是国际工程项目管理中的一种重要模式。在国际工程市场上,最核心的工程总承包类型有以下10种。

1、设计采购施工总承包(EPC—Engineering、Procurement、Construction)

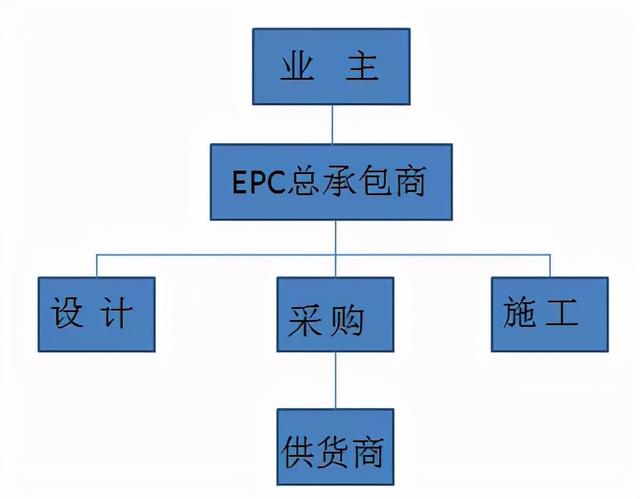

EPC总承包是指承包商负责工程项目的设计、采购、施工安装全过程的总承包,并负责试运行服务(由业主进行试运行)。EPC总承包又可分为两种类型:EPC(max s/c)和EPC(self-perform construction)。
EPC(max s/c)是EPC总承包商最大限度的选择分承包商来协助完成工程项目,通常采用分包的形式将施工分包给分承包商。其合同结构形式是:

EPC(self-perform construction)是EPC总承包商除选择分承包商完成少量工作外,自己要承担工程的设计、采购和施工任务。其合同结构形式是:

2、交钥匙总承包(LSTK—Lump Sum Turn Key)

交钥匙总承包是指承包商负责工程项目的设计、采购、施工安装和试运行服务全过程,向业主交付具备使用条件的工程。交钥匙总承包也可分为两种类型,其一是总承包商选择分承包商分包施工等工作,其二是总承包商自行承担全部工作,除少数必须分包的内容外,一般不进行分包。交钥匙总承包的合同关结构与EPC工程总承包的合同结构是相同的。

3、设计、采购、施工管理承包(EPCm —Engineering、Procurement、Construction management)

设计、采购、施工管理承包是指承包商负责工程项目的设计和采购,并负责施工管理。施工承包商与业主签订承包合同,但接受设计、采购、施工管理承包商的管理。设计、采购、施工管理承包商对工程的进度和质量全面负责。设计、采购、施工管理承包的合同结构是:

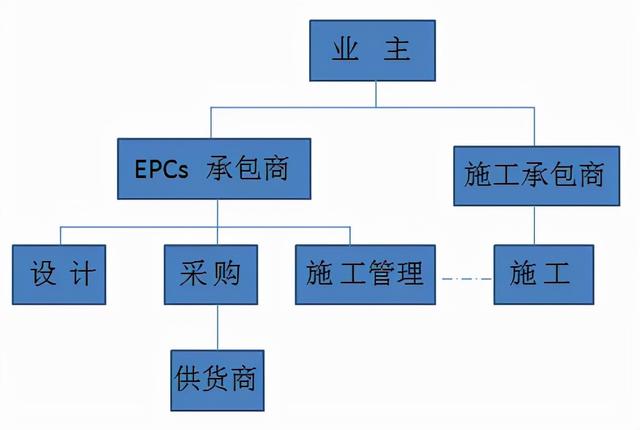

4、设计、采购、施工监理承包(EPCs —Engineering、Procurement、Construction superintendence)

设计、采购、施工监理承包是指承包商负责工程项目的设计和采购,并监督施工承包商按照设计要求的标准、操作规程等进行施工,并满足进度要求,同时负责物资的管理和试车服务。施工监理费不含在承包价中,按实际工时计取。业主与施工承包商签订承包合同,并进行施工管理。设计、采购、施工监理承包的合同结构是:

5、设计、采购承包和施工咨询(EPCa—Engineering、Procurement、Construction advisory)

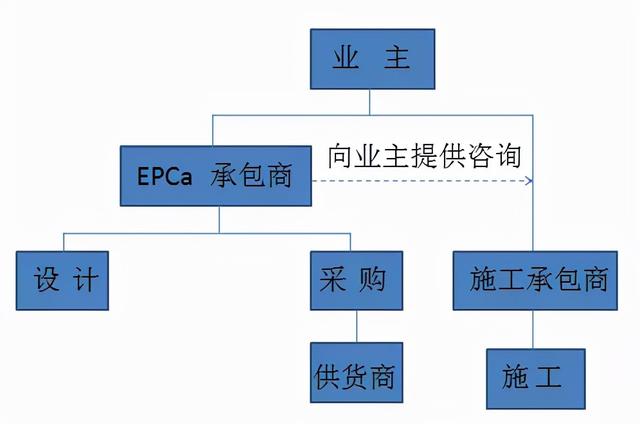

设计、采购承包和施工咨询是指承包商负责工程项目的设计和采购,并在施工阶段向业主提供咨询服务。施工咨询费不含在承包价中,按实际工时计取。业主与施工承包商签订承包合同,并进行施工管理。设计、采购、施工监理承包的合同结构是:

6、项目管理承包(PMC—Project Management Contractor)

PMC是指项目管理承包商代表业主对工程项目进行全过程、全方位的项目管理,包括进行工程的整体规划、项目定义、工程招标、选择E、P、C承包商、并对设计、采购、施工过程进行全面管理,一般不直接参与项目的设计、采购、施工和试运行等阶段的具体工作。PMC的费用一般按“工时费用+利润+奖励”的方式计取。
PMC是业主机构的延伸,就从定义阶段到投产全过程的总体规划和计划的执行对业主负责,与业主的目标和利益保持一致。
对大型项目而言,由于项目组织比较复杂,技术、管理难度比较大,需要整体协调的工作比较多,业主往往都选择PMC承包商进行项目管理承包。作为PMC承包商,一般更注重根据自身经验,以系统与组织运作的手段,对项目进行多方面的计划管理(PROGRAM MANAGEMENT)。比如,有效地完成项目前期(FEL)阶段的准备工作;协助业主获得项目融资;对技术来源方进行管理,对各装置间的技术进行统一和整合;对参与项目的众多承包商和供应商进行管理(尤其是界面协调和管理),确保各工程包之间的一致性和互动性,力求项目整个生命周期内的总成本最低。
PMC可分为三种类型:
(1) 代表业主管理项目,同时还承担一些界外及公用设施的EPC工作。这种方式对PMC来说,风险高,而相应的利润、回报也较高。
(2) 代表业主管理项目,同时完成项目定义阶段的所有工作,包括基础工程设计、±10%的费用估算、进行工程招标选择EPC承包商和主要设备供应商等。
(3) 作为业主管理队伍的延伸,负责管理EPC承包商而不承担任何EPC工作,这种方式的风险和回报都比较小。

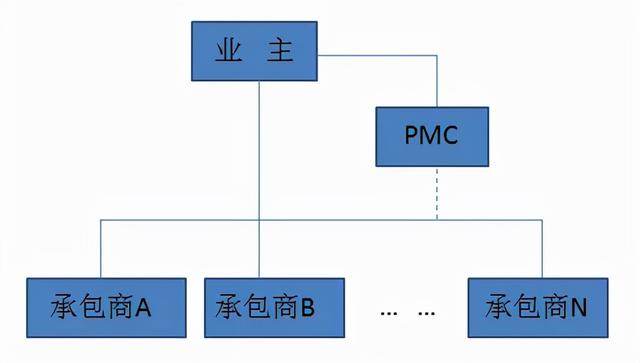

PMC的合同结构是:

PMC方式与EPC方式的主要区别见下表:

7、项目管理组(PMT—Project Management Team)

PMT是指工程公司或其它项目管理公司的项目管理人员与业主共同组成一个项目管理组,对工程项目进行管理。在这种方式下,项目管理服务方更多的是作为业主的顾问,工程的进度、费用和质量控制的风险较小。

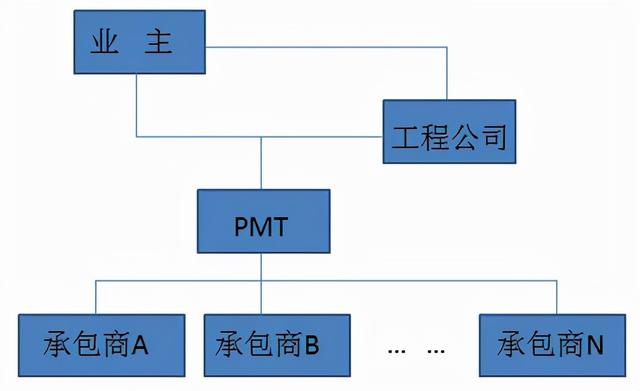

PMT的合同结构是:

8、设计、采购承包(EP—Engineering、Procurement )

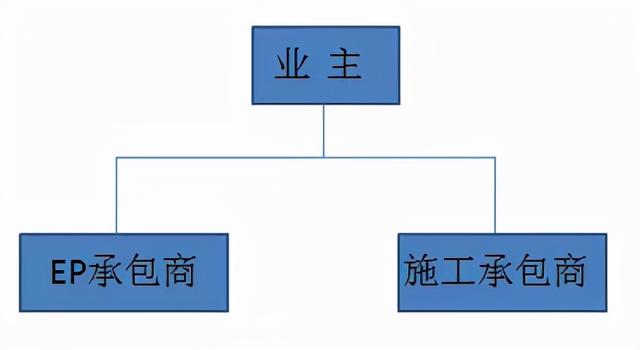

设计、采购承包是指承包商对工程的设计和采购进行承包,施工则由其他承包商负责。其合同结构是:

9、施工管理(CM—Construction Management)

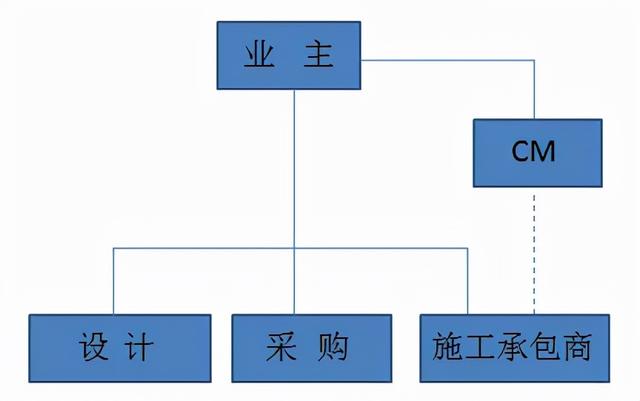

代表业主进行施工管理。其合同结构是:

10、设计、采购、安装、施工承包(EPIC—Engineering、Procurement 、Installation、Construction )

EPIC方式是针对海上平台项目来说的,海上平台的安装工作比较复杂、工作量比较大,所以将安装从施工中分离出来,给予特别强调。它的承包内容和合同结构与EPC相似。

文章内容来自网络,如有侵权,请联系删除。

关注“艾三维技术”微信公众号,免费获得BIM软件7天免费试用和13个BIM软件系列教程,还有精彩案例,BIM解决方案,定期发送!

工程承包方式分类

建设工程中发包、承包、分包、转包、内包、挂靠是工程中一个很普遍的工程现象和常见的法律问题,也是大家经常遇到或者听到的问题。很多人把这几者的关系容易给整混淆。

因此,老铁今天主要针对“三包一靠”的法律问题进行简单总结。

“三包一靠”的法律含义

分包

我国的《建筑法》、《建设工程质量管理条例》、《合同法》等法律性的规定,分包就是承包人在承包工程后,将其承包范围内的部分工程项目交给第三人完成的行为。

分包是法律允许的行为,合法的分包是不为法律所禁止的。

分包从法律的角度上分为合法分包和违法分包;从内容上分为劳务分包和专业工程分包。这两类情况在工程中尤为常见。

1、专业工程分包和劳务分包

根据《建筑业企业资质管理规定》,专业工程分包和劳务分包都需要具有相应的工程资质而且必须在资质等级规定的范围内从事的活动。也就是合法的分包必须分包给具有相关资质的单位或者公司。反之则是违法分包。

2、合法分包与违法分包

据《建设工程质量管理条例》的第78条第2款规定,违法的分包主要是指以下情况:

(一)总承包方将建设工程分包给不具备相关资质条件的单位。

(二)建设工程总承包方合同中没有约定,但又未经建设单位认可,承包单位将其承包的部分建设工程交由其他单位完成的。

(三)施工总承包方将建设工程的主体结构施工分包给其他单位的。

(四)分包单位将其承包的建设工程再分包的。

上面是法律对违法分包的有关界定

老铁认为违法分包的法律特征有如下几点

1)分包给不具有相关资质的单位和公司。

2)未经约定或建设单位认可的分包。

3)将工程主体结构施工分包。(主体工程劳务分包不算违法分包,因为其为劳务仅人工)

4)二次分包。(就是施工总承包方将工程分包给公司A,公司A有分包给公司B)

因此,合法分包主要是指主体符合资质要求、专业工程经约定或认可条件下的分包。分包的内容是除主体结构的施工外的部分内容,只允许一次分包且分包指向内容合法。

3、劳务分包

工程实际中,对于劳务分包有两种情况需要注意:

第一种情况是合同中没有关于劳务分包的约定或者没有得到建设单位认可而将承包范围内的劳务作业分包给其他单位完成。

这种情况是否属于违法分包?要区别情况来看。

如果其将劳务作业分包给具备资质且在资质条件允许范围内的分包,不属于违法分包;如果其将劳务作业分包给无资质或虽然有资质但不在资质许可条件允许范围内的分包,属于违法分包。

劳务分包是否违法,不以合同约定或建设单位认可为条件。也就是说劳务分包不需要经过建设单位的认可。

《房屋建筑和市政基础设施工程施工分包管理办法》第14条第2项作了细化规定:“下列行为,属于违法分包:……施工总承包合同中未有约定,又未经建设单位认可,分包工程发包人将承包工程中的部分专业工程分包给他人的。”这条规定根据分包的内容不同而确立了是否属于违法分包的认定标准。

同理,也不能把劳务分包看作“二次分包”而认定为违法分包。

第一种情况是以劳务分包为名、工程分包为实的分包形式。

劳务分包企业只能具备劳务作业的资质,而不可能具备施工总承包或专业承包的资质,因此,劳务分包企业只能接受劳务作业的分包,而不能接受工程分包。

劳务分包和工程分包最大的法律区别就是分包内容是否指向分部分项工程、是否计取工程款。

劳务分包的指向对象是专业工程中剥离出来的简单劳务作业、计取的是直接费中的人工费和一定的管理费,其对价属于法律上的“劳务报酬”。

工程分包的指向对象是分部分项工程、计取的是直接费、间接费、税金和利润,其对价属于法律上的“工程款”。

老铁认为劳务分包与工程分包的区别就是是否包工包料,仅包工为劳务分包,包工包料就为工程分包。

工程中,经常遇到以劳务分包为名行工程分包之实的分包行为。因为劳务分包企业不具备专业承包的资质,虽然以劳务分包为名实施分包行为,但这种行为属于《建设工程质量管理条例》第78条第2款第1项规定的将建设工程分包给不具备资质条件的单位的行为,属于违法分包行为。

转包(肯定非法)

根据《建设工程质量管理条例》第78条第3款的规定,转包是指承包单位承包建设工程后,不履行合同约定的责任和义务,将其承包的全部建设工程转给他人或者将其承包的全部建设工程肢解以后以分包的名义分别转给其他单位承包的行为。

根据《房屋建筑和市政基础设施工程施工分包管理办法》、《水利建设工程施工分包管理规定》等规章规定,分包工程发包人应当设立项目管理机构,组织管理所承包工程的施工活动。项目管理机构应当具有与承包工程的规模、技术复杂程度相适应的技术、经济管理人员。

其中,项目负责人、技术负责人、项目核算负责人、质量管理人员、安全管理人员必须是本单位的人员。本单位人员的认定标准是指与本单位有合法的人事或劳动合同、工资、以及社会保险关系。分包工程发包人并应当在施工现场设立项目管理机构、派驻相应管理人员对工程的施工活动进行组织管理,否则,违反上述规定则认定为“视同转包”行为。

根据上述分析,转包主要有全部转包和肢解分包两种形式。不论是哪种形式,转包都是法律所禁止的。所以,转包不存在合法与否,只能是非法的。

《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释》第7条规定:“具有劳务作业法定资质的承包人与总承包人、分包人签定的劳务分包合同,当事人以转包建设工程违法法律规定为由请求确认无效的,不予支持。”据此,以后的工程实务中不能再把劳务分包看作转包而认定无效。

内包(合法)

“内包”又叫“内部承包”,是承包人承接工程后,将工程交由内部职能机构或者部门负责完成的一种经营行为。

也有人认为内包属于转包的一种形式和变种,是无效的。但老铁认为根据法律的规定和工程行业的惯例,内包应该算是是合法有效的。

因为内包的主体是承包人的内部机构或者部门属于公司内部管理,承包人承包工程项目后,将工程交由内设机构或分支机构完成的行为不属于《建筑法》、《合同法》、《建设工程质量管理条例》规定的“将工程转包给他人或第三人的行为。”根据《公司法》的规定,法人的内设机构和分支机构不具有独立人格,属于法人的一个部分,法人对内设机构或分支机构的行为负责。

因此,内设机构或分支机构和法人属于同一主体,内设机构或分支机构的行为视为法人的行为,内设机构或分支机构不属于法律意义上的“他人”或“第三人”。因此,内包只是法人经营的策略或手段,不属于转包。

符合内包情形下的建设工程施工合同,不应以转包或挂靠而认定无效。

挂靠(肯定非法)

挂靠在现行法律意义上主要是指没有资质的实际施工人借用有资质的建筑施工企业名义进行工程建设的行为。

挂靠是法律所禁止的行为,但同时也是实务中普遍存在的行为。根据《最高人民法院关于审理建设工程合同纠纷案件的暂行意见》第9条规定,挂靠的表现形式主要有如下几种:

(一)不具有从事建筑活动主体资格的个人、合伙组织或企业以具备从事建筑活动资格的建筑企业的名义承揽工程;

(二)资质等级低的建筑企业以资质等级高的建筑企业的名义承揽工程;

(三)不具有工程总包资格的建筑企业以具有总包资格的建筑企业的名义承揽工程。

“三包一靠”是否违法,如何界定

合法分包和内包属于法律允许的经营行为,因此,对于合法分包和内包应认定为有效并依照合同的约定进行处理。

违法分包、非法转包和挂靠是法律明确禁止的行为,对此,法律明确规定这三种行为无效。同时,根据《最高人民法院关于审理建设工程施工合同纠纷案件适用法律的解释》第4条的规定,承包人非法转包、违法分包建设工程或者没有资质的实际施工人借用有资质的建筑施工企业名义与他人签订建设工程施工合同的行为无效,人民法院可以收缴当事人已经取得的非法所得。

在结算问题上,根据《最高人民法院关于审理建设工程合同纠纷案件的暂行意见》第20条的规定,转包、挂靠签订的建设工程合同被确认无效后,应按实际施工人的建筑资质等级结算工程款,但对施工人主张的工程结算中有关计划利润部分的请求可不予支持。

根据实务中的惯例,违法分包合同的结算也可参照以上规定进行。至于违法分包、非法转包、挂靠的行政、刑事责任问题,《建筑法》及《建设工程质量管理条例》作出了具体规定。

总结起来主要有罚款、降低或吊销资质、停业整顿、吊销营业执照、取缔、没收违法所得、构成犯罪追究刑事责任。

“三包一靠”的法律区别

一、转包与内包的区别

转包是非法的建设行为,内包是合法的经营手段。

转包的对象是转包人之外的“他人”或“第三人”;内包的对象则是承包人的内设机构或分支机构。

转包情况下,转包人不对工程进行管理;内包情况下,承包人要对工程进行管理并承担责任。

二、分包与转包的区别

分包可以是合法的,也可以是违法的;转包不管哪种形式的转包都是违法的。

合法分包的内容是除主体结构施工外的部分工程分给具有相关资质的单位或者公司。

转包的内容是承接的全部工程。

合法分包的情况下,承包人要对分包工程进行现场管理;转包的情况下,转包人则不对工程进行管理。

合法分包情况下,需要分包工程承包人具有资质才是有效的;转包情况下,无论转承包人是否具有资质,都是无效的。

二次分包属于违法分包,肢解分包则名为分包实为转包。

三、转包与挂靠的区别

在对外关系表现上的区别

转包在对外关系的表现形式上存在两个独立的关系,即转包人与发包人的关系、转包人与转承包人的关系。

挂靠关系中,因为是属于借名行为,一般在对外关系上表现为发包人与被挂靠人之间的关系。

转包关系下,转承包人一般是以自己名义进行活动;挂靠关系下,挂靠人一般以被挂靠人的名义进行活动。转包关系中,转包的对象可以是有资质的单位,也可以是无资质的单位还可以是个人;挂靠关系中,挂靠人一般是无资质或资质条件不够的单位或个人。

综上所述,建设工程的“三包一靠”既有联系又有区别,准确理解和把握这个问题,是准确分析和处理实务问题的关键。工程实际中,应该严格区分以上概念并准确进行实务处理。
