措施费包括哪些内容,措施费包含哪些费用
大家好,由投稿人汤若安来为大家解答措施费包括哪些内容,措施费包含哪些费用这个热门资讯。措施费包括哪些内容,措施费包含哪些费用很多人还不知道,现在让我们一起来看看吧!
措施费由三部分组成
工地上的措施费,说白了就是笔“糊涂账”——甲方觉得乙方在搞花活儿,乙方骂甲方装外行,两拨人拿着计算器能吵到后半夜!
甲方拿着清单当圣旨:“合同里脚手架就写了50天,凭啥多搭20天?抽水机台班费早包干了,下雨淹了地下室关我屁事!”财务抠着小数点审签证,生怕多给一分钱,活像工地版“华尔街之狼”。
乙方早摸透了套路,清单里没写的?统统拆成签证单!围挡被车撞了?算“突发安全措施”!混凝土要保温?属于“特殊气候方案”!一摞签证单砸过去,厚度堪比病历本。项目经理叼着烟冷笑:“清单是死的,工地是活的,不加钱?明天就让塔吊停摆!”
最绝的是老炮们的骚操作:清单里“临时用电”包干10万?乙方先把电缆绕工地三圈,再报个变压器扩容费,反手还能找甲方要“节能改造补贴”。甲方气得肝儿颤:“你这电费够照亮半个县城了!”乙方一摊手:“规范要求三级配电,您要不签字,监理立马开罚单!”
如今工程圈早玩成了“猫鼠游戏”:乙方拼命把措施费拆成增项,甲方带着造价师拿着放大镜挑刺。碰上硬茬子?乙方半夜“不小心”挖断电缆,甲方第二天就收到市长热线投诉……说到底,措施费就是个“弹簧账”——甲方压得越狠,乙方弹得越高,最后多半各退半步,从吵架费里扣点钱补上!
【小知识】甲方乙方必争的“措施费”,你真的清楚吗以上就是措施费相关知识点,这篇文章就为大家展示到这里啦。
措施费费率一般多少
1、安全文明施工费(安全施工费、文明施工费、环境保护费、临时设施费)。
2、夜间施工费增加。
3、二次搬运费。
4、冬雨期施工费增加。
5、已完工程及设备保护费。
6、工程定位复测费。
7、特殊地区施工增加费。
8、大型机械设备进出场安拆费。

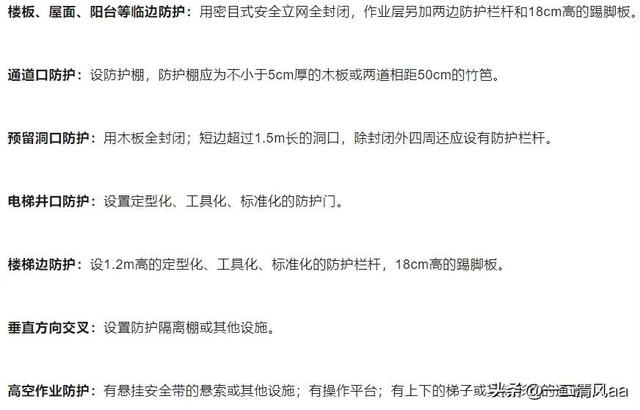

9、脚手架工程费。
措施费口诀
#大有学问#
措施费是什么?
措施费,是指为完成工程项目施工,发生于该工程施工前和施工过程中非工程实体项目的费用,由施工技术措施费和施工组织措施费组成,是一项对甲乙双方来说都很难处理的费用。
对甲方来说,这属于非工程实体项目的费用,看不见摸不着。甲方给钱须得有切实的依据,否则不能通过不了核查。在真实的施工过程中,这几条措施费差得很远,如:特殊项目、材料测试费,扰民费、垃圾清运费、完工保洁费、成品保护费等等。措施费计价一般无依据可查,基本靠双方协商,很难达成统一。
对乙方来说,该费用发生于工程施工前和施工过程中,乙方提前垫付。可措施费的计费依据不统一,通常结算中计取,所以施工方都会适度的提高结算报价,关键就在你的技巧和沟通能力。
那么甲乙双方最容易产生争议的措施费有哪些?
一、施工技术措施费
1.施工排水、降水费;2.混凝土、钢筋混凝土模板及支架费;3.脚手架费;4.大型机械设备进出场及安拆费;5.建筑装饰工程中的垂直运输机械费;6.装饰装修工程中室内空气污染测试费;7.其它施工技术措施费。
二、施工组织措施费
1.环境保护费;2.临时设施费;3.安全施工费;4.文明施工费;5.夜间施工费;6.缩短工期增加费;7.二次搬运费;8.已完工程及设备保护费;9.其他施工组织措施费。
措施费能否签证?
措施项目费的计算依据:自身工程项目的特点,优化后施工组织设计方案,当时的相关政策。清单计价规范中措施费要单独计算,与以往有很大的不同,而与施工方案紧密结合。
措施项目清单是可调整清单,投标人对招标文件中所列项目,可根据工程特点及施工方法作适当的变更增减。其它项目清单由招标人部分和投标人部分两部分组成。但工程量清单报价中,实际工程量发生变化后,结算时措施项目费亦发生变动(如模板、脚手架),工程量固定单价合同须明确措施费变动方法。
签证项目能不能报措施费,主要看合同约定。
如果措施费包干,肯定不能记取,再就是看签证的办理,如果按市场价报价的一般不再计取措施费。如果签证的工程量,需要套用定额,在没有约定的情况下,一般可以记取措施费,合同签订须约定变更签证的费率,再根据合同条款内容计算。
措施费怎么计算
措施费:是指为完成工程项目施工,发生于该工程施工前和施工过程中非工程实体项目的费用,由施工技术措施费和施工组织措施费组成。
一、施工技术措施费内容
1.大型机械设备进出场及安拆费
是指机械整体或分体自停放场地运至施工现场或由一个施工地点运至另一个施工地点,所发生的机械进出场运输及转移费用及机械在施工现场进行安装、拆卸所需的人工费、材料费、机械费、试运转费和安装所需的辅助设施的费用。
2.混凝土、钢筋混凝土模板及支架费
是指混凝土施工过程中需要的各种钢模板、木模板、支架等的支、拆、运输费用及模板、支架的摊销(或租赁)费用。
3.脚手架费
是指施工需要的各种脚手架搭、拆、运输费用及脚手架的摊销(或租赁)费用。
4.施工排水、降水费
是指为确保工程在正常条件下施工,采取各种排水、降水措施所发生的各种费用。
5.其它施工技术措施费
是指根据各专业、地区工程特点补充的技术措施费项目。
二、施工组织措施费内容
1.环境保护费
是指施工现场为达到环保部门要求所需要的各项费用。

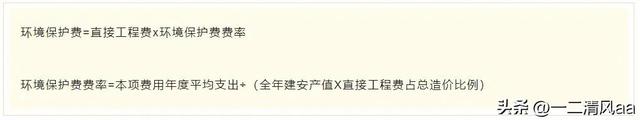

环境保护费=直接工程费X环境保护费费率
环境保护费费率=本项费用年度平均支出÷(全年建安产值X直接工程费占总造价比例)
2. 文明施工费
是指施工现场文明施工所需要的各项费用。
文明施工费=直接工程费X文明施工费费率
文明施工费费率=本项费用年度平均支出÷(全年建安产值X直接工程费占总造价比例)
3.安全施工费
是指施工现场安全施工所需要的各项费用。
安全施工费=直接工程费X安全施工费费率
安全施工费费率=本项费用年度平均支出÷(全年建安产值X直接工程费占总造价比例)
4.临时设施费
是指施工企业为进行建筑工程施工所必须搭设的生活和生产用的临时建筑物、构筑物和其他临时设施费用等。
临时设施包括:临时宿舍、文化福利及公用事业房屋与构筑物,仓库、办公室、加工厂以及规定范围内道路、水、电、管线等临时设施和小型临时设施。
临时设施费用包括:临时设施的搭设、维修、拆除费或摊销费。
临时设施费=(周转使用临建费+一次性使用临建费)x(1+其他临时设施所占比例)
其中:

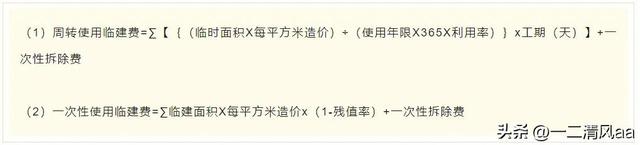

①周转使用临建费=∑{[(临时面积X每平方米造价)÷(使用年限x365x利用率)]x工期(天)}+一次性拆除费
②一次性使用临建费=∑临建面积X每平方米造价x(1-残值率)+一次性拆除费
5.夜间施工费
是指因夜间施工所发生的夜班补助费、夜间施工降效、夜间施工照明设备摊销及照明用电等费用。
6.缩短工期增加费
是指因缩短工期要求发生的施工增加费,包括夜间施工增加费、周转材料加大投入量所增加的费用等。
7.二次搬运费
是指因施工场地狭小等特殊情况而发生的二次搬运费用。
8.已完工程及设备保护费
是指竣工验收前,对已完工程及设备进行保护所需费用。
9.其他施工组织措施费
是指根据各专业、地区工程特点补充的施工组织措施费项目。
三、为什么说措施费是甲乙双方都很难处理的
对甲方:
✦非工程实体项目的费用,这一个非字决定了措施费看不见摸不着,甲方如果给钱,应对不了将来上级部门和审计的核查;
✦从名词解释中可以看出,措施费内容列出了两大类,九大条,其实在真实的施工过程时,这几条措施费差得很远,如:特殊项目、材料测试费应该在施工技术措施费内容中,扰民费、垃圾清运费、完工保洁费、成品保护费应该在施工组织措施费内容中等等;
✦再有措施费计价一般无依据可查,是多是少双方各执其词,很难达成协议。正因为种类繁多、计费困难,依据模糊等特点所以甲方最不愿意付的款就是工程施工期间发生的措施费;
对乙方:
发生于该工程施工前和施工过程中,乙方花了钱就要想着如何要钱这是正常思维,可措施费又不象图纸那样直接了当,一是一,二是二,工程项目、工艺做法反映得清清楚楚,再加上措施费一般在结算时才能计价,所以漫天要价实际上是措施费的真实反映,施工方许多索赔内容,大部分是措施费的内容,低价中标进场,中间图纸双无太多变更,选择措施费项目孤注一掷是施工方最后的胜机。
一方狮子大开口,另一方畏手畏脚,导致工程结算一拖再拖,双方统一不了心理价位,始终达不成协议,因此在措施费操作中,应该遵循以下游戏规则:
施工方:
1、 措施费丢项
措施费看不见、摸不着,说招标方措施费丢项实在是不公平,咨询公司虽然是专业造价单位,但招标期间谁也想想不出具体施工期间要发生什么费用,只能凭经验列举一些如、模板、脚手架、水电费等必须发生的费用,其他的如,地下水位多高、施工场地多大、运输条件好坏只能是建设单位说明,但建设单位装傻也好,真不懂也罢,总之不可能把措施费列的很完全,再说,措施费就象树上吊个苹果,想吃到他使用的手段五花八门,谁也不可能把摘到苹果的招数说完全。措施费投标人不列齐项目,谁也帮不上忙。
2、 措施费率
除了不可竞争措施费外,所有的措施项目都可以自行制定取费基数和费率,施工期间要发生什么就取什么,措施费没的应该不应该之说。如同摘树上的苹果一样,你想用升降机,你就把升降机台班计入措施费,你想爬上树摘就把上树的人工费、保险费取足。
3、 增加项目取不取措施费
除了独立的大型增项,一般变更、洽商不增加措施费。
4、 措施费没有发生的,结算时扣不扣
措施费从另一个角度看实际是一种风险费,如同保险一样,实际发生不发生结算时都不扣钱。如果没有发生要扣,那发生的给不给补偿呢?
5、 措施费不是利润
有人问报价时列了空检费用,工程完工后,业主方要空检报告,要不要提供?收人钱财,予人消灾,别把措施费当纯利润了。
不管什么类型的合同,措施费一般都是一次包死,因此,施工方在编制施工组织措施时,一定要实事未是,尽可能图文并茂,计算公式充分,这样在结算中可以争得一个合理价位,也可以为建设方应对审计找个理由;措施费项目要详细、完整,措施费项目在投标过程中不是一两个人能想得全的,要发扬团队力量,群策群力将措施费项目列项完整;措施费项目影响总造价,许多项目属于竞争性项目,除合理组价之外,最好以措施费优化来降低成本。
什么费用计入分部分项清单,什么费用计入措施费真是决定生死的问题。
1、交底中将所有施工环境内容交代清楚,特别象扰民费这样的问题。(如道路、场地、地下大致勘测内容、周围环境、周边人文情况等)
2、将施工方所需要提供的服务内容交代清楚(块料做放射性检测;竣工后做空气检测等)
3、将自身能力说清楚如(场地大小、冬季装修能提供什么条件、垂直运输能提供什么设备等)
4、将措施费成本提足,图纸成本可以精打细算,措施费一定要大手大脚的提取,现在施工想象不到的措施费用越来越多,不能到最后结算时,因为口袋空空最后耍赖
5、施工期间措施费审批要组织专门会议,请到一切有关人员,出具最详细、完整的图纸,讨论最合理的价格。
