安全文明施工要求达到的标准,安全文明施工要求保持施工现场良好的

法律普法百科 编辑:乐峰

安全文明施工要求达到的标准,安全文明施工要求保持施工现场良好的

大家好,由投稿人乐峰来为大家解答安全文明施工要求达到的标准,安全文明施工要求保持施工现场良好的这个热门资讯。安全文明施工要求达到的标准,安全文明施工要求保持施工现场良好的很多人还不知道,现在让我们一起来看看吧!

工地安全文明施工要求

安全文明施工做法及要求

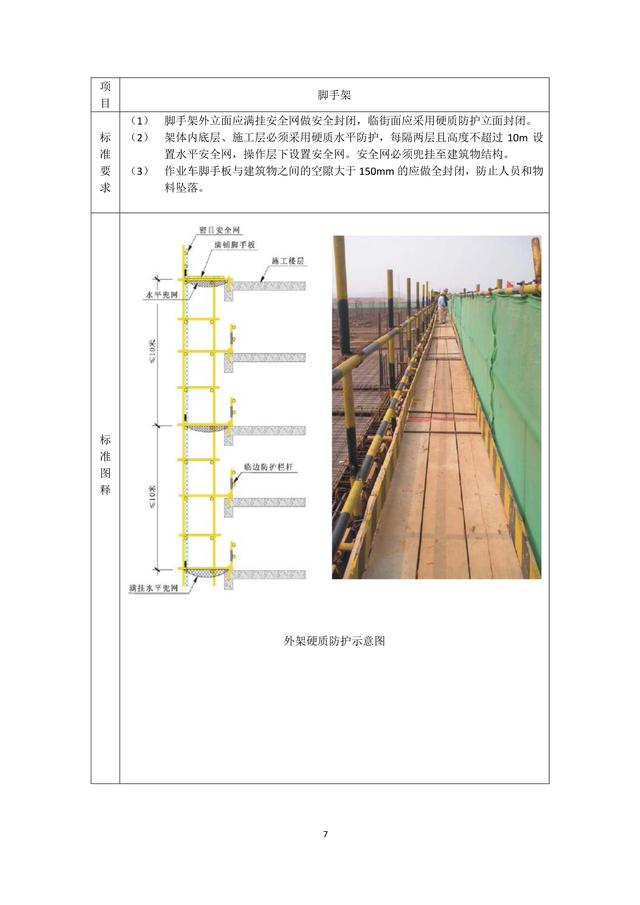

三宝、四口、五临边

1、安全帽:进入施工现场佩戴安全帽必须符合要

不准使用缺衬、缺带及破损的安全帽。应正确使用安全帽并扣好帽带。

2、安全网:在建工程外侧使用材质符合要求的密目式安全网封闭(网密不低于2000目/100cm2),安全网无漏挂、破损、表面应整洁.

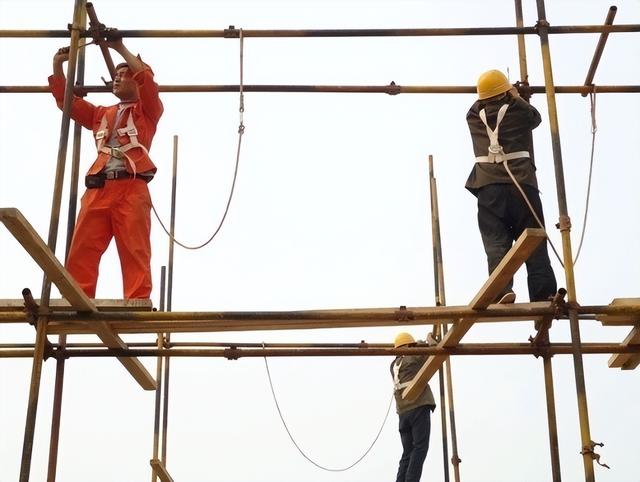

3、安全带:高空作业佩带安全带必须符合要求

(1、安全带应高挂低用,不准将绳打结使用。

楼梯口防护:楼梯临边防护必须达到要求,统一按要求搭设。分层施工的楼梯口和梯段边,必须安装临时防护栏杆和挡脚板,挡脚板高度200mm.防护栏杆应搭设两道,第一道上杆离地高度1200mm,第二道下杆离地高度为600mm,立杆间距不大于1000mm。防护栏杆水平杆、立杆均涂刷间距为500mm红白相间安全警戒线。电梯井口:设置防护固定栅门或防护栏杆.

(1、防护栏杆应搭设两道,第一道上杆离地高度1200mm,第二道下杆离地高度为600mm,立杆间距不大于1000mm,防护底部须设不低于180mm高的挡脚板。

(2、防护栏杆水平杆、立杆均涂刷间距为500mm红白相间安全警戒线。

(3、洞口宽度≦1800mm的采用单立杆,栏杆两头用膨胀螺栓固定。

(4、电梯井内水平防护采用在井洞内每层搭设硬质全封闭或三层封闭一道(不大于10米),在中间挂设水平安全网,±0.000出为第一层全封闭层。

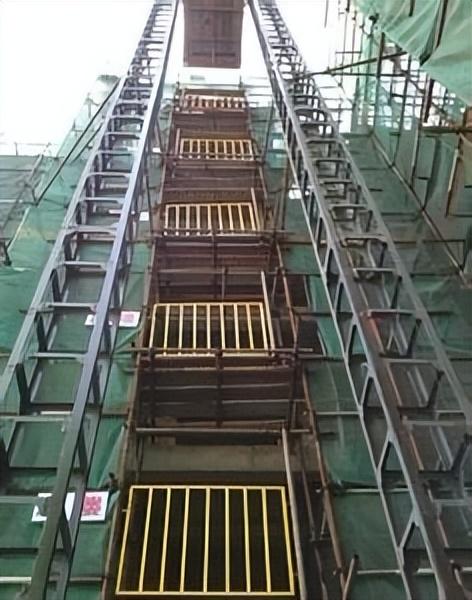

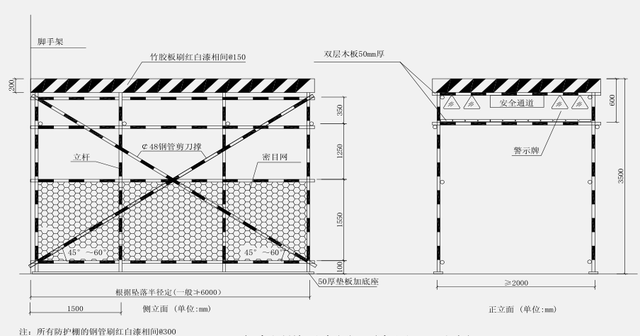

6、通道口防护:必须按要求设置防护棚。

(1、安全通道一般采用双层顶棚形式,顶层满铺50mm厚脚手板。

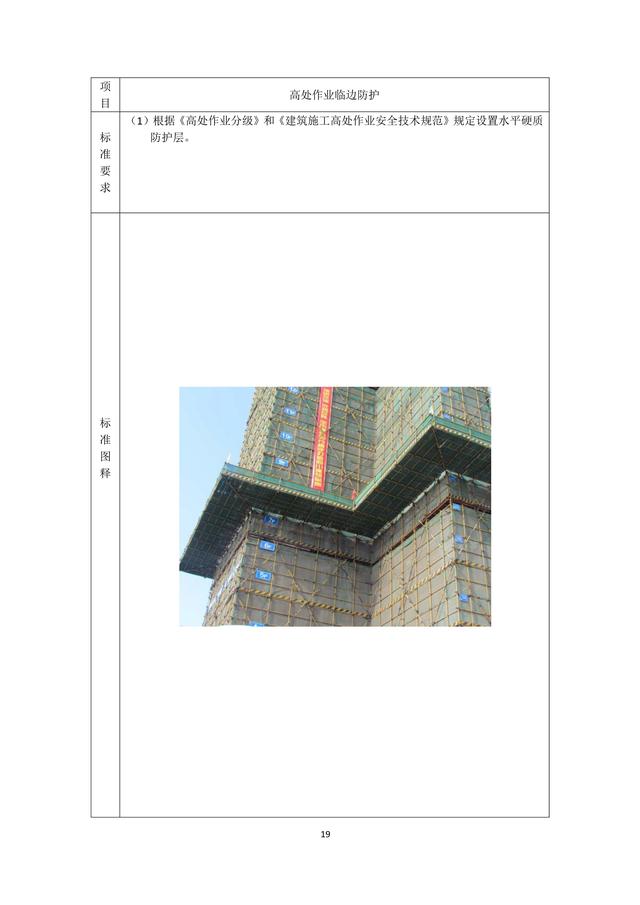

屋面和楼层、阳台临边防护栏杆

(1、屋面和楼层、阳台临边防护栏杆一般采用钢管搭设,当临边窗台或屋面女儿墙高度≦800mm,外侧高差大于2000mm时,需要搭设临边防护。

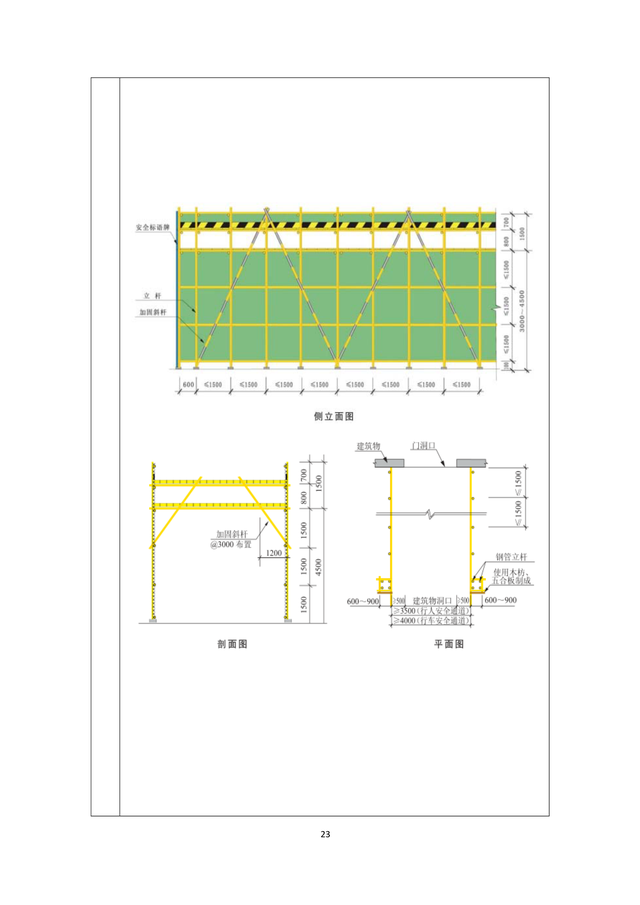

(2、防护采用三道栏杆形式,第一道第一道上杆离地高度1200mm,第二道下杆离地高度为600mm,第三道高度150mm,立杆间距不大于2000mm,防护内侧满挂密目安全网防护底部须设200mm高的挡脚板。

(3、防护栏杆水平杆、立杆均涂刷间距为500mm红白相间安全警戒线。

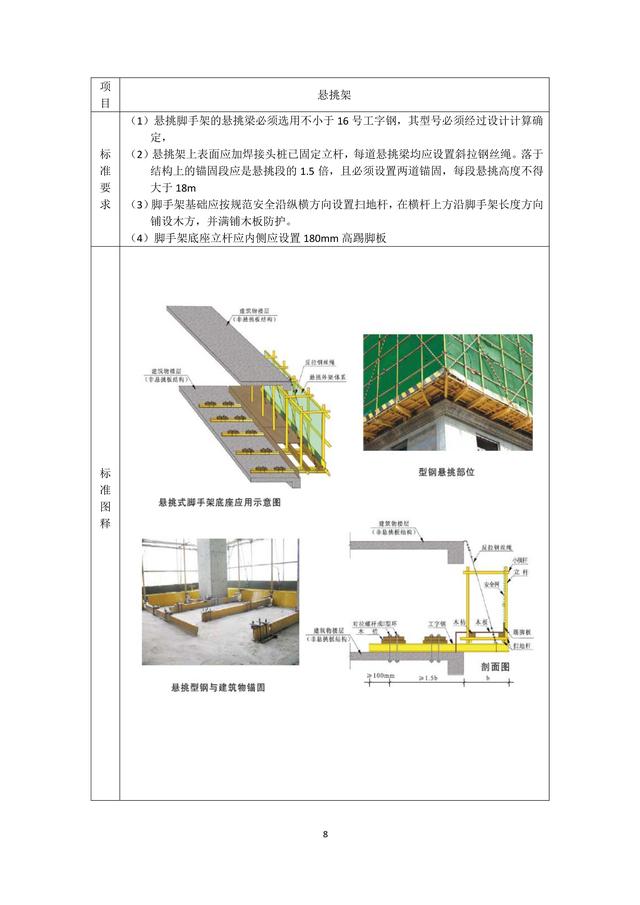

型钢悬挑脚手架

序号

检查内容

1

型钢采用Q235B普通热轧16号工字钢型钢悬挑梁全部采用双轴对称截面的型钢(工字钢或H型钢)

2

悬挑梁尾端应在两处及以上固定于钢筋混凝土梁板结构上,锚固型钢悬挑梁的U形钢筋拉环或锚固螺栓直径不宜小于16mm,U形钢筋拉环或锚固螺栓应预埋至混凝土梁板底层钢筋位置,并应与混凝土梁板底层钢筋焊接或绑扎牢固。

3

悬挑型钢U型钢筋拉环(或锚固螺栓)间距应为200mm,U型钢筋拉环距悬挑型钢根部间距200mm,U型钢筋拉环或锚固螺栓与型钢间隙采用钢楔或硬木楔楔紧。

4

悬挑钢梁悬挑长度应按设计确定,固定段长度不小于悬挑段长度的1.25倍。

5

型钢悬挑在转角及工字钢的悬挑长度大于1.5m的部位,采用Φ14钢丝绳卸载(钢丝绳用三个绳卡卡紧,绳卡间距6d~7d,d为钢丝绳直径),结构施工时在相应部位预埋好Φ16圆钢(锚入砼300mm)用于安装卸载丝绳;

6

型钢悬挑梁悬挑端应设置能使脚手架立杆与钢梁可靠固定的定位点,定位点离悬挑梁端部不应小于100mm;

7

悬挑梁间距应按悬挑架架体立杆纵距设置,每一纵距设置一根。

悬挑架体

分项

检查内容

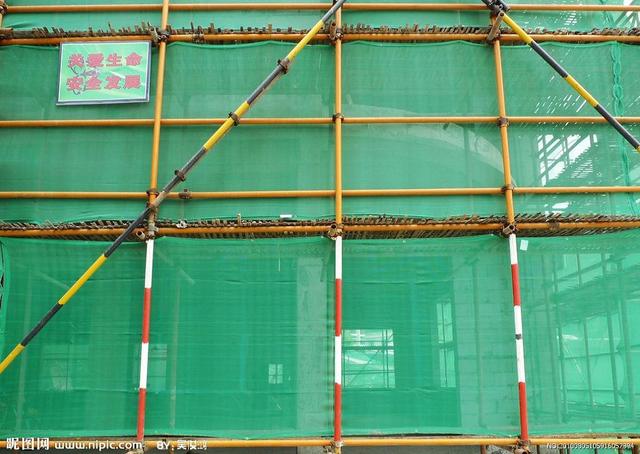

脚手架外立面满挂密目安全网全封闭(网密不低于2000目/100cm2)。

架体上应单独设置上下通。

作业层外侧必须设置1.2m~1.8m高防护栏杆和18cm高踏脚板。作业层铺设全封闭脚手板。

脚手架搭设与结构施工不同步的。

脚手架荷载不许超过规定,施工荷载堆放必须均匀。

立杆

脚手架必须设置纵横向扫地杆,纵向扫地杆应采用直角扣件固定在距离钢管底端不大于200mm处的立杆上。

立杆的接长除顶层顶步可采用搭接外,其余各步接头均应采用对件连接。

立杆上的对接扣件应交错布置,两根相邻的立杆的接头不应设置在同步内,同步内隔一根立杆的两个接头在高度方向错开的距离不宜小于500mm,各接头中心至主节点的距离不宜大于步距的1/3。

立杆搭接的搭接长度不应小于1m,应采用不少于两个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100mm,立杆顶端宜高出檐口上皮1 m。

立杆顶端栏杆宜高出女儿墙上端1m,宜高出檐口上端1.5m。

纵向水平杆

纵向水平杆与立杆之间采用十字扣件紧扣连接,并应设置在立杆的内侧,单杆长度不应小于3跨。

纵向水平杆接长应采用对接扣件连接或搭接,两根相邻纵向水平杆的接头不应设置在同步或同跨内,不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500m,各接头中心至最近主节点的距离不大于纵距的1/3。

纵向水平杆的搭接长度应不小于1m,应等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于100mm。

横向水平杆

主节点处必须设置一根横向水平杆,用直角扣件扣接在紧靠纵向扫地杆下方的立杆上。

作业层上非主节点处的横向水平杆,宜根据支承脚手板的需要等间距设置,最大间距不应大于纵距1/2。

当采用木脚手板,竹串片脚手板时,双排脚手架的横向水平杆两端均应采用直角扣件固定在纵向水平杆上。

当采用竹笆脚手板时,双排脚手架的横向水平杆两端应采用直角扣件固定在立杆上。

作业层脚手板须按规范要求满铺、铺稳、铺实。

冲压钢脚手板,木脚手板、竹串脚手板等,应设置在三根横向水平杆上,当脚手板长度小于2m时,可采用两根横向水平杆支承。

脚手板的铺设应采用对接平铺或搭设铺设,脚手板对接平铺时,接头处应设两根横向水平杆,脚手板外伸长度应取130~150mm,两块脚手板外伸长度的和不应大于300mm,脚手板搭接铺设时,接头应支在横向水平杆上,搭接长度不应小于200mm,起其伸出横向水平杆的长度不应小于100mm

作业层端部脚手板探头长度应取150mm,其板的两端均应固定于支撑杆上。

脚手架铺设脚手板应不少于两层,上层为作业层,下层为防护层,当作业层的脚手板下无防护层,应挂一层平网作防护。

对高度24m以下的脚手架,未采用刚性连墙件与建筑物可靠连接,或未采用拉筋和顶撑配合使用的附墙连接方式。且使用仅有拉筋的柔性连墙件的。

连墙件与建筑物可靠连接接采用Φ48mm*3.2mm钢管,在楼板内预埋链接钢管,伸入混凝土内不应少于200mm 。

沿脚手架纵向4.5m,垂直间距不应大于建筑物层高,并且不应大于4m,连接杆应靠近主节点设置,偏离主节点的距离不应大于300mm。

应从底层第一步纵向水平杆处开始设置,整个立面的连接应呈梅花形布置,连墙件中的连墙杆宜水平设置,当不能水平设置时,与脚手架连接的一端应下斜连接。

当脚手架下部暂时不能设连墙时应采取防倾覆措施,可搭设抛撑,抛撑应采用通长杆件与脚手架可靠连接,与地面倾角应在45℃-60℃之间。连接中心至主节点的距离不应大于300mm。

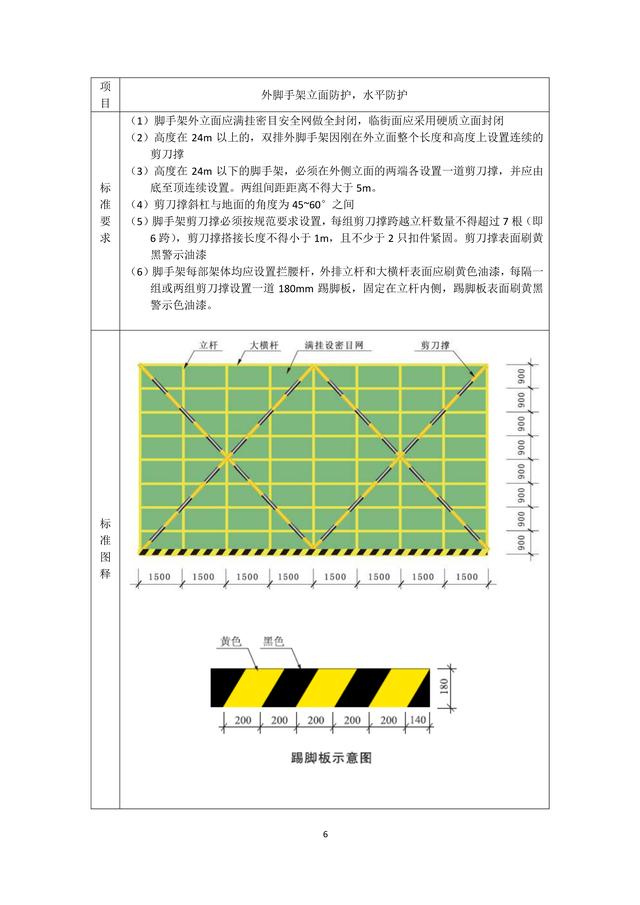

双排脚手架应设置剪刀撑与横向斜撑。

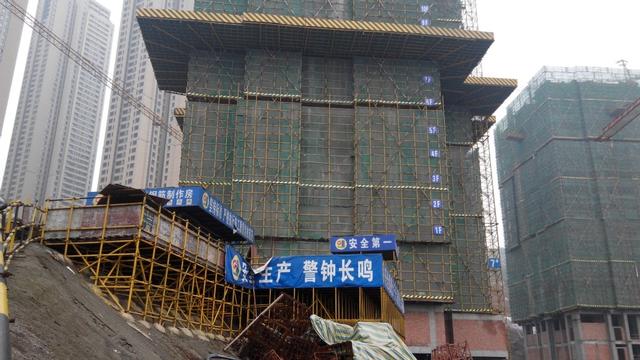

高度在24m以下的双排脚手架,在外侧两端、转角及中间间隔不超过15m的立面上,设置一道剪刀撑,且由底至顶连续设置的。

每道剪刀撑宽度不应小于4跨,且不应小于6m,斜杆与地面的倾角未在45°~60°之间的。

剪刀撑斜杆应采用搭接或对接,采用搭接,但搭接长度不小于1m,且不少于2个旋转扣件固定,端部扣件的边缘至杆端距离不应小于100mm的。

剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线至主节点的距离不宜大于150mm。底部斜杆的下端应置于垫板上。

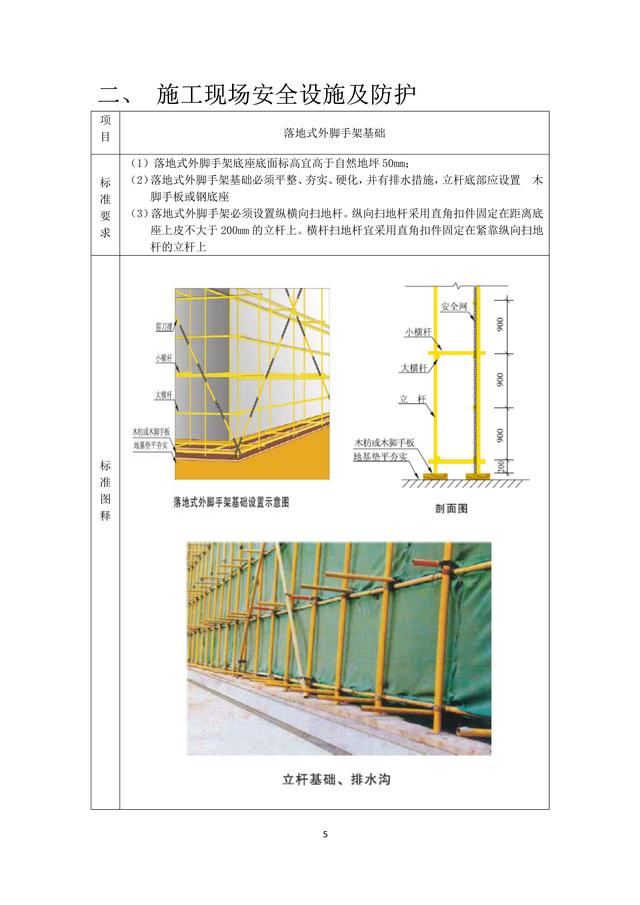

落地式脚手架

分项

检查内容

立杆底部设置底座或垫板,不许悬空,垫板应采用长度不少于2跨、厚度不小于50mm、宽度不小200mm的木垫板

当脚手架基础下有设备基础、管沟时,在脚手架使用过程中开挖,且未采取加固措施的。

每10延长米立杆基础不平、不实、不符,无扫地杆,无排水措施。

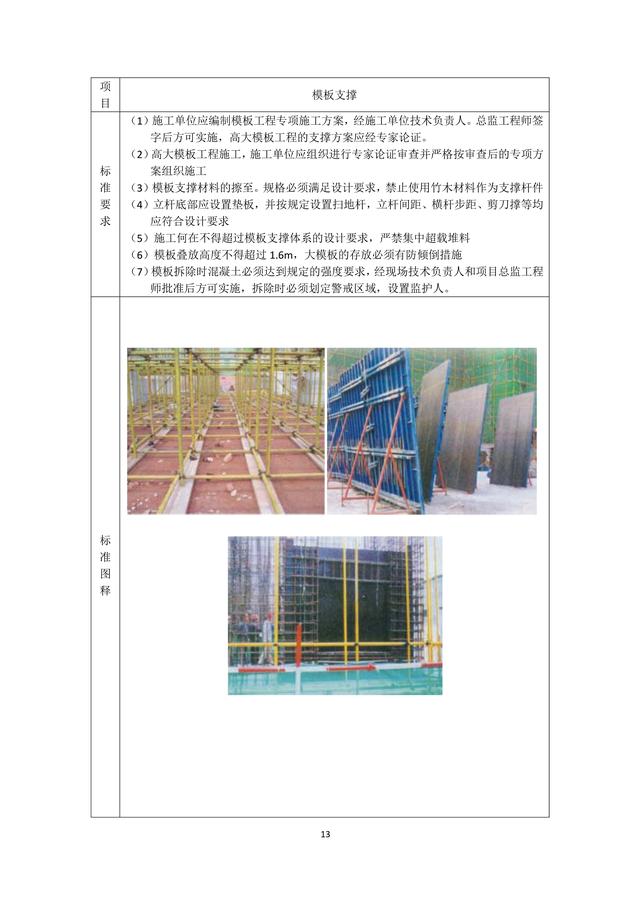

模板支撑体系:(1)立柱底部必须采用垫板(不得采用砖、混凝土块)且垫板厚度不小于50mm;(2)根据施工方案搭设满堂架(一般横杆步距不宜大于1.2M,立杆纵距、横距不大于1.0M),设置扫地杆、斜撑;(3)作业面孔洞及临边须有防护措施;(4)满堂支撑架的可调底座、可调托撑螺杆伸出长度不大于300mm,插入立杆内的长度不小于150mm;(5)外架不得作为模板支撑体系使用;(6)外架搭设完成后,必须验收通过,填写、挂置验收牌后,方可上人作业;

落地式脚手架:(1)立杆基础应平、实,符合要求,并设置排水措施;(2)按要求设置扫地杆;(3)立杆底部必须设置底座或垫板,涉及松软及个别悬空位置的应按要求设置型钢垫底;(4)外架严禁与砼浇筑泵管或支撑连接;(5)外架搭设完成后,必须验收通过,填写、挂置验收牌后,方可上人作业;

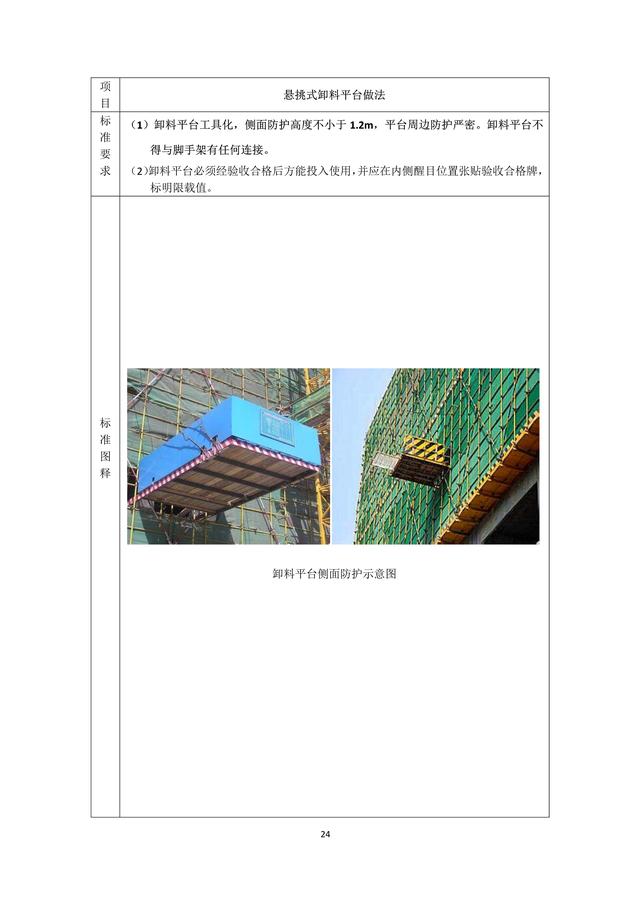

卸料平台:(1)悬挑式槽钢卸料平台的搁支点与上部拉接点设置符合要求;(2)应挂牌标明荷载准值及操作平台上人员和物料的总重量;(3)操作平台四周临边作业要求设置防护栏;(4)卸料平台支撑系统不得与脚手架连结;

安全用电外电防护: 小于安全距离又须做防护措施且封闭严实。

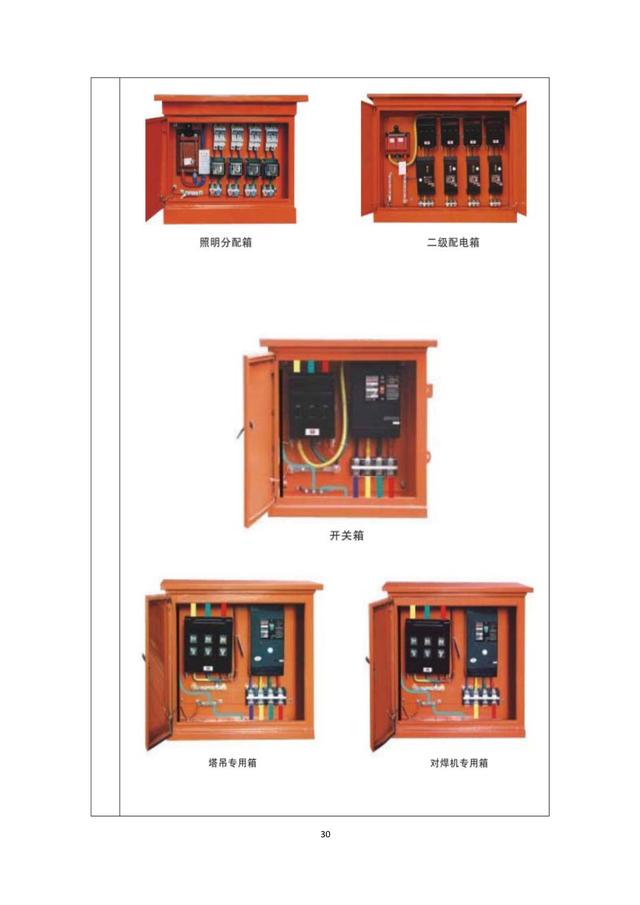

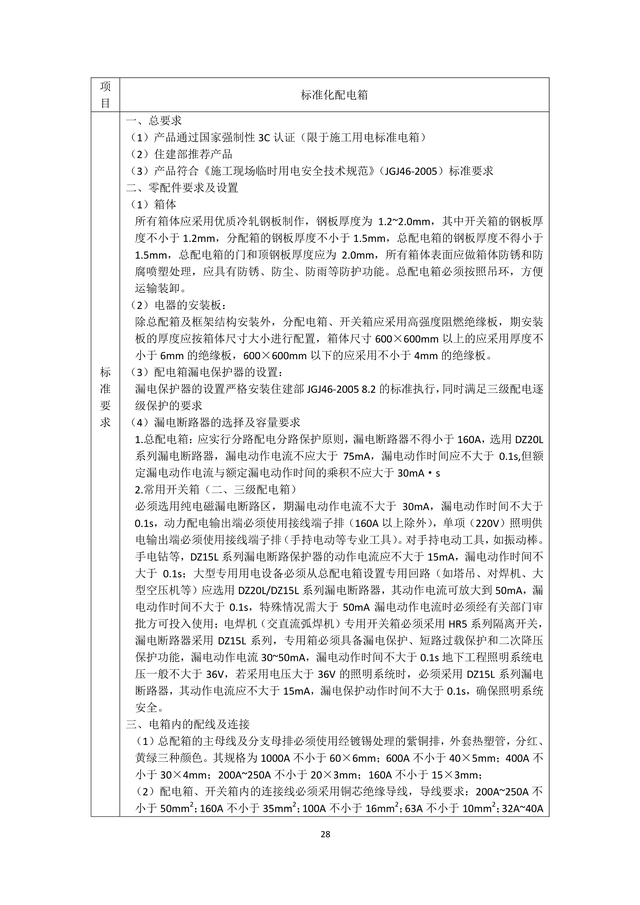

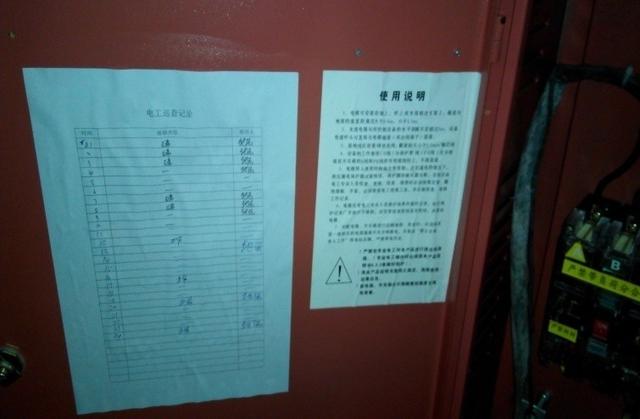

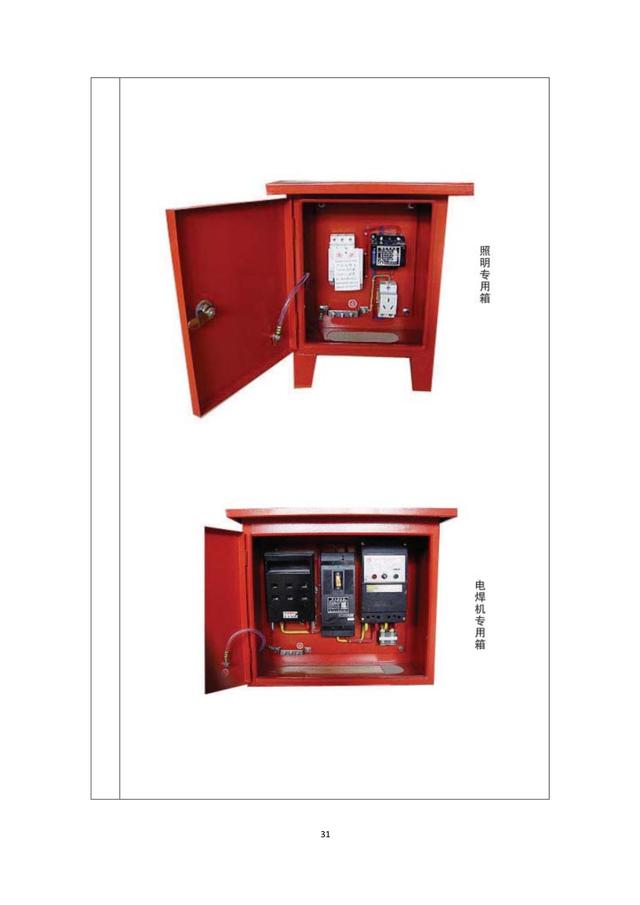

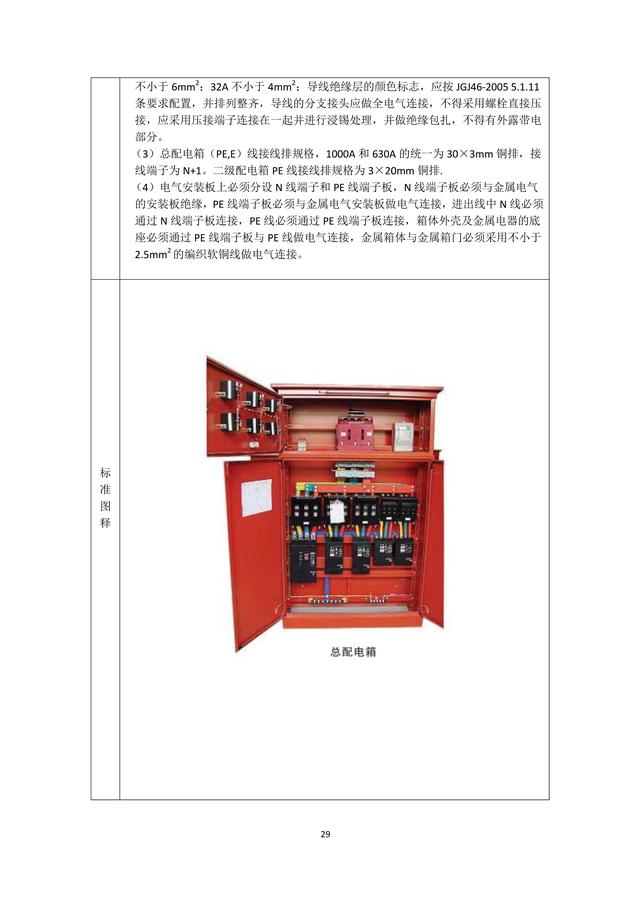

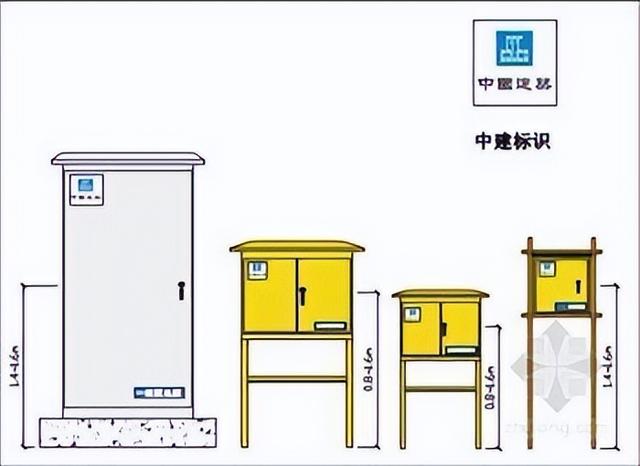

配电箱开关箱:(1)三级配电两级保护”要求;(2)一机、一闸、一漏、一箱;(3)电箱门、锁、防雨措施完善;(4)电箱下引出线不混乱,门内粘贴电工巡视维修记录需填写真实。

现场照明:灯具金属外壳需作接零保护,潮湿作业须使用36V以下安全电压。

配电线路:电线不能老化、破皮须包扎。不能使用四芯电缆外加一根线替代五芯电缆,电缆架设或埋设须符合要求。

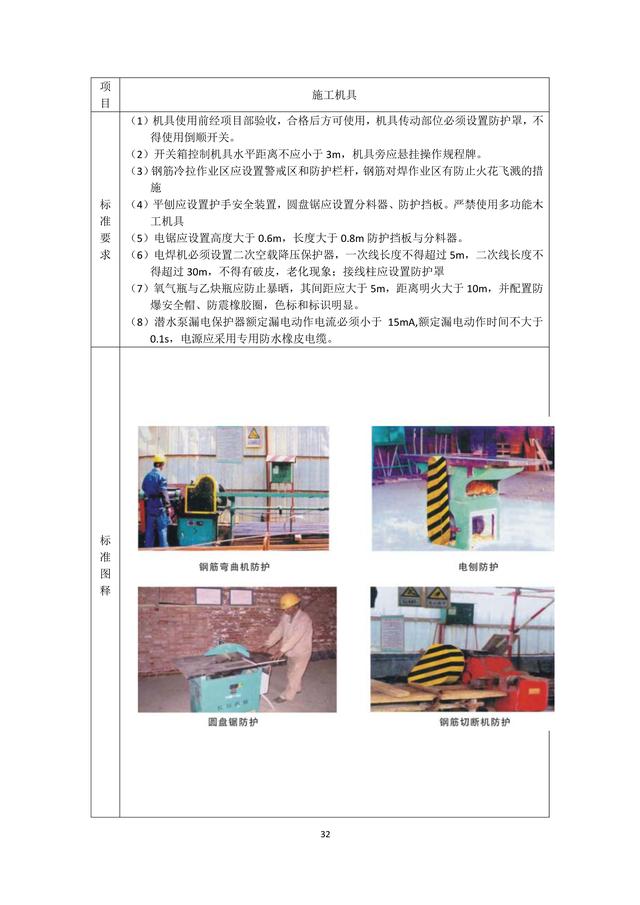

施工机具圆盘电锯:锯盘护罩、分料器、防护挡板安全装置传动部位防护须完善齐全,用电保护接零、及漏电保护器完善。

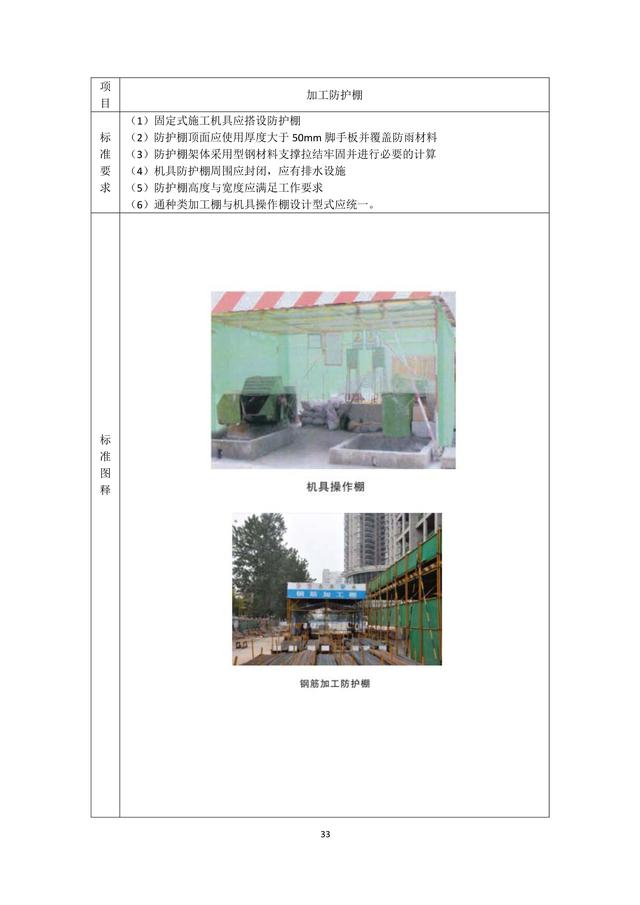

钢筋加工机:张拉设备工作区须设置防护措施,用电做保护接零、设漏电保护器,传动部位须防护。

电焊机:变压器的一次侧电源线长度不应大于5m,电焊机械的二次线长度不应大于30m,露天电焊机须装防雨罩,须安装二次空载降压保护器或防触电装置。

搅拌机:搅拌机须防雨棚和作业台安全完善,料斗有保险挂钩且使用,二次空载降压保护器或防触电装置设置完善。

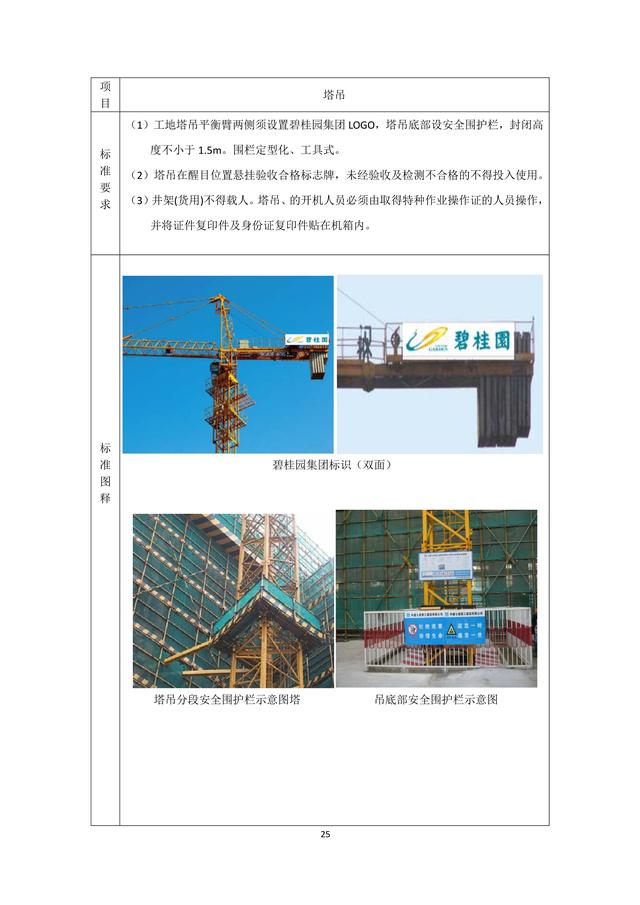

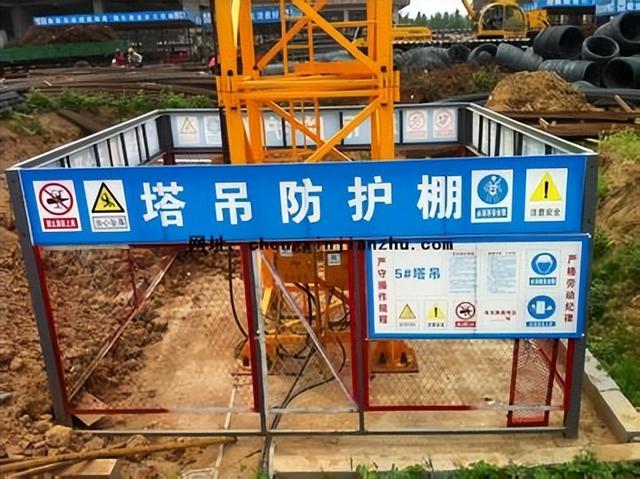

机械设备塔吊: 塔吊基础设置工具式围栏、沿塔身高度每隔十米设置一道水平安全防护网

两台以上塔吊作业、须设置防碰撞措施,塔吊任何部位与架空线的安全距离,应符合以下标准:否则需做安全防护措施。

电压kv

安全距离m

<1

1~15

20~40

60~110

220

沿垂直方向

1.5

3.0

4.0

5.0

6.0

沿水平方向

1.0

1.5

2.0

4.0

6.0

物料提升机:架高20m以下时缆风绳设1组,20~30m设二组的钢丝绳,磨损已超过报废标准的扣,钢丝绳不能使用,需有过路保护,钢丝绳拖地卸料平台两侧需做防护栏杆必须严实,平台应有防护门,不能使用磨擦式卷扬机超高限位采用断电方式的吊篮提升,以及单根钢丝绳。

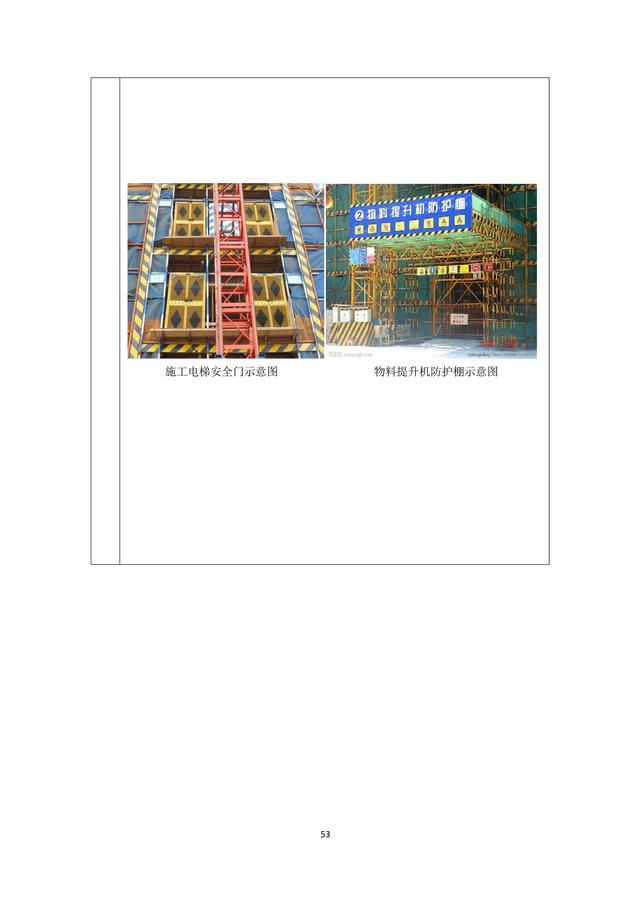

施工电梯:门连锁装置要起作用,每层卸料口有防护门及联络信号,司机需有证上岗作业,使用的卸料台口搭设须符合要求,架体附着装置不能与脚手架连接。

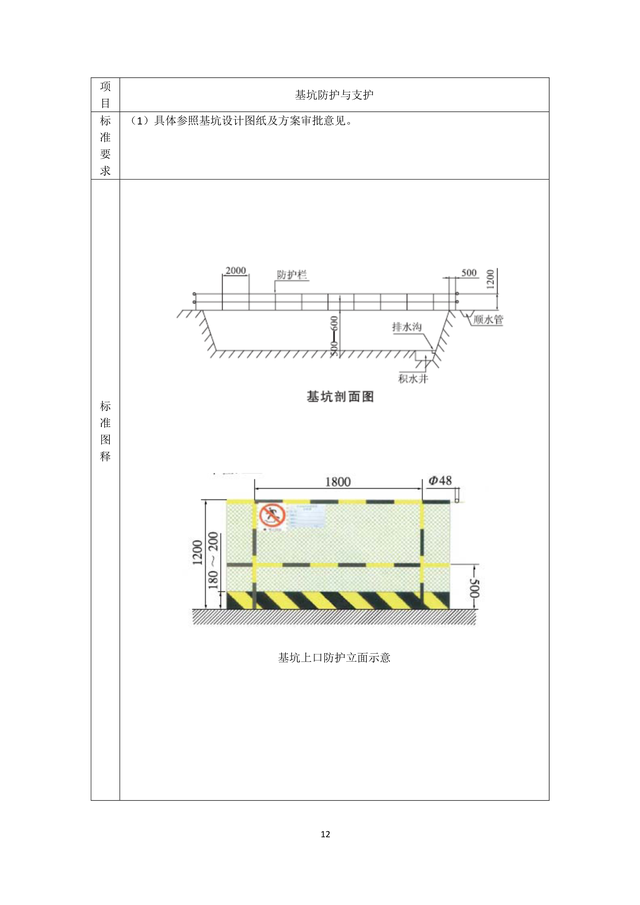

基坑支护坑壁支护:坑槽、管沟开挖设置安全边坡须符合安全要求,支护设施已产生局部变形须及时采取措施调整。积土、料具堆放距槽边距离不能小于设计规定(.重物距边坡应有一定距离,汽车不小于3M,起重机不小于4M,土方堆放不小于1M,堆土高度部不超过1.5M,材料堆放应不小于1M;)

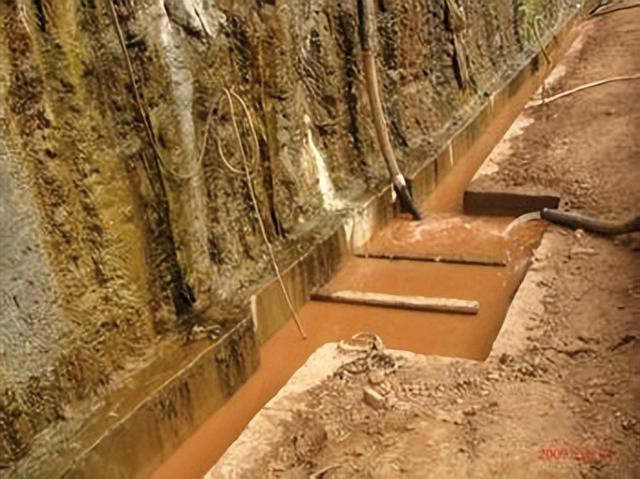

排水措施:基坑施工须设置有效排水措施,深基础施工采用坑外降水,须防止临近建筑危险沉降做措施。

变形监测:须按规定进行基坑支护变形监测及按规定对毗邻建筑物和重要管线和道路进行沉降观测。

上下通道:人员上下设置专用通道,设置的通道要符合要求。

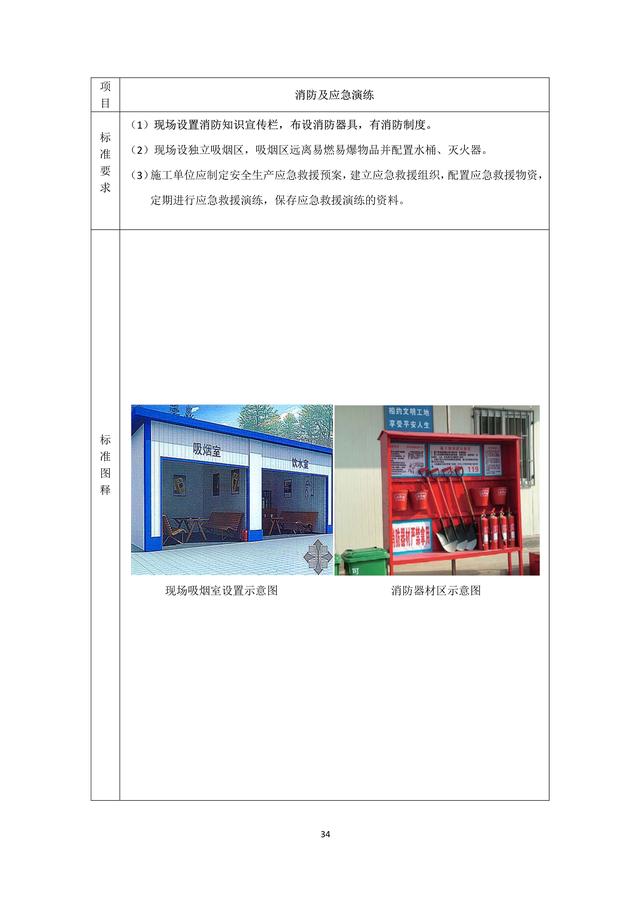

施工方案:基础施工的支护方案,基坑深度超过5m须专项支护设计及专家论证。防火施工场地:工地设置吸烟处

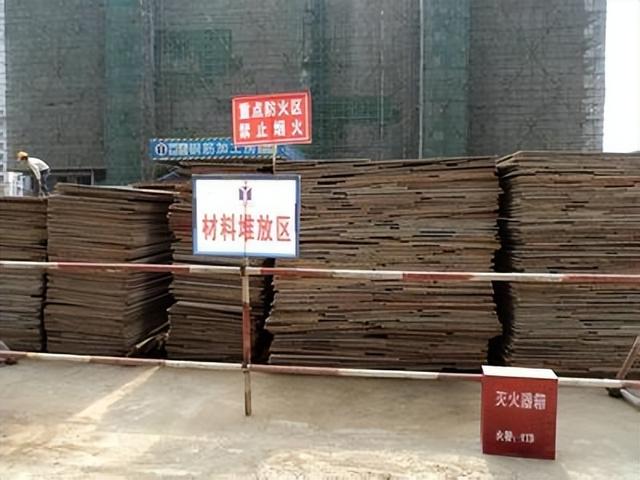

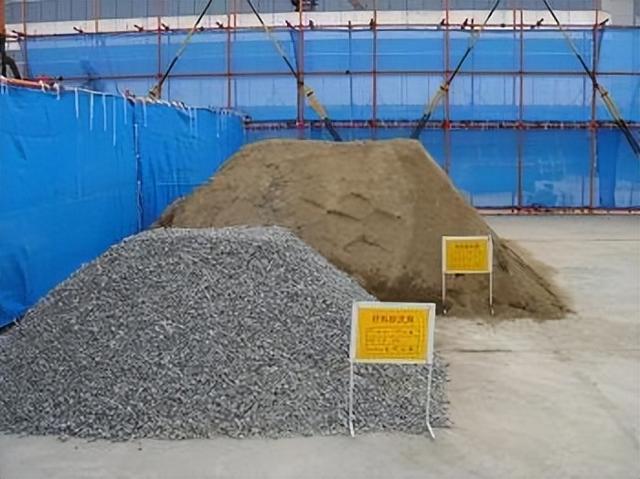

材料堆放:(1)材料堆放整齐,标识明确;(2)基坑周边2m(土层较好的1m)内不得堆放材料;(3)材料堆放高度根据材料种类定,但不得大于2m;(4)易燃易爆物品分类存放;

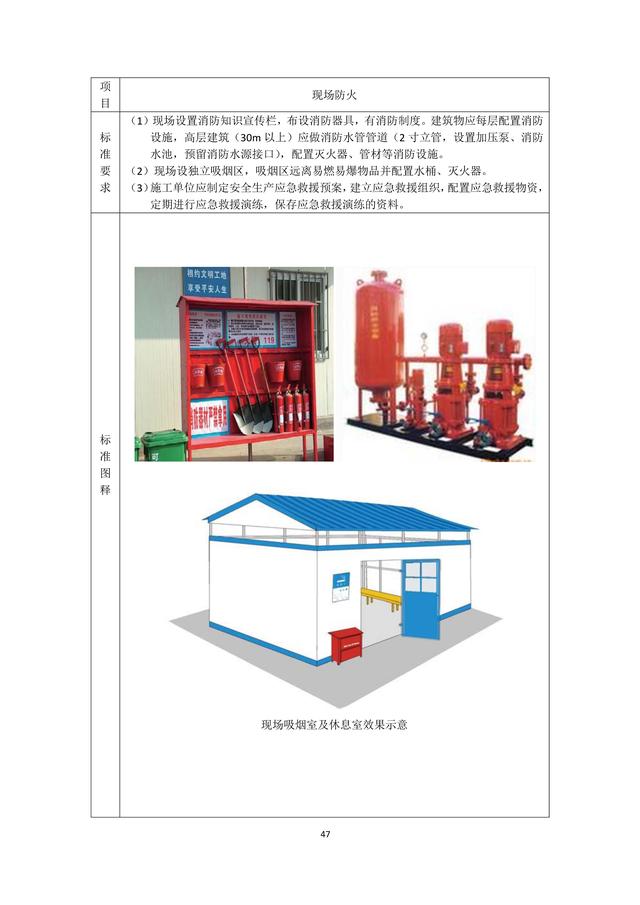

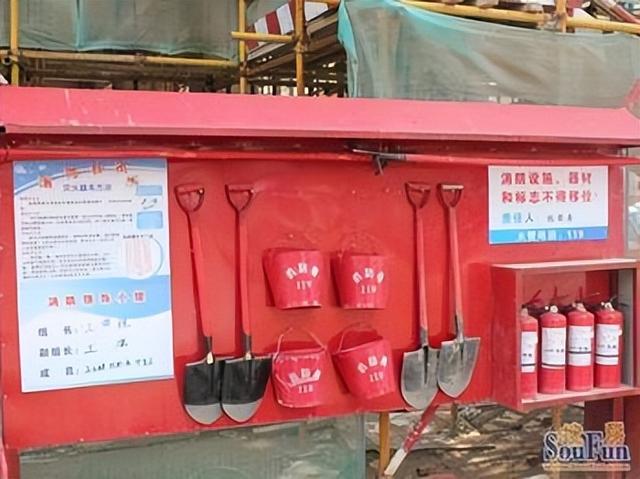

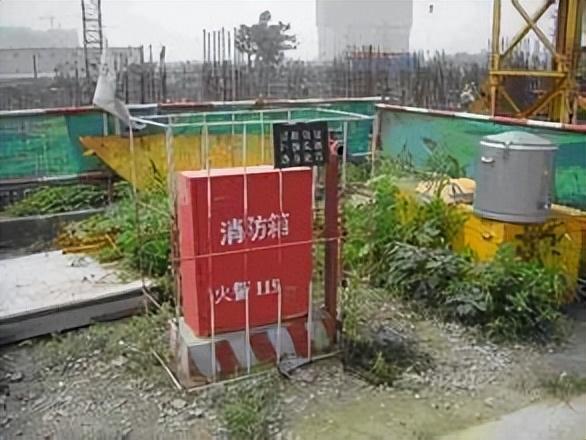

现场防火: 消防措施、制度齐全,灭火器材必须在保质期内且配置合理。消防水源(高层建筑)满足消防要求,建筑工地不能兼作住宿。

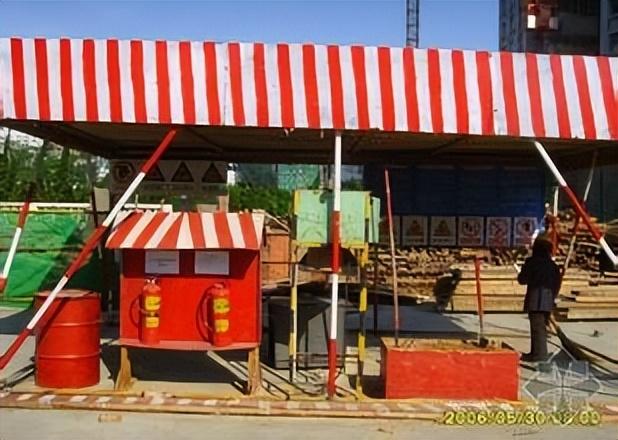

用气管理:气瓶间距不小于5m、距明火不小于10m须隔离措施,气瓶防震圈、防护帽齐全,乙炔瓶使用或存放符合要求。

保健急救:常备保健医药箱和急救器材

民工宿舍(活动板房)高度不能超过2层,且符合消防要求

按渝建发【2007】150号文件要求建立农民工学校

按渝建【2011】242号文件要求配备使用视频监控系统

现场文明施工

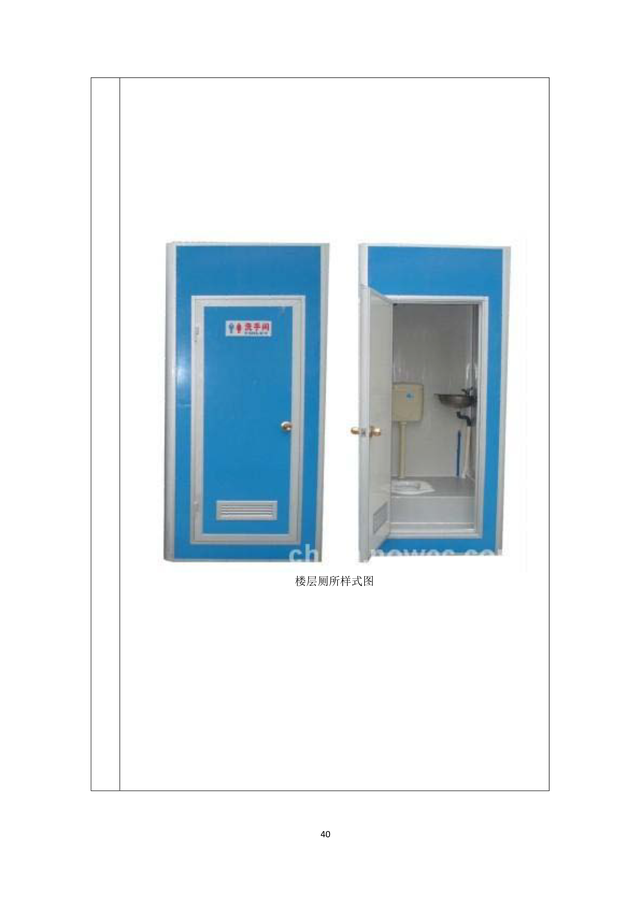

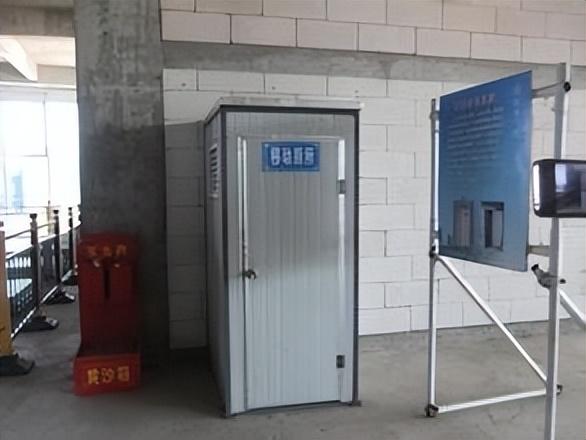

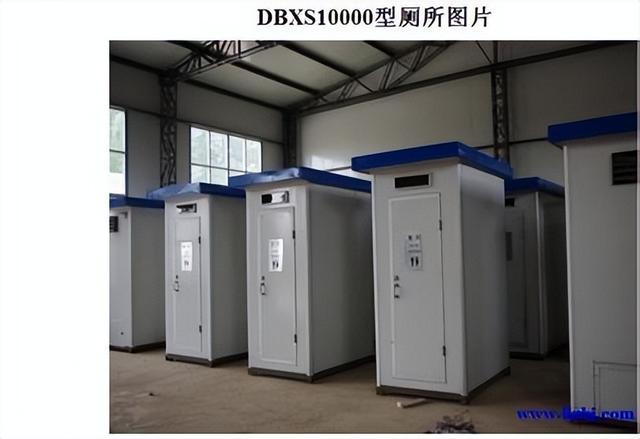

一、工完场清,楼层内材料和建筑垃圾及时清理(结构未拆装楼层除外),无积水,无大小便,无常流施工用水,室外、及外架不能堆积材料、垃圾,扬尘控制到位。楼层每5层设置一个移动厕所,楼层每层设置垃圾箱

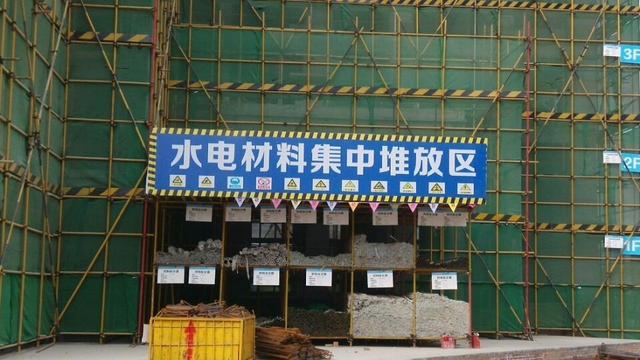

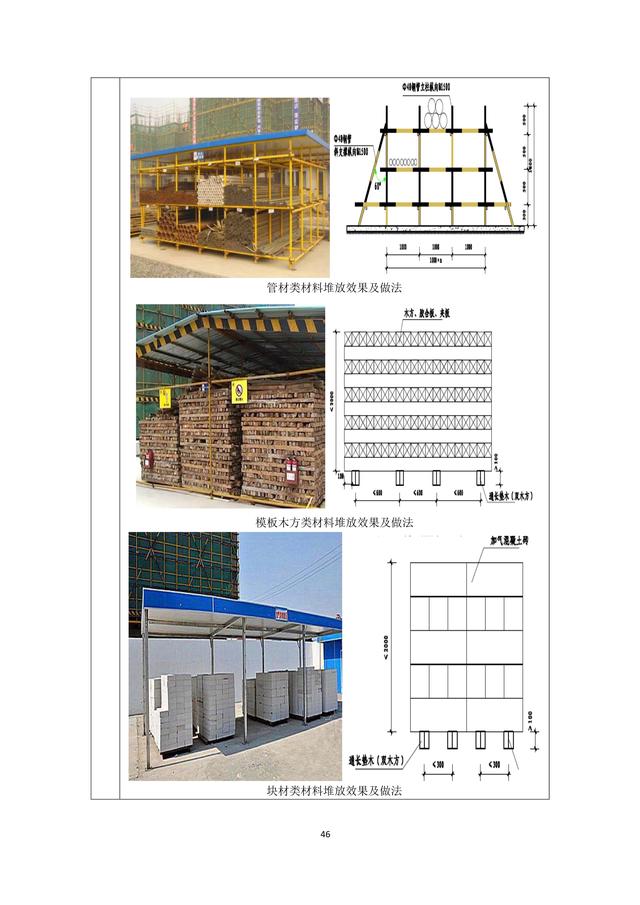

二、材料堆码:括钢筋、木工材料、水电材料、脚手架材料、砌体材料、装修材料等)在现场必须集中堆放,有保护措施,表识明确。

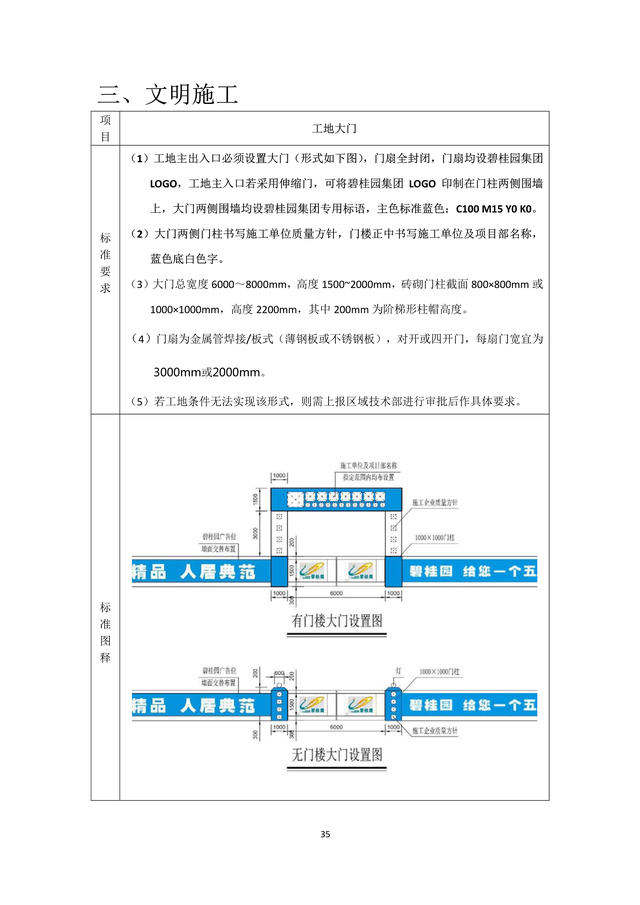

场地文明施工工地大门:(1)按中海标准设置大门;(2)设置车辆清洗设施;(3)工地大门必须有出入管理措施,设置进打卡机;(4)设置门卫亭,24小时安排门卫管理并设置照明。完成效果如下图

施工通道:设置合理规范

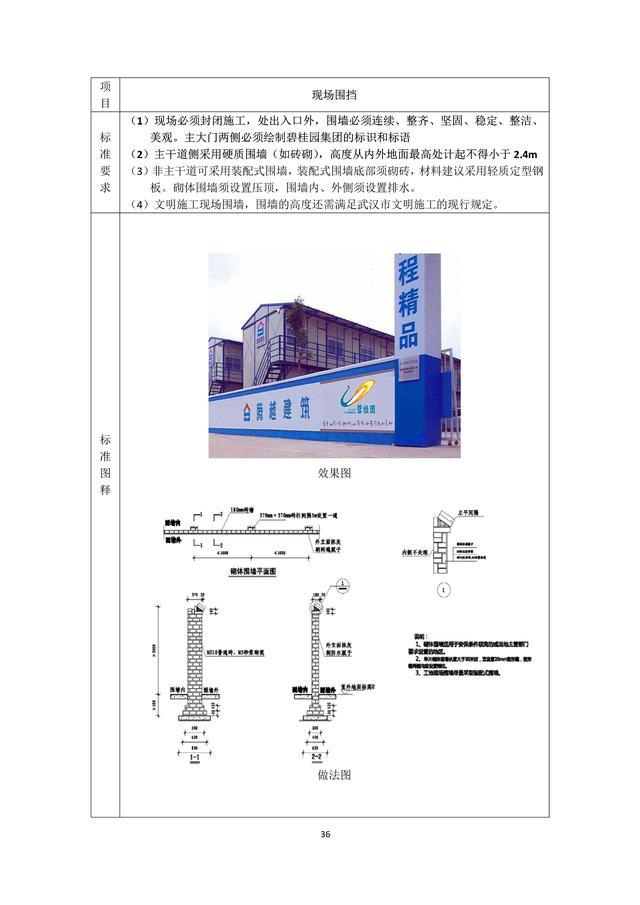

场地围合:(1)施工场地封闭连续,封闭方式根据公司要求执行,如无特殊要求,采用砖砌围墙;(2)场内不同标段之间应围合封闭,可根据实际情况结合项目要求执行。完成效果如下图

道路硬化及楼栋密封:(1)施工道路根据施工平面布置图设置,不得随意更改;(2)施工作法为200厚C25混凝土,面层做小拉毛并切缝处理;(3)道路根据坡度设置排水沟;(4)根据路面面积,安排专人负责清洁工作;(5)单行道宽度不小于3.5米,双行道不小于6.5米。(6) 安全网无漏挂、破损、表面整洁。完成效果如下图

其他:(1)场地内设置卫生间,室内1.6米以下贴砖处理;(2)设置标养室,给排水通畅,配备空调;(3)办公室、生活区等,根据项目和图示要求设置;(4)塔吊覆盖范围内,房间上方须做双层防护处理。完成效果如下图

集中加工区钢筋加工区:(1)位置规划合理、防护到位、标识清晰;(2)要求钢筋加工区采用型钢作为结构搭设;(3)场地必须全部硬化,同时,钢筋堆放、分隔应采取混凝土和型钢;(4)钢筋种类标识清楚。完成效果如下图

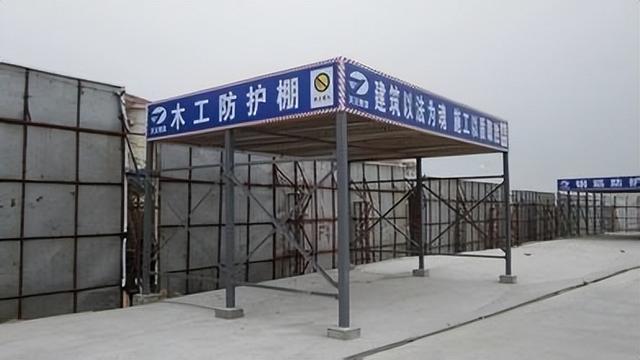

木工加工区:位置规划合理、防护到位、标识清晰。完成效果如下图

砂浆搅拌区:(1)位置规划合理、防护到位、标识清晰;(2)搅拌场配合比标识简明易懂;(3)严禁选用淘汰技术的机械设备。完成效果如下图

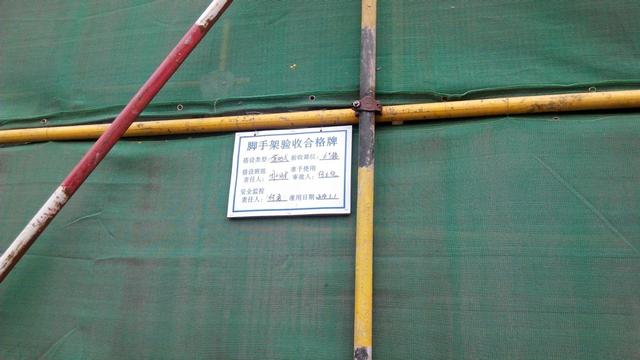

文字表识:五图一牌(七图一牌)安全警示牌,楼栋楼层标识牌,外架验收牌必须齐全。

安全文明施工要求怎么写

安全文明施工要求有哪些

施工现场安全与文明施工标准(2017版).pdf - 安全人之家

安全文明施工要求及措施

建设工程现场安全文明施工技术要求及控制要点一、施工现场围挡封闭管理

1、施工现场出入口应设置大门和门卫值班室;

2、施工现场应建立门卫值守制度,并应配备门卫值守人员,施工机械、外来人员出入应登记;

3、施工人员进入施工现场应佩戴工作卡或其他有效证件。

二、施工现场标识标牌

1、现场出入口图牌

①大门口明显位置应悬挂公示标牌,包括施工平面图、工程概况牌、消防保卫牌、安全生产牌、文明施工牌、管理人员名单及监督电话牌。

②施工现场出入口应标有企业名称或标识。

③标牌应规范、整齐、统一。

2、现场安全标志标牌

①施工现场应按规定设置禁止标志、警示标志、指令标志、提示标志,并应配以相应的安全标语。

②施工现场办公区和生活区应设置宣传栏、黑板报、读报栏。

三、现场总平面管理

1、施工现场应有防止泥浆、污水、废水污染环境的措施。

2、施工现场应设置专门的吸烟处,严禁随意吸烟。

3、温暖季节应有绿化布置。

4、建筑材料、构件、料具应按总平面布局进行码放。

四、绿色施工

1、资源节约与利用

①节材与材料利用

1)严禁使用国家、行业、地方政府明令禁止使用、淘汰的建筑材料。

2)应有建筑垃圾处理和再生利用措施,减少填埋废弃物的数量。

3)现场安全防护措施所用材料应定型化、工具化、标准化。

4)临时设施应采用可拆迁、可回收材料,临时建筑宜采用活动板房。

5)余料、废料应分类回收、再利用、无害处理。

②节水与水资源利用

1)应依据工程特点制定用水指标,定期考核记录。

2)冲洗现场机具、设备、车辆的用水,应设立循环用水装置。

3)混凝土养护和砂浆搅拌用水应有节水措施,养护用水不宜使用自来水。

4)有条件的工程应采用地下水回灌技术。

③节能与能源利用

1)现场的生产、生活、办公和主要的施工耗能设备应设有节能的控制措施。

2)应选用国家、行业推荐的节能、高效、智能、环保的施工设备、机具、灯具。

3)施工现场应合理安排施工工序和施工工艺,缩短建筑材料的运输距离,减少运输 次数。

④节地与土地资源利用

1)施工场地布置应合理,应充分利用和保护原有建筑物、构筑物和管线等。

2)现场保护用地应采取防止水土流失的措施,充分利用山地、荒地作为取土、弃土 场的用地。

3)应对深基坑施工方案进行优化,减少土方开挖和回填量。

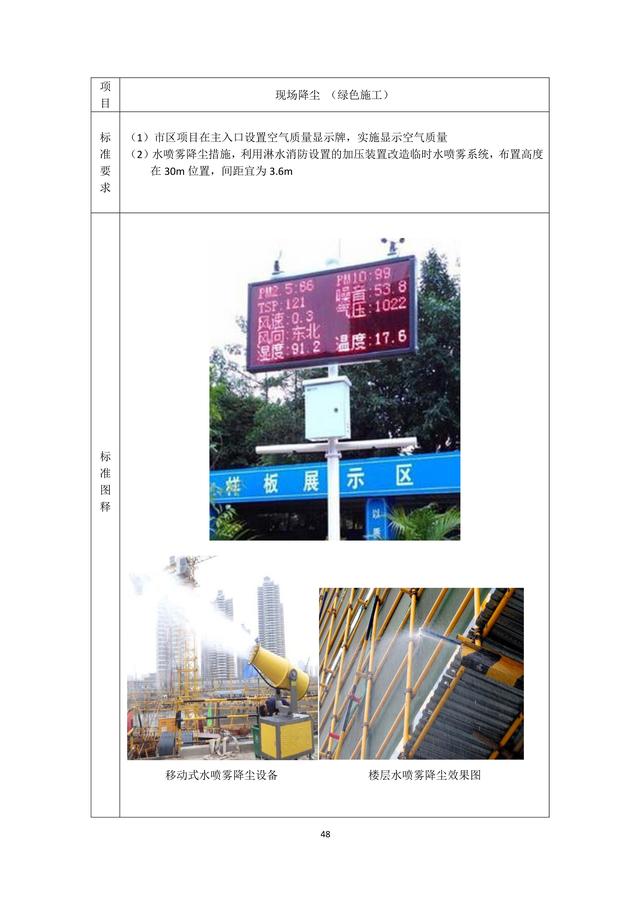

2、施工污染控制

①大气污染控制

1)现场严禁使用煤作为燃料,禁止在现场融化和燃烧有害物、废弃物。

2)遇有4级以上大风天气,不得进行土方回填、转运以及其他可能产生扬尘污染的施工。

3)现场使用散装水泥、预拌砂浆应有密闭防尘措施。

②噪声污染控制

1)施工现场应设置噪声监测点,并规定噪声监测频次。

2)应采用先进机械、低噪声设备进行施工,对噪声较大设备应采取降噪措施。

3)混凝土输送泵、电锯房等产生噪声较大的机械设备,宜尽量远离噪声敏感区。

4)运输材料的车辆进入施工现场应限速行驶并严禁鸣笛,装卸材料应做到轻拿轻放。

③光污染控制

1)电焊作业应采取遮挡措施,避免电焊弧光外泄。

2)施工现场设置大型照明灯具等强光源时,光照方向应集中在施工现场内,采取措施防止强光外泄。

④水污染控制

1)工地食堂应设隔油池,并定期清理。

2)工地厕所应设置化粪池,并做抗渗处理,化粪池应定期清理。

3)现场道路和材料堆场周边应设排水沟,雨水、污水应分流排放。

4)施工机械设备的使用和检修时,应控制油料污染,清洗机具的废水和费油不能直接 排放。

3、现场临时设施

①宜采用清洁能源,充分利用太阳能、风能等绿色能源。不应使用高耗能电器。

②临时设施外窗夏季宜设置外遮阳措施。

③办公、生活和施工现场,采用节能灯具的数量应大于80%。生活区用电加装限电器, 室外照明宜采用高强度气体放电灯。灯具宜采用声控、光控等控制方式。

本文到此结束,希望本文安全文明施工要求达到的标准,安全文明施工要求保持施工现场良好的对您有所帮助,欢迎收藏本网站。

喜欢的

也许您对下面的内容还感兴趣:
